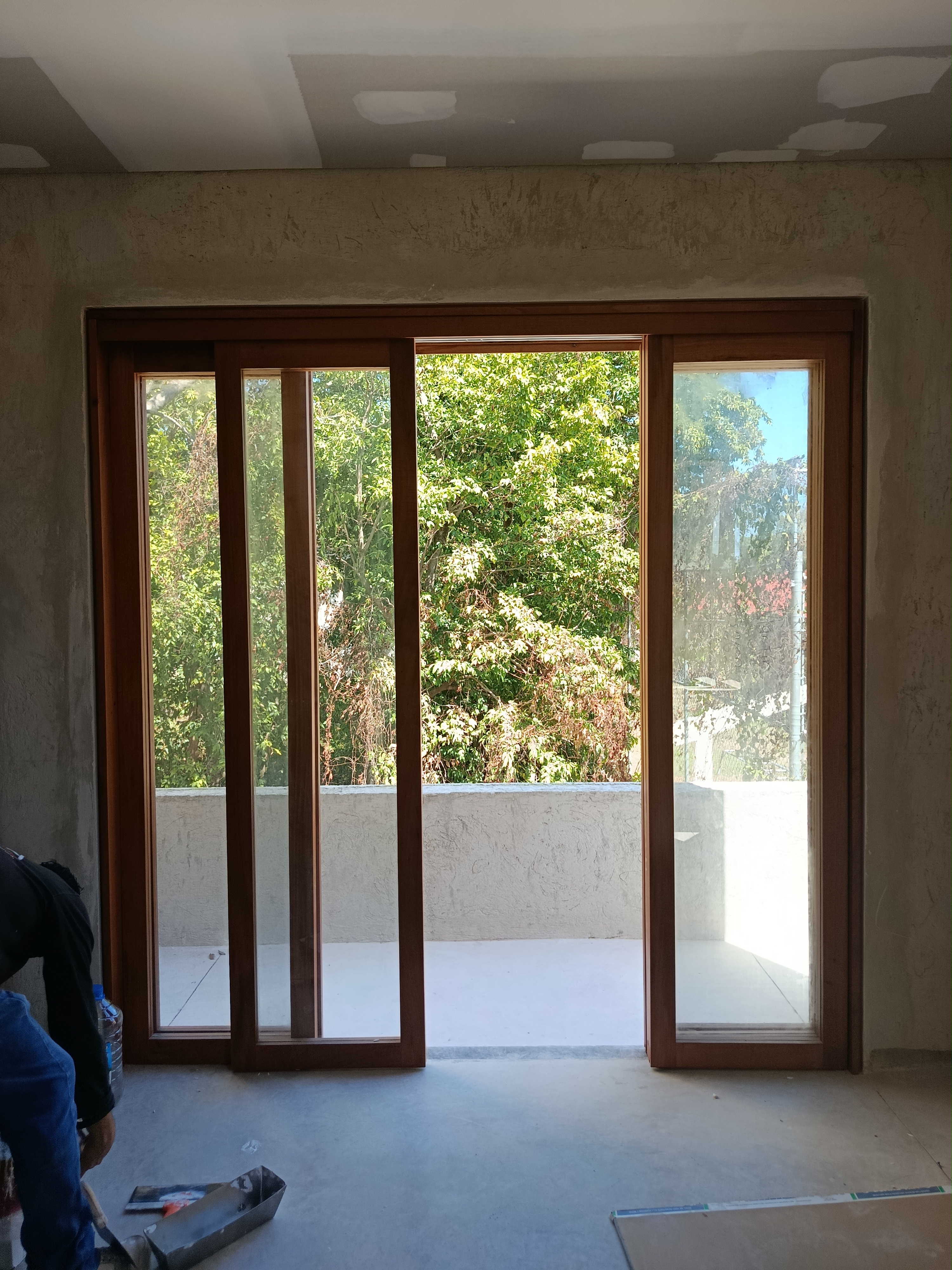

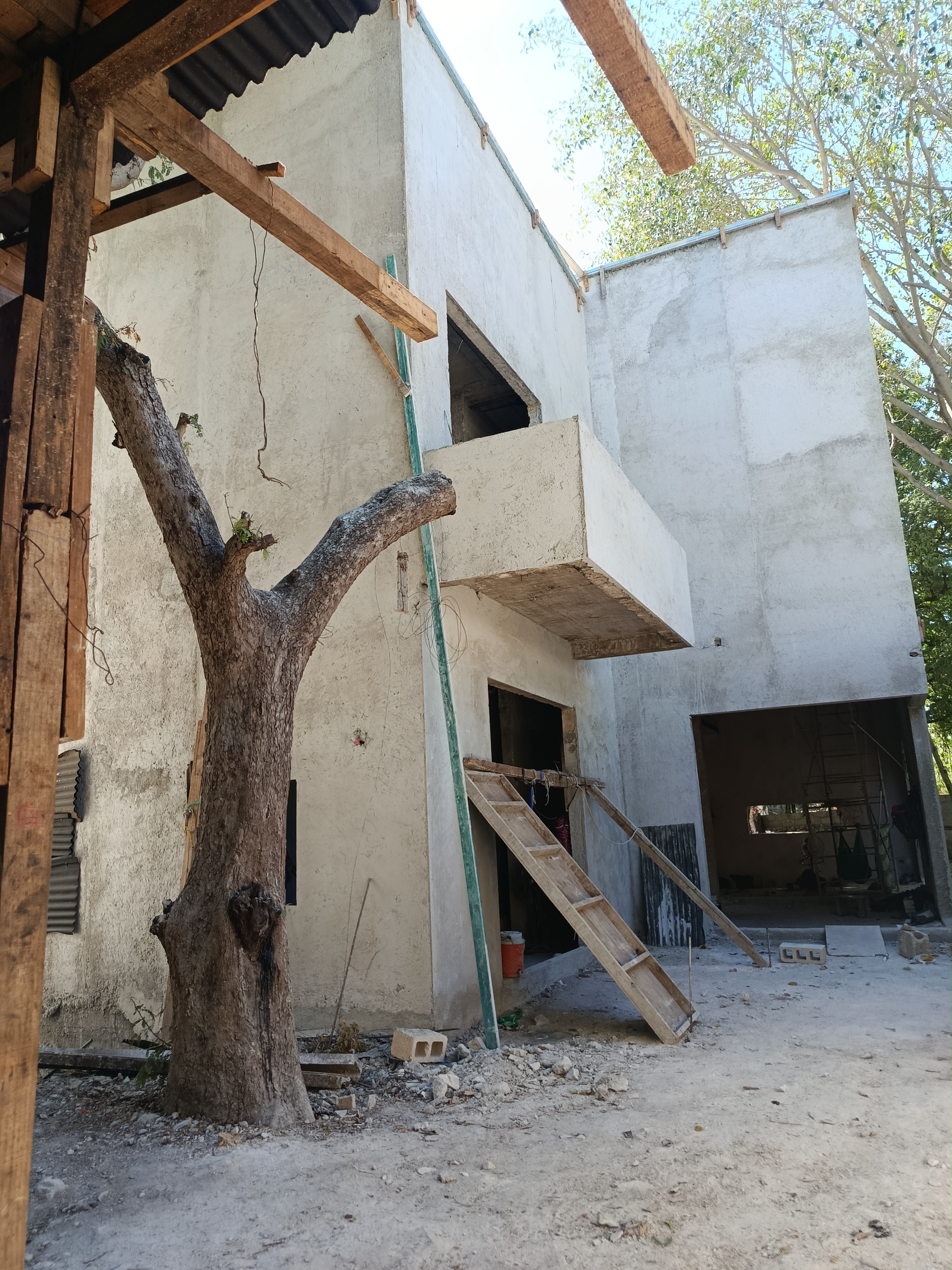

- Casas tipo: A finales de febrero concluyó la obra negra y de albañilería en las cinco casas. Actualmente, nos enfocamos en los acabados y accesorios. Bajo el ritmo actual, estimamos que la primera casa estará lista a mediados de abril, con entregas posteriores cada 30 o 40 días. Con esta proyección, las cinco casas y las áreas comunes deberán quedar terminadas para julio del presente año.
- Remodelación de casa existente: Continúan los trabajos de albañilería y se espera concluir la obra negra a finales de abril.
De las seis unidades que integran el proyecto, cinco ya han sido vendidas. La unidad restante se pondrá a la venta una vez que la obra alcance un avance superior al 75%.
Continuamos con el proceso para constituir el Régimen de Propiedad en Condominio. La dependencia de Desarrollo Urbano (DU) nos compartió observaciones que ya han sido atendidas, por lo que esperamos concluir el trámite a mediados de abril. Este paso es fundamental, ya que permitirá a los clientes liquidar sus casas y, con ello, realizar el pago de la mayor parte del crédito.
Representante lega
Representante legal
Avances de Obra
Avances Legales
Representante legal
Avances de Obra

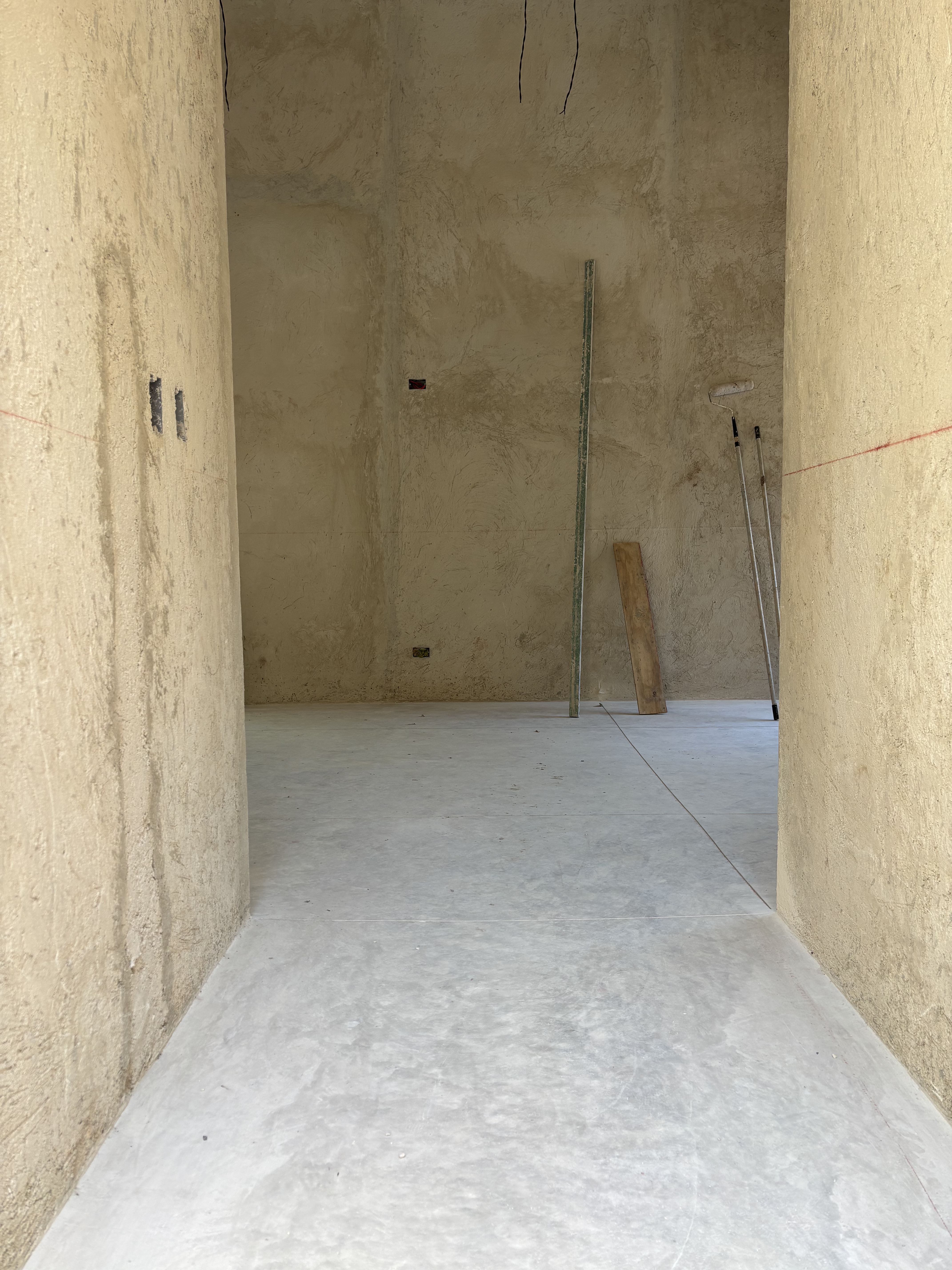

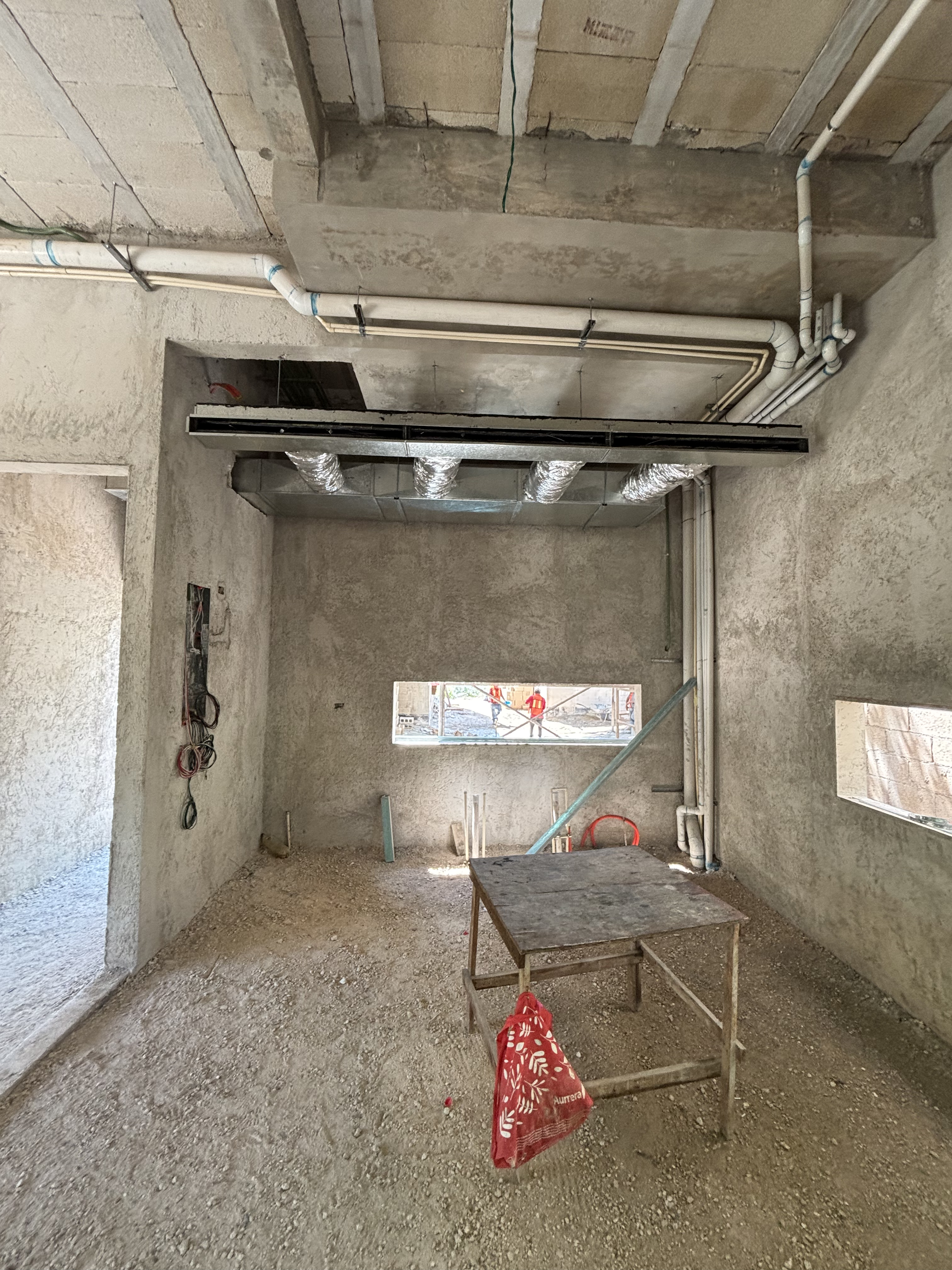

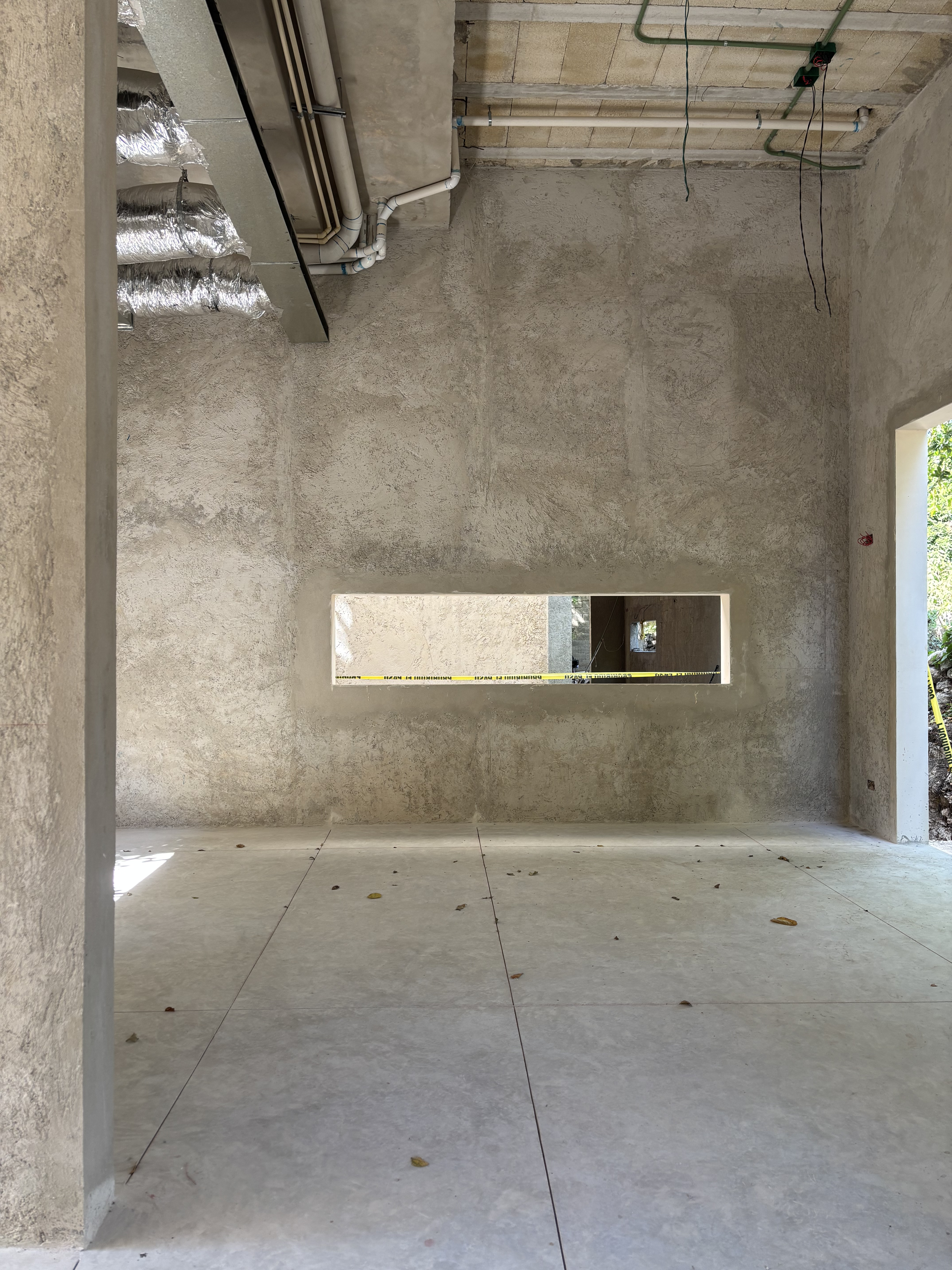

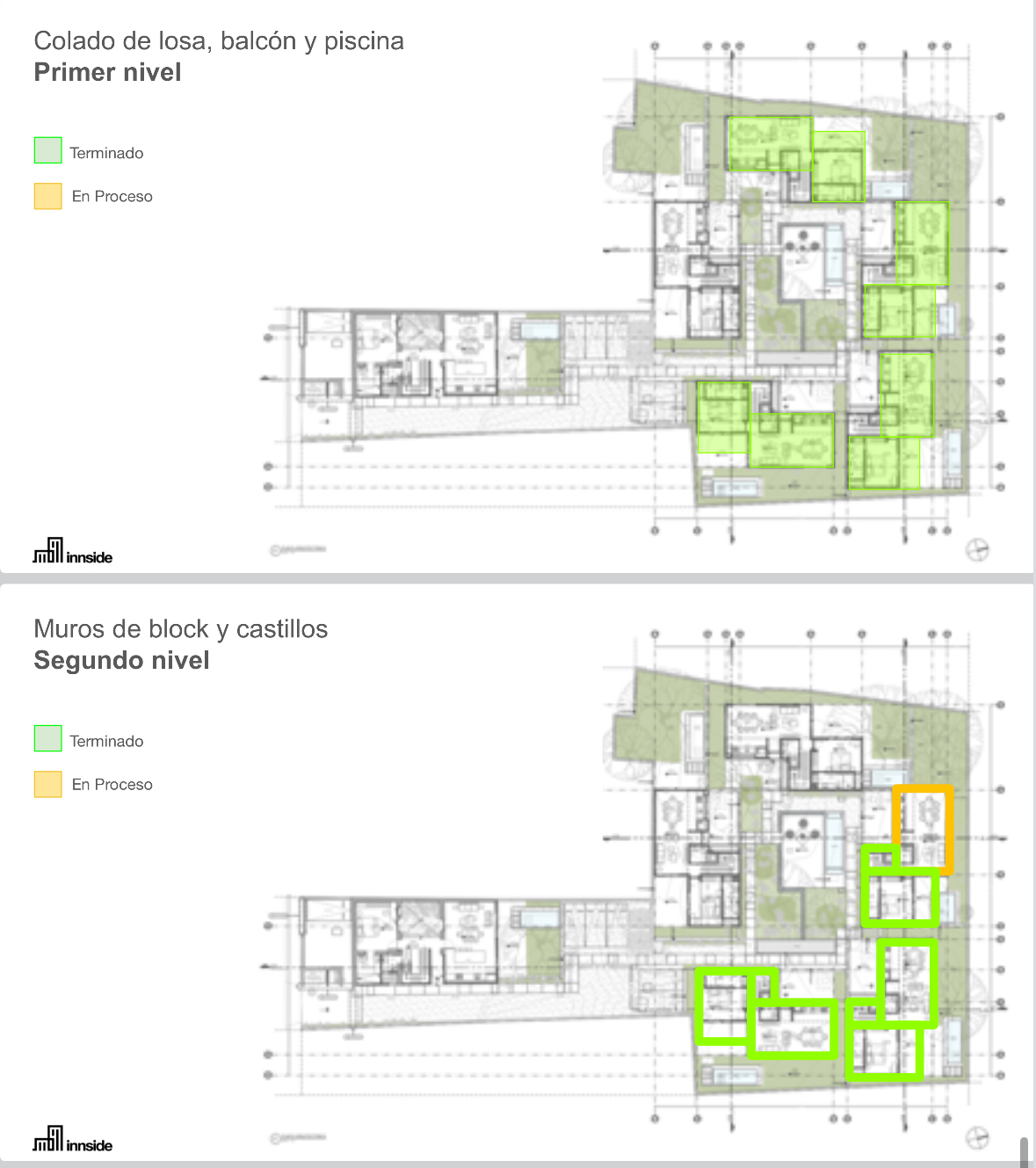

La obra va teniendo buen avance. Respecto a las 5 casas tipo (las que se están construyendo en el corazón de la manzana), la obra negra ya está prácticamente terminada, por lo que ahora se está avanzando con aplanados y carpinterías.

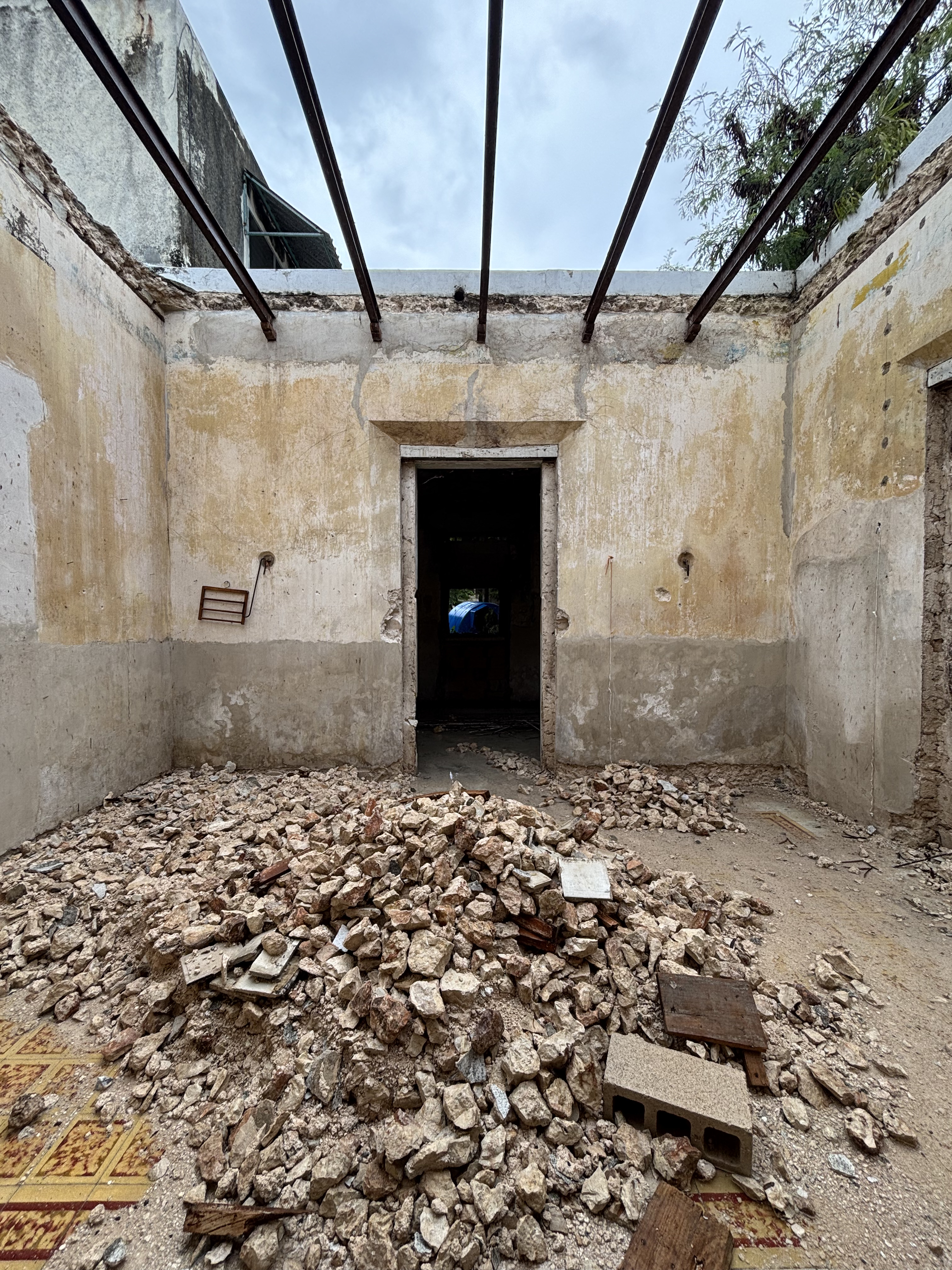

También el mes pasado iniciamos la restauración de la casa existente (la que da hacia la calle). Aquí se realizaron trabajos de desmantelamiento y albañilerías.
Representante legal
Avances de Obra
Hasta ahora, la obra se ha concentrado en la obra negra de las 5 casas tipo, las cuales llevan un avance promedio del 85%. En este momento, se está terminando la casa 1, donde ya se están aplicando aplanados y carpinterías.
