Hemos alcanzado el 100% de avance en obra civil con una inversión ejecutada de $61,910,976 MXN. Adicionalmente, para asegurar la evolución y plusvalía del proyecto, hemos integrado equipos e instalaciones generales por un aproximado de $5 MDP de inversión extra.

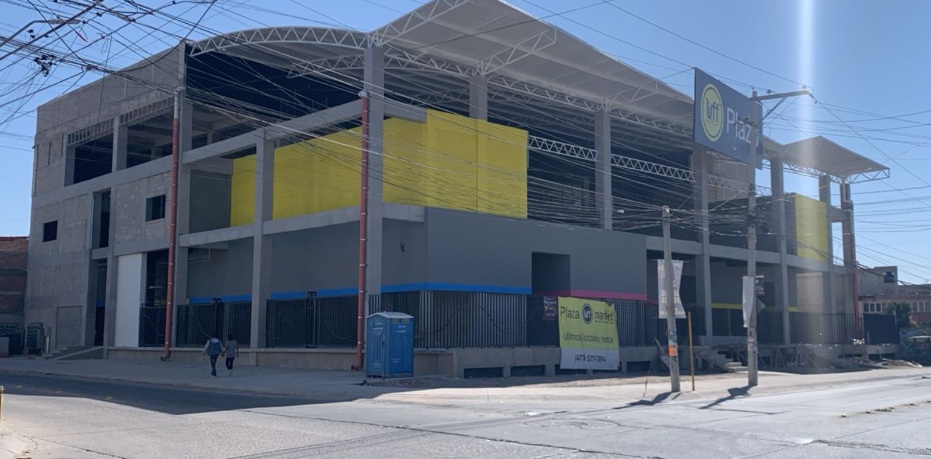

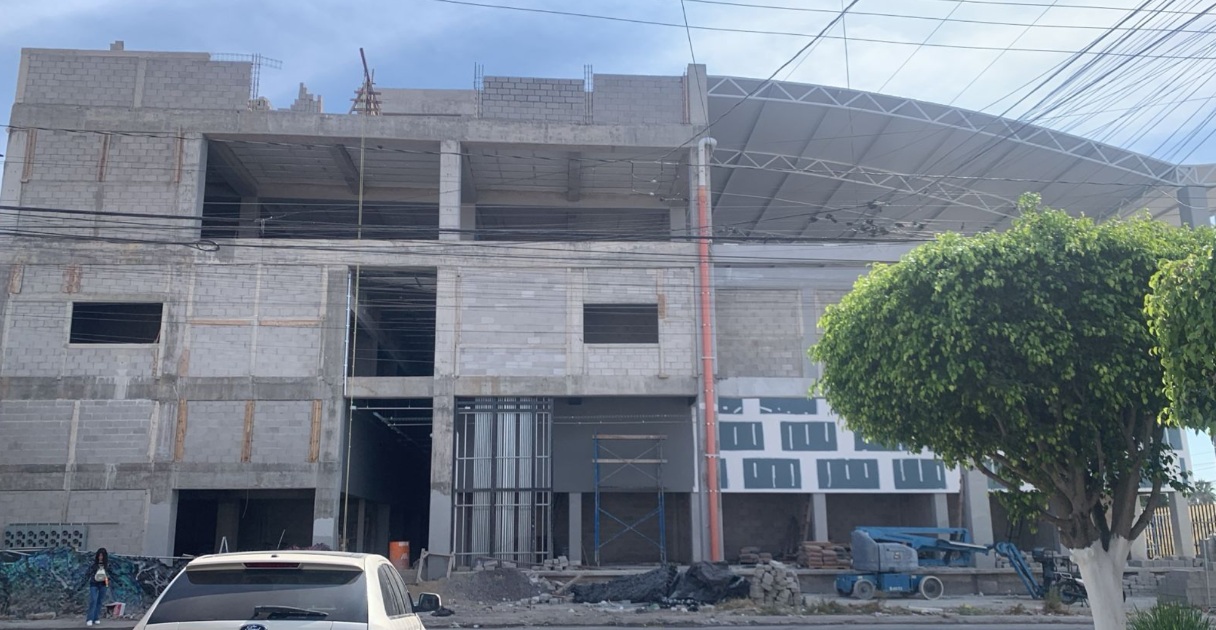

- 100% en trabajos preliminares, proyecto arquitectónico y permisos.
- 100% en cimentación y muros de contención.
- 100% en trabajos de instalación eléctrica e hidrosanitaria.
- Elevadores: Montados (a la espera de tener el contrato de CFE para conectarlos).

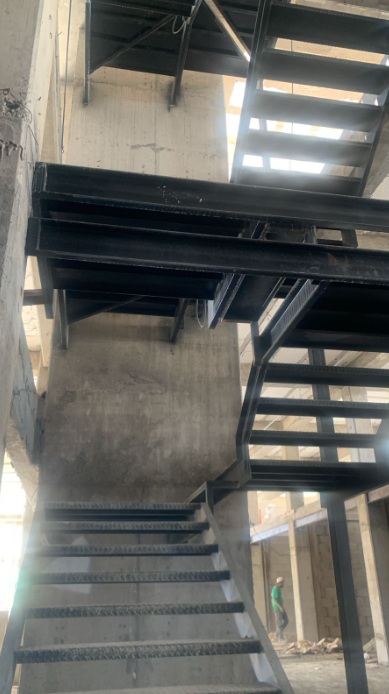

- Escaleras eléctricas: En proceso de montaje y conexión (dependientes del contrato de CFE).
- Vigentes y en orden: Número oficial, Medio Ambiente, Vialidad, VoBo de SAPAL y Gas Natural.
- En espera: Inspección, dictamen y liberación del servicio por parte de CFE.
- En proceso final: Liberación de escrituración de áreas de donación por parte del municipio y la constitución del Régimen de Condominio (necesario para empezar a escriturar las unidades privativas).

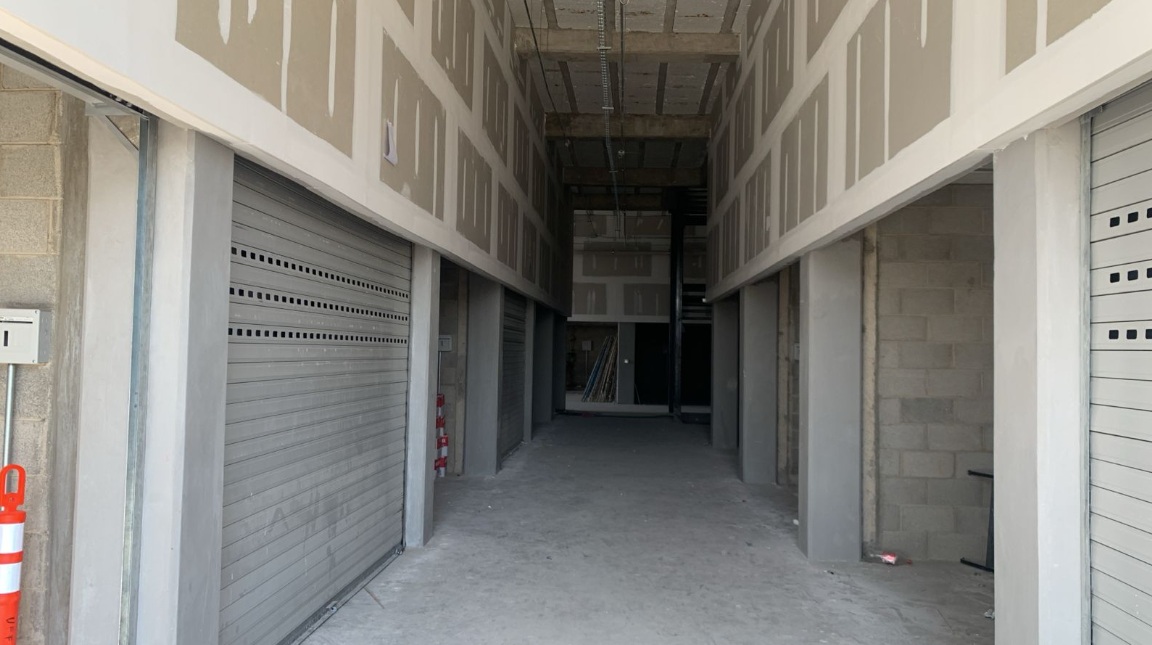

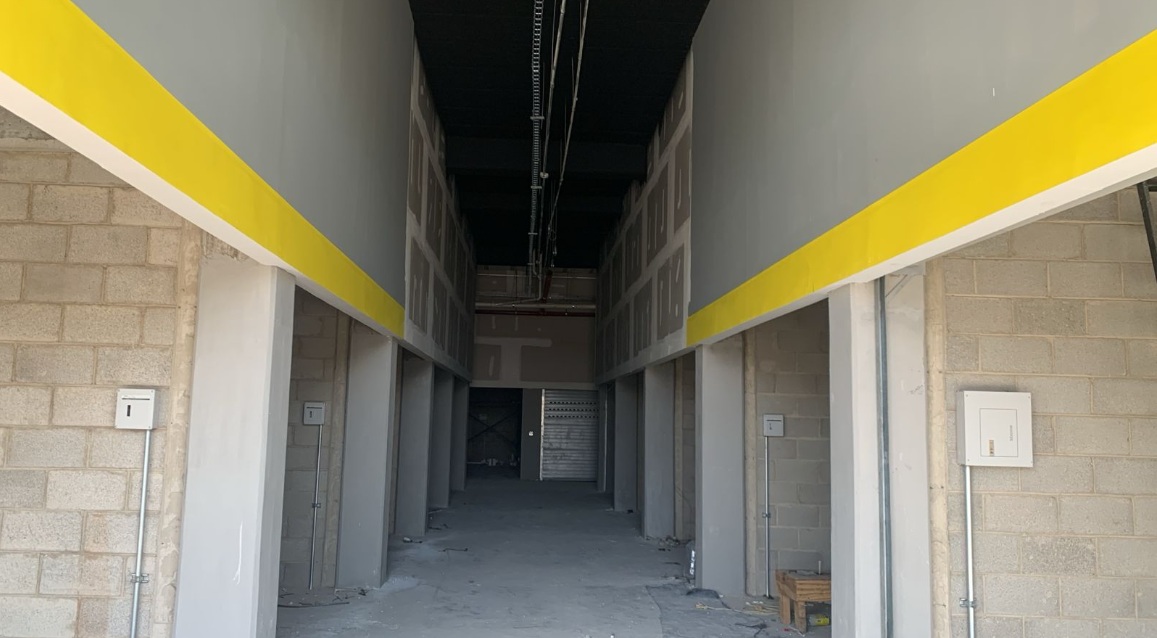

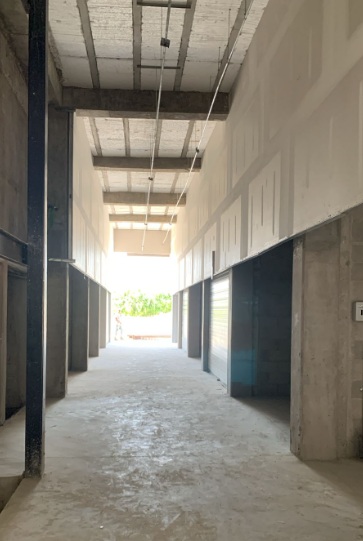

De los 84 locales totales, modificamos la estrategia para conservar la propiedad de 43 unidades y vender las 41 restantes para terminar de cubrir todos los compromisos de crédito.
- Ventas: De los 41 locales disponibles para venta, 25 ya están vendidos y quedan 16 por colocar.
- Ocupación: A la fecha tenemos un total de 36 locales ocupados (entre rentados con contrato de arrendamiento y propietarios). A mediados de marzo retomamos la promoción de renta y ya estamos avanzando con nuevos prospectos.
Oscar Durán
CEO Uff Market
- 100%: Trabajos preliminares, proyecto arquitectónico, permisos, cimentación, muros de contención y nivel subterráneo.

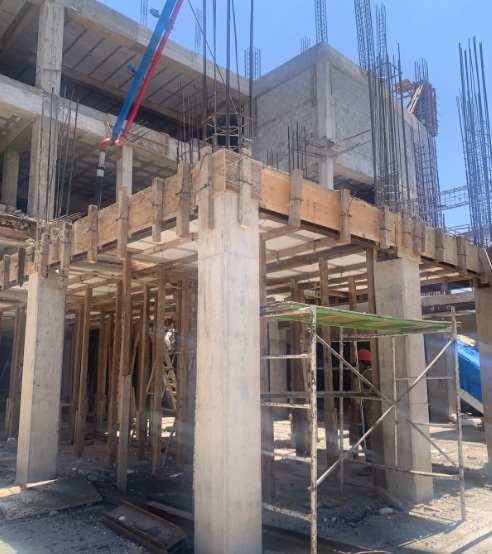

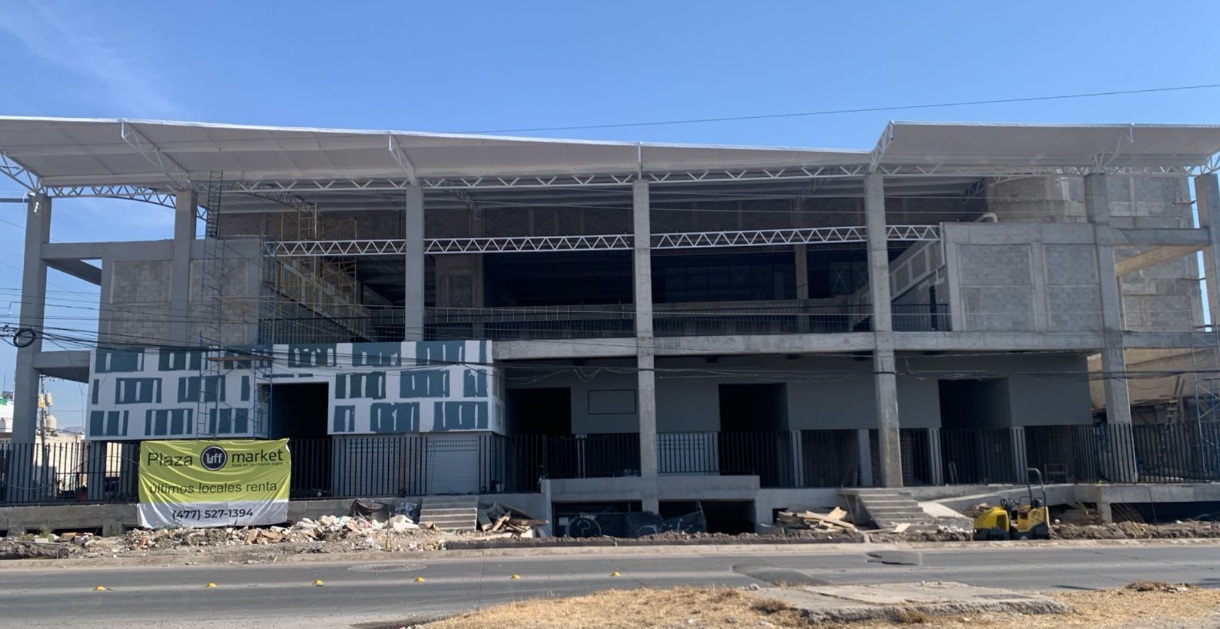

- Nivel 1: 99.7%
- Nivel 2: 99.4%
- Nivel 3: 99.8%
- Ampliación Gym: 99.3%
- Sistema y Roof Garden: 96.8%
- Elevadores: En armado y montaje (en espera del contrato de CFE para conexión).

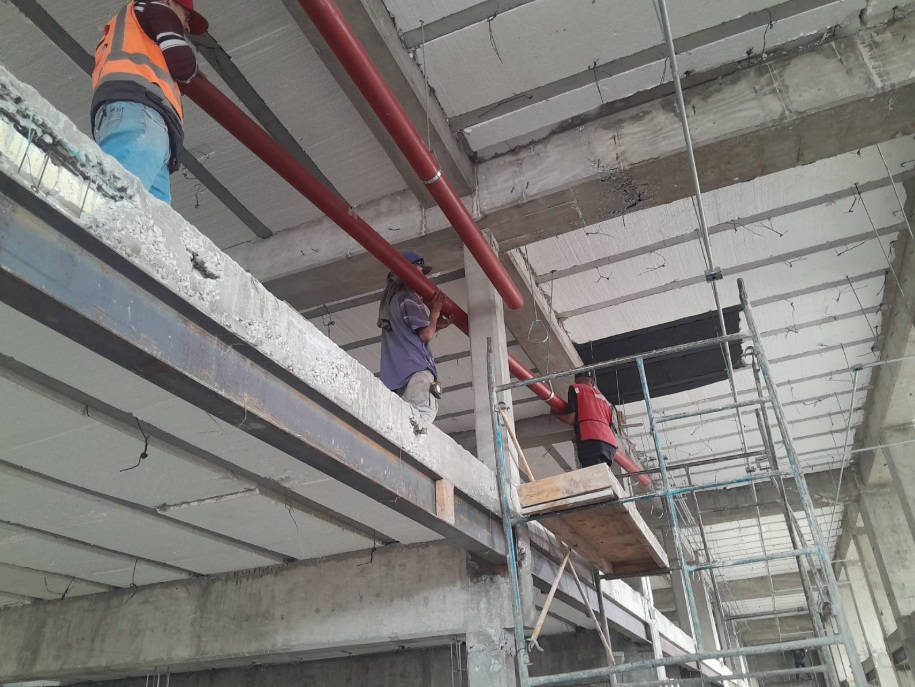

- Instalación eléctrica e hidrosanitaria: 98%
- Vigentes y en orden: Número oficial, medio ambiente, vial, Visto Bueno de SAPAL y gas natural.
- En espera: Inspección, dictamen y liberación del servicio de CFE.
- En proceso: Escrituración de áreas de donación para el municipio y constitución del Régimen de Condominio para comenzar a escriturar las unidades privativas.
- Ventas: De los 29 locales disponibles para venta, 25 ya están vendidos (solo quedan 4 disponibles).
- Ocupación: A la fecha, tenemos 36 locales ocupados (entre propietarios y contratos de arrendamiento), lo que representa el 53% de los m² rentables.
- Estrategia: Durante un tiempo decidimos frenar la renta de locales al no tener una fecha exacta de apertura por el tema de CFE. A partir de marzo, retomaremos la comercialización estableciendo en los contratos que la renta comenzará a correr a partir de tener el servicio de luz, permitiéndonos seguir incrementando la ocupación.
Oscar Durán
CEO, Uff Market
- Vigentes y en orden: Número oficial, Medio ambiente, Vialidad, VoBo de SAPAL y Gas natural.
- Pendiente: Inspección, dictamen y liberación de servicio por parte de CFE.
- En proceso: Escrituración de áreas de donación al municipio y constitución del Régimen de Propiedad en Condominio para iniciar la escrituración de unidades privativas al cierre del proyecto.
- Inversión total estimada: $61,910,976.
- Inversión realizada a la fecha: $60,810,245 (98.22% de avance).

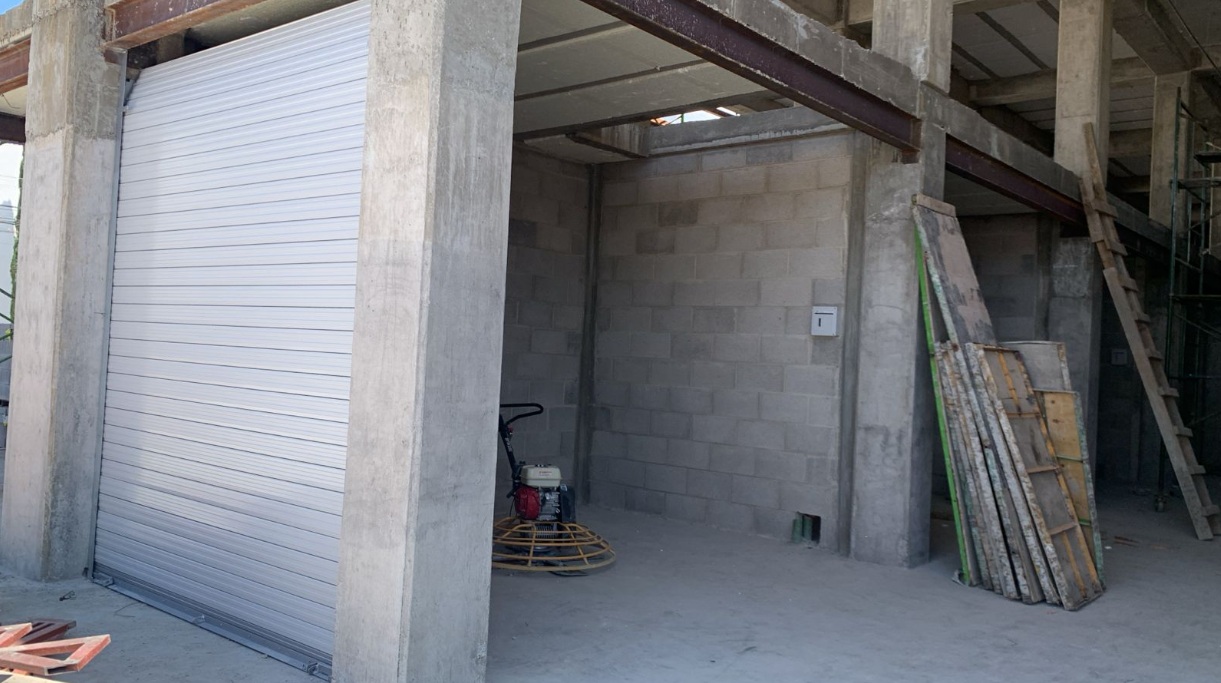

- 100%: Preliminares, proyecto arquitectónico, permisos, cimentación y muros de contención.
- Nivel Subterráneo: 100%
- Primer Nivel: 99.7%

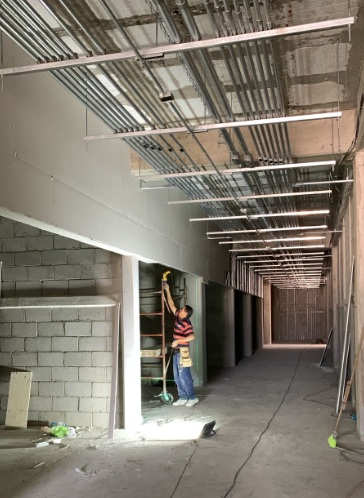

- Segundo Nivel: 97.9%
- Tercer Nivel: 99.2%
- Ampliación Gym: 98.4%
- Sistemas y Roof Garden: 92.7%
- Elevadores: En proceso de armado y montaje; listos para conexión en cuanto se formalice el contrato con CFE.
- Instalación eléctrica e hidrosanitaria: 96%.
- Inventario total: 84 locales (55 patrimoniales para renta y 29 para venta).
- Ocupación: 36 locales ya cuentan con contrato de arrendamiento o propietario, representando el 53% de los m² rentables.
- Ventas: De los 29 locales destinados a venta, 25 ya han sido colocados, restando únicamente 4 unidades disponibles.
Es un gusto saludarlos y desearles un feliz 2026 lleno de salud, amor, éxito y muchas bendiciones. En relación al avance de la plaza en éste mes de enero concluiremos los trabajos de detalles, acabados, fachadas, banquetas, limpieza, instalaciones, equipamiento y urbanización de áreas generales. Terminando éstos trabajos las autoridades podrán realizar la inspección durante el mes de enero para obtener el documento de terminación de obra durante el mes de febrero 2026 para poder abrir al público en ese mismo mes.
- Vigentes y en orden: Número oficial, Medio ambiente, vial, VoBo de SAPAL y Gas natural.
- Continuamos con el proceso de inspección de CFE para suministro y colocación de medidores para los locales, de la plaza, equipos, elevadores y escaleras eléctricas.
- En proceso de escrituración de áreas de donación para el municipio y la constitución del Régimen de condominio para empezar a escriturar unidades privativas a la terminación y conclusión del proyecto.
- Total del costo de obra de la plaza $61,910,976.-
- $59,725,519.- de inversión realizada en la construcción y 96.47% de avance a la fecha.
- Avance de trabajos efectuados por partida.
- 100% de trabajos preliminares, proyecto arquitectónico y permisos.
- 100% de cimentación y muros de contención.
- Subterráneo nivel: 100.0% de avance
- Primer nivel: 99.4% de avance
- Segundo nivel: 96.7% de avance
- Tercer nivel: 97.3% de avance
- Ampliación Gym: 95.6% de avance
- Sist y roof garden: 89.5% de avance
- Escaleras eléctricas ya están en la obra, elevadores listos para montaje al tener el contrato de CFE.
- Trabajos de instalación eléctrica e hidrosanitaria al 94% del total.
- 84 locales totales, 55 locales se quedará la plaza en propiedad y 29 son para venta.
- El negocio de la Plaza es patrimonial, (cobrar rentas) y por ello la Plaza se queda con 55 locales.
- A la fecha se tiene un total de 36 locales ocupados entre rentados con contrato de arrendamiento y propietarios con el 53% de m2 rentables.
- De los 29 locales para venta, están vendidos 25 y sólo quedan 4 locales por vender.
Estatus de Trámites
- Vigentes y en orden: Número oficial, Medio ambiente, vial, VoBo de SAPAL y Gas natural.
- CFE: La dependencia ha retrasado algunas entregas de documentos necesarios para la donación de transformadores y la colocación de medidores. El proceso sigue su curso, pero afecta la conexión de equipos, elevadores y escaleras eléctricas.
- En proceso: La escrituración de áreas de donación para el municipio y la constitución del Régimen de Condominio.
- Costo Total de Obra: $61,910,976.00
- Inversión Realizada: $57,712,396.60 (93.22% de avance a la fecha).
- Avance al 100%: Trabajos preliminares, proyecto arquitectónico, permisos, cimentación y muros de contención.
- Avance por nivel (ejecutado):
- Subterráneo nivel: 100.0%
- Primer nivel: 97.1%
- Segundo nivel: 91.0%
- Tercer nivel: 95.6%
- Ampliación Gym: 96.3%
- Sist. y roof garden: 56.8%
- Las escaleras eléctricas ya están en la obra y los elevadores están listos para montaje al tener el contrato de CFE.
- Trabajos de instalación eléctrica e hidrosanitarias al 91% del total.
- Inventario: De 84 locales totales, 55 se quedan en propiedad de la plaza y 29 son para venta. (El negocio es patrimonial, enfocado en rentas).
- Ocupación: Se tiene un total de 36 locales ocupados (rentados y propietarios), lo que representa un 53% de ocupación de m² rentables.
- Ventas: De los 29 locales para venta, 25 están vendidos y solo quedan 4 locales por vender.
Oscar Durán
CEO Uff Market
