Con entusiasmo compartimos los avances más recientes en Torre Altamar, que reflejan el esfuerzo continuo y el compromiso de entregar un desarrollo que destaca por su calidad y diseño en Los Cabos.
Durante el mes de noviembre, los trabajos de obra mantuvieron un avance constante, consolidando el progreso general del proyecto y fortaleciendo la calidad arquitectónica de sus espacios. Entre los principales logros se destacan:

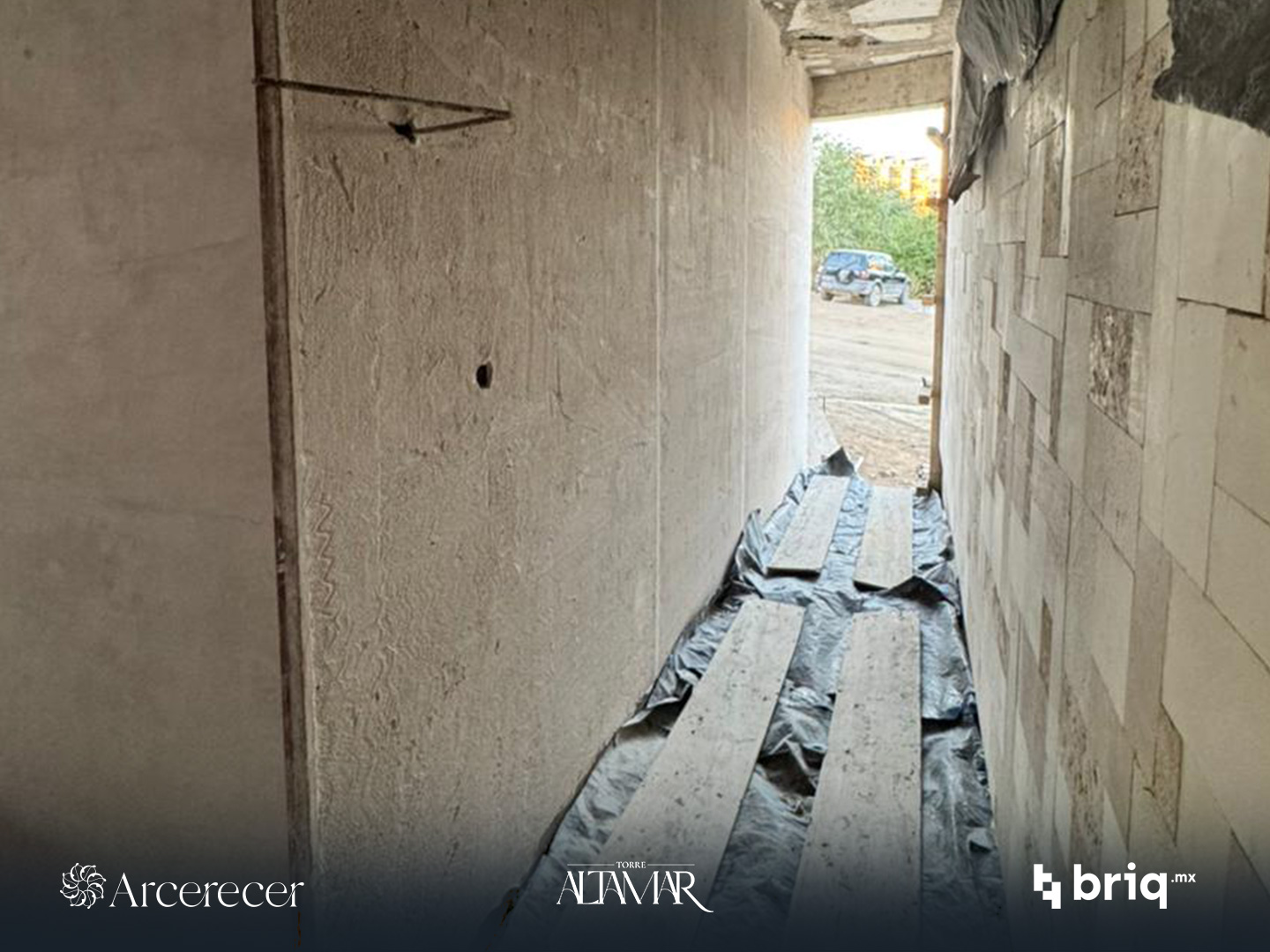

- Avances en acabados del área de acceso principal, contribuyendo al cierre estético y funcional de las zonas comunes.

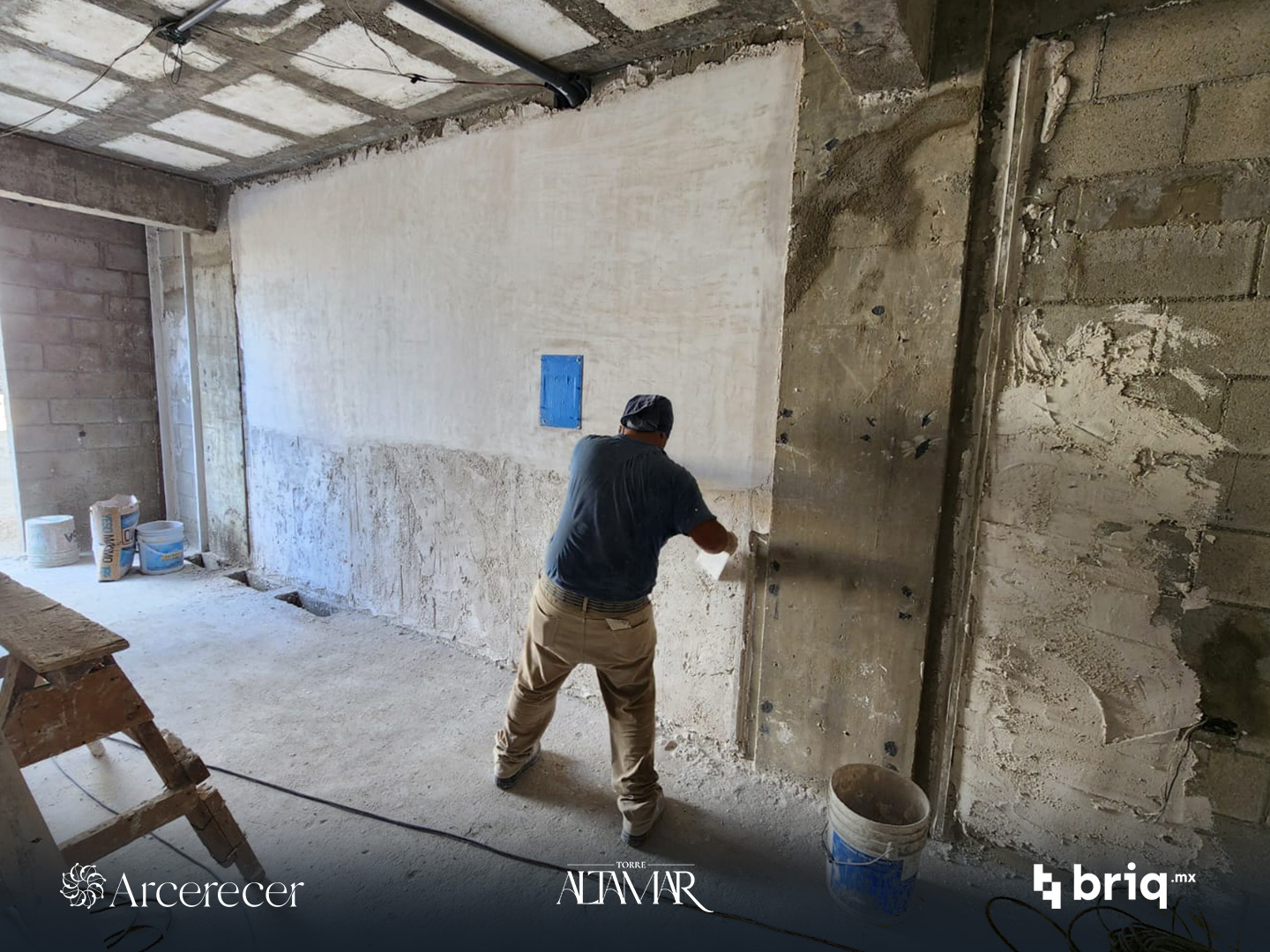

- Aplanados en áreas de servicios, mejorando la uniformidad estructural y preparando las superficies para los acabados finales.

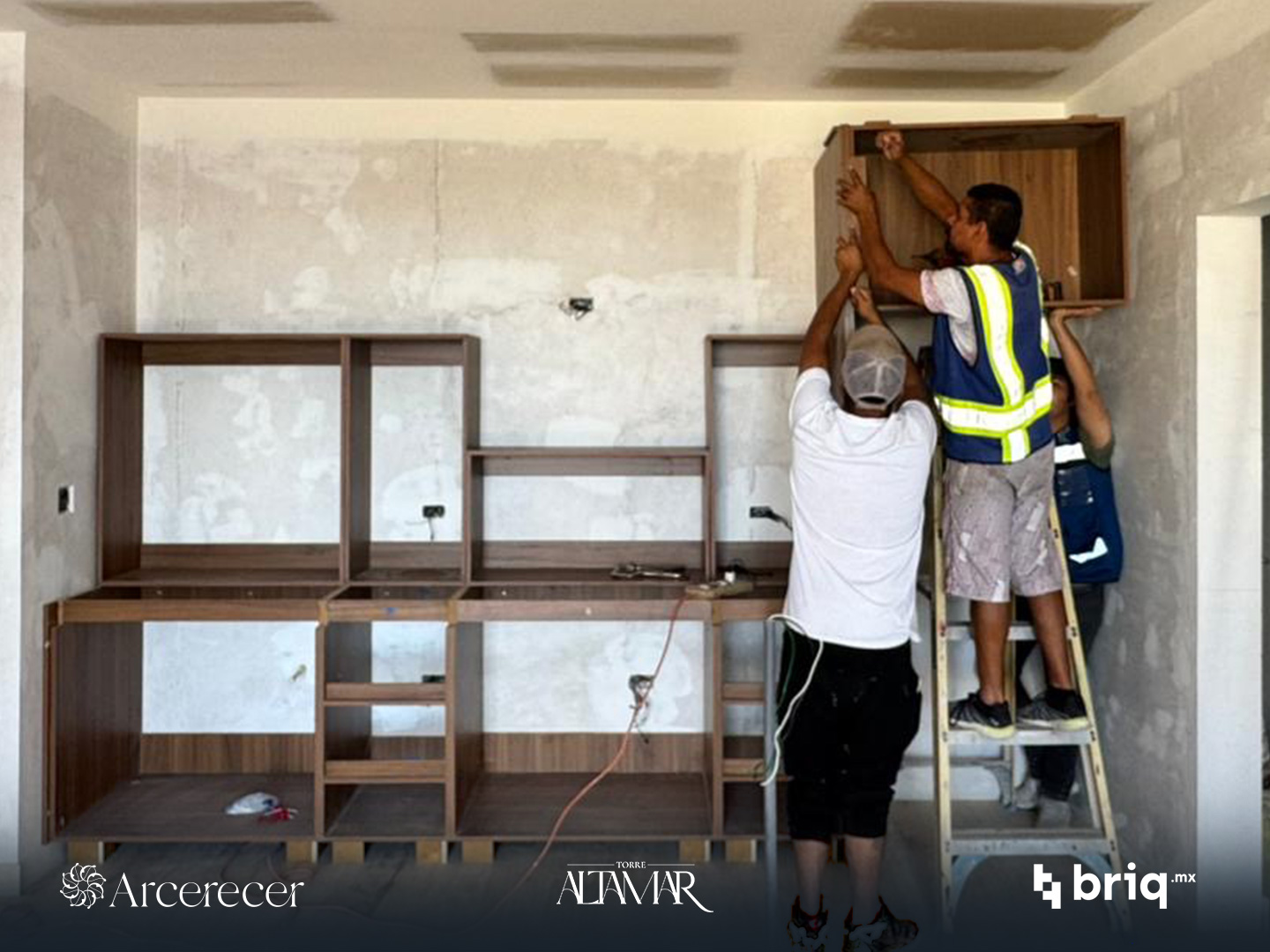

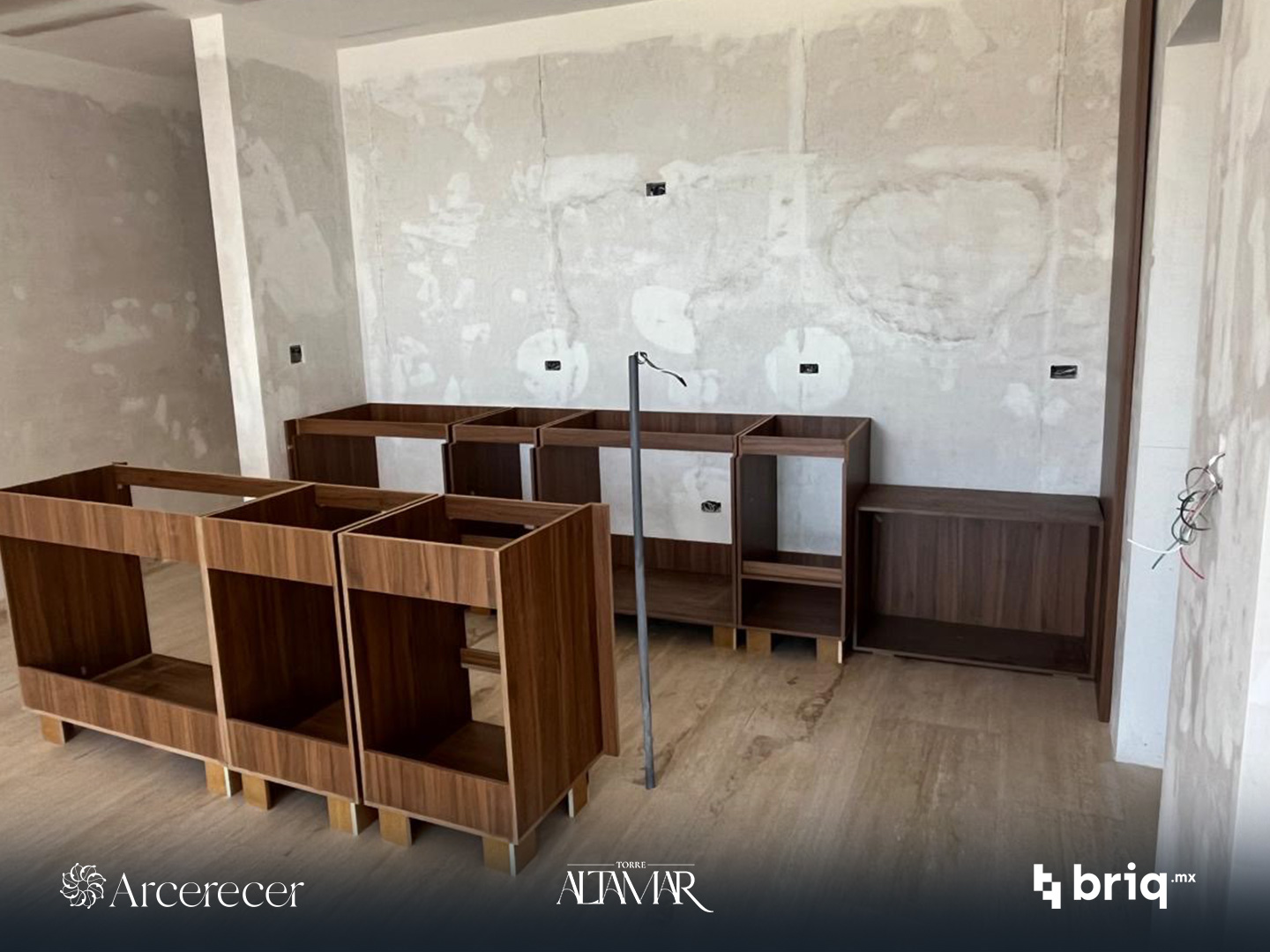

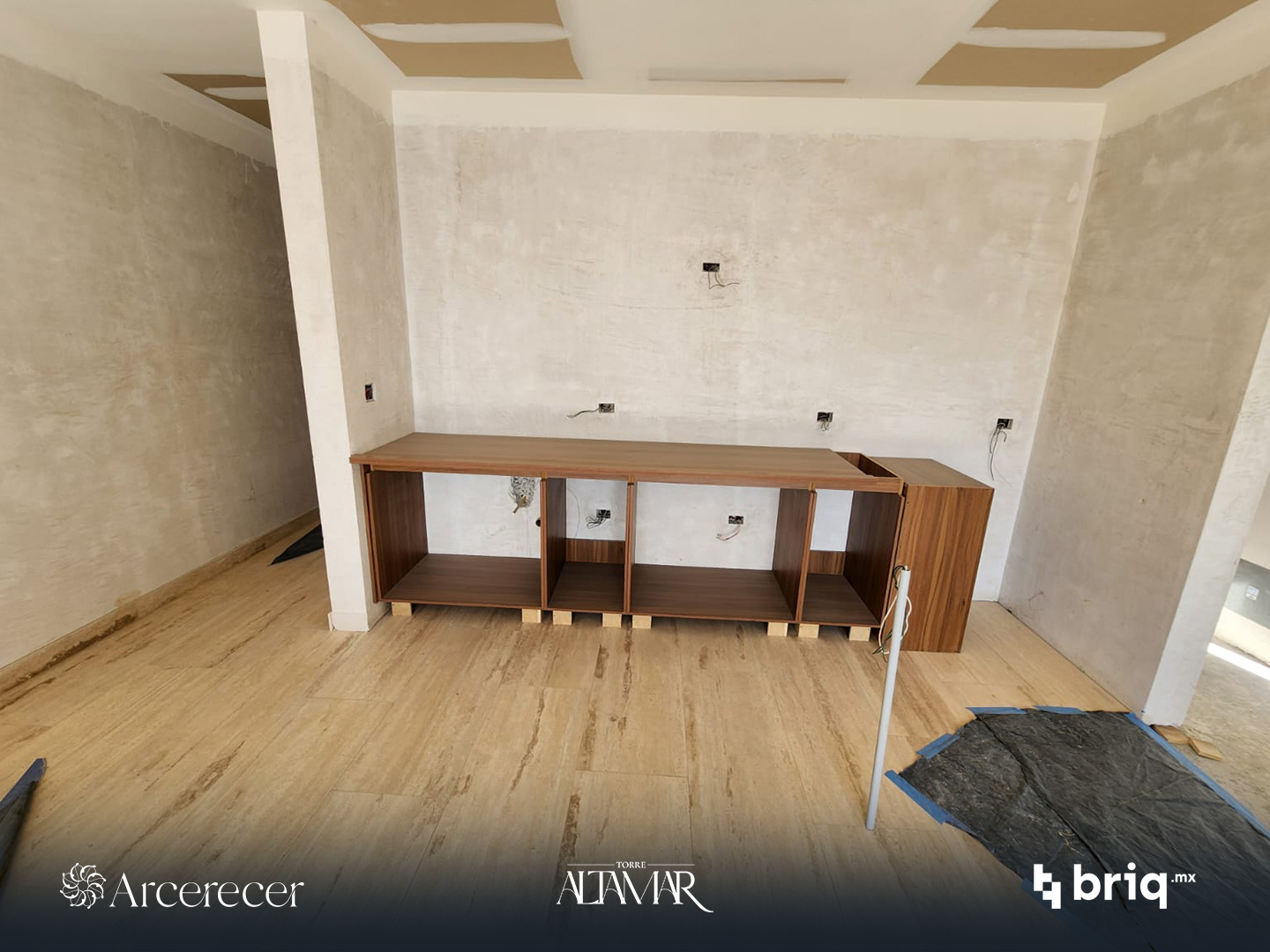

- Carpintería en cocinas y puertas, incorporando elementos de diseño que reflejan la calidad y el detalle característico de Torre Altamar.

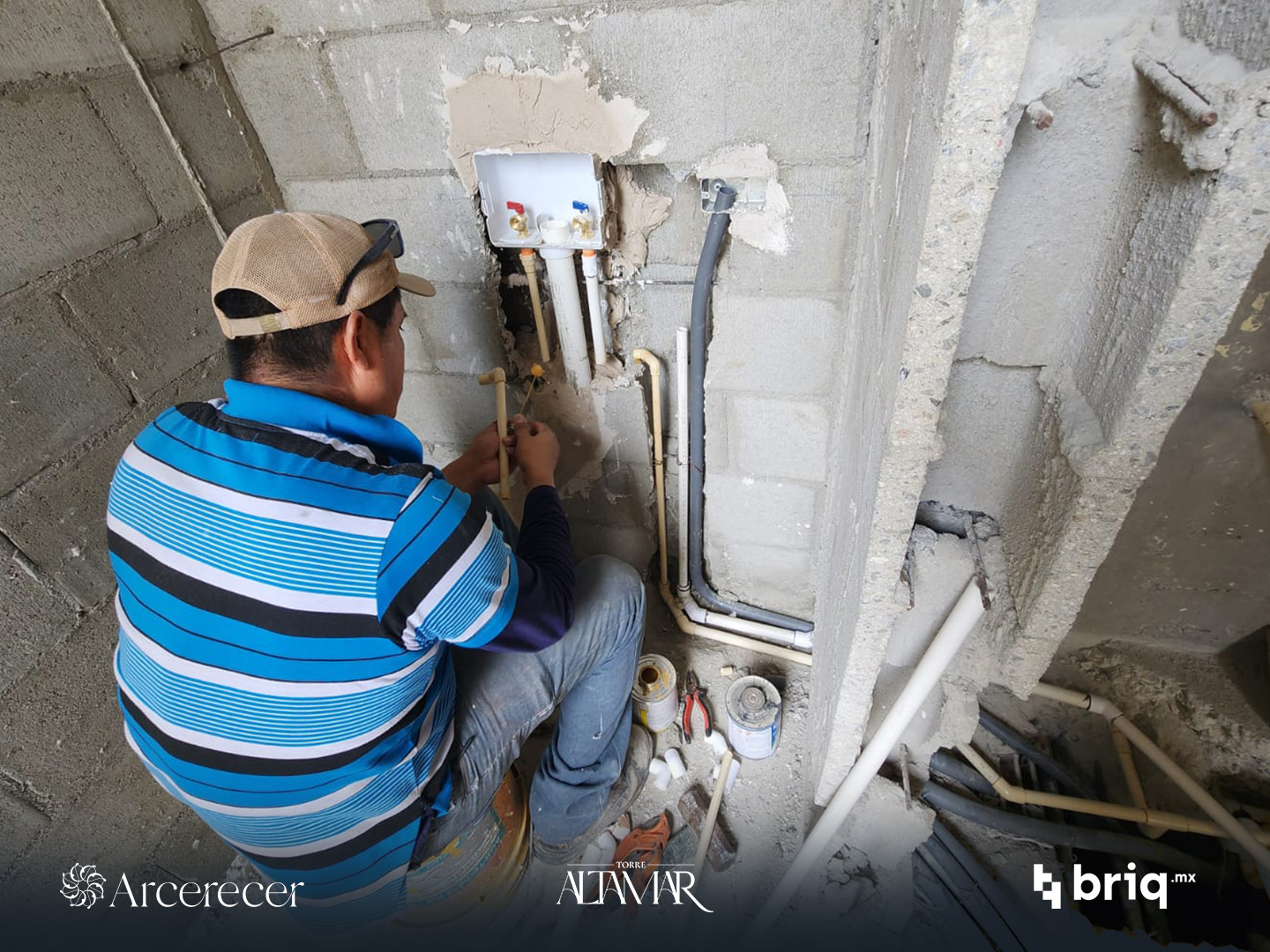

- Trabajos de instalaciones en interiores de departamentos, garantizando el cumplimiento de estándares de confort, funcionalidad y eficiencia.
A la fecha, se mantienen 8 unidades colocadas en preventa. Las unidades restantes continúan en reserva para su comercialización al término de la obra, asegurando que su valor final refleje la plusvalía real del desarrollo y maximizando el beneficio para los inversionistas.
Oportunidad de Inversión
Torre Altamar continúa posicionándose como un referente de desarrollo de alta calidad en Los Cabos, destacando por su equilibrio entre diseño, funcionalidad y sostenibilidad.
Agradecemos su confianza y los mantendremos informados con la transparencia que caracteriza al Corporativo Arcerecer.
Para más actualizaciones, los invitamos a seguirnos en nuestras redes sociales:
📌 Facebook: MicelioDesarrollos
📌 Instagram: @miceliodesarrollos
Atentamente,
Rodolfo Martínez
Director Comercial
Corporativo Arcerecer
Con entusiasmo compartimos los avances más recientes en Torre Altamar, que reflejan el esfuerzo continuo y el compromiso de entregar un desarrollo que destaca por su calidad y diseño en Los Cabos.
Progreso de la Construcción
Durante el mes de octubre, los trabajos de obra presentaron avances notables en diversas áreas, consolidando el progreso general del proyecto. Entre los principales logros se destacan:
- Colocación de válvula para calentador eléctrico, optimizando la instalación hidráulica de las unidades.
- Instalación de caja de voz y datos en el cuarto de servicio, reforzando la infraestructura tecnológica del edificio.
- Continuación de trabajos generales de instalaciones en departamentos, asegurando la funcionalidad integral de cada unidad.

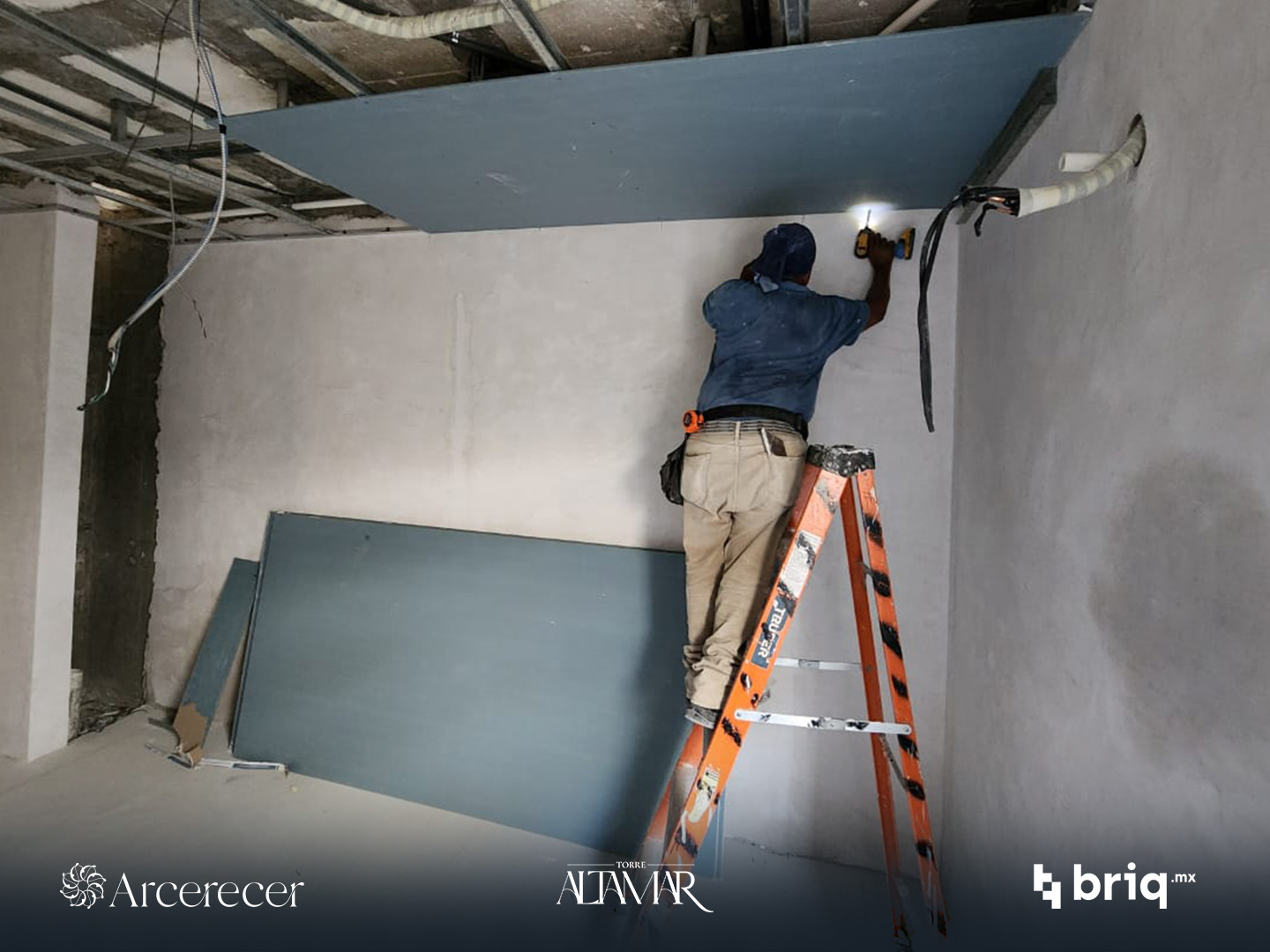

- Instalación de plafones en baños, avanzando en la definición de acabados interiores y contribuyendo al confort visual y estético de los espacios.

- Avances en acabados interiores y de fachada, aportando uniformidad estética y calidad visual al desarrollo.
- Aplicación de aplanado grueso en la fachada lateral de la oficina, fortaleciendo el avance en los detalles estructurales.
- Progresos en instalaciones eléctricas en losas, con énfasis en iluminación y contactos para garantizar eficiencia y seguridad.

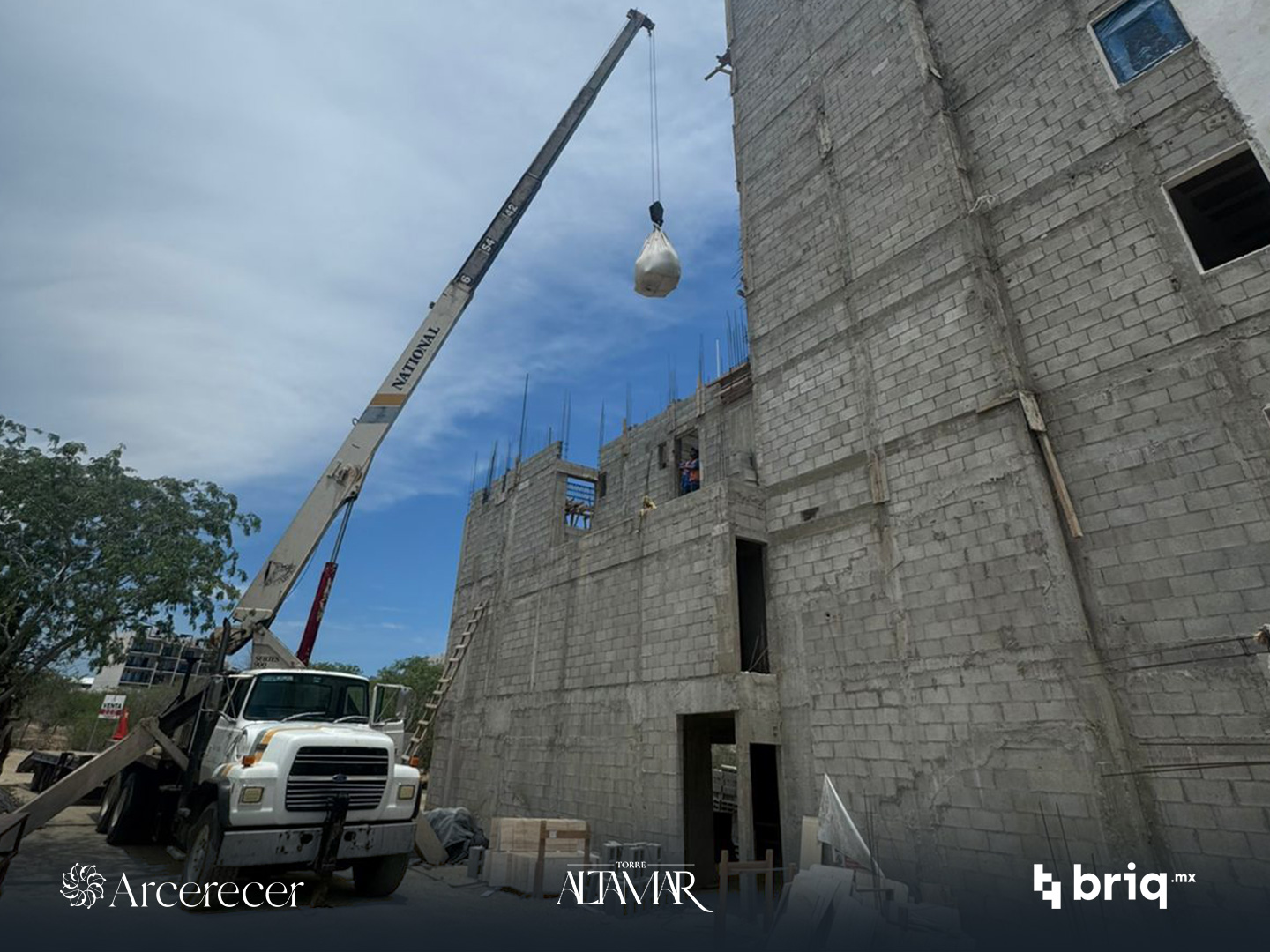

- Ejecución de trabajos en el cárcamo de aguas negras, incluyendo cimbra de losa y armado de acero.
- Avance en la planta de tratamiento, pieza clave para la sostenibilidad y el manejo responsable del agua en el complejo.
A la fecha, se mantienen 8 unidades colocadas en preventa. Las unidades restantes permanecerán en reserva hasta la conclusión de la obra, con el objetivo de reflejar su valor real en la etapa final y maximizar la plusvalía de nuestros inversionistas.
Torre Altamar continúa posicionándose como un desarrollo de alto nivel y proyección en Los Cabos, reflejando la sinergia entre calidad constructiva, diseño y sostenibilidad.
Agradecemos profundamente su confianza y los mantendremos informados con la transparencia que nos caracteriza.
📌 Facebook: MicelioDesarrollos
📌 Instagram: @miceliodesarrollos
Atentamente,
Rodolfo Martínez
Director Comercial
Corporativo Arcerecer
Progreso de la Construcción
- Avance en la fabricación de cocinas, asegurando calidad en los acabados y cumplimiento en tiempos de entrega.
- Progreso en áreas comunes como vestíbulos y cubos de escaleras, reforzando la conectividad y funcionalidad de los espacios compartidos.
- Pruebas hidráulicas en proceso, realizadas de manera continua para garantizar el correcto funcionamiento de las instalaciones.
- Colocación de accesorios en áreas de lavado, avanzando en los detalles que permitirán su operación óptima.
- Trabajos en instalaciones de tableros eléctricos, fundamentales para la seguridad y eficiencia del sistema energético del complejo.
- Continuación de trabajos en fachadas, con el objetivo de consolidar la imagen arquitectónica del proyecto y aportar al cierre visual de las edificaciones.
📌 Facebook: MicelioDesarrollos
📌 Instagram: @miceliodesarrollos
Rodolfo Martínez
Director Comercial
Corporativo Arcerecer
Durante este mes, los logros más relevantes incluyen:

- Inicio de la fabricación e instalación de barandales de cristal templado en balcones, aportando modernidad y seguridad al diseño arquitectónico.
- Continuación de las pruebas de funcionamiento en las redes hidráulicas y eléctricas, asegurando la eficiencia y calidad en cada sistema.
- Avances en áreas comunes en azotea, con trabajos en la alberca y asoleaderos, espacios clave para el confort y la experiencia de los residentes.
- Ejecución de acabados en muros tipo plafón, aplanados y pisos de mármol en vestíbulos y áreas de servicio, consolidando la elegancia de cada espacio.
- Construcción en la fachada frontal del edificio, con el levantamiento de los 3 departamentos restantes que darán forma a la estructura final del proyecto.
Estrategia Comercial
Oportunidad de Inversión
📌 Facebook: MicelioDesarrollos
📌 Instagram: @miceliodesarrollos
Rodolfo Martínez
Director Comercial
Corporativo Arcerecer
🔧 Progreso de la Construcción
Durante este mes, se llevaron a cabo actividades fundamentales para la funcionalidad y el acabado del desarrollo:
- Avance en instalación de ventanería en departamentos.
- Pruebas de presión en la red hidráulica, garantizando un óptimo funcionamiento.
- Colocación y conexión de tuberías para agua potable y drenaje.
- Avances en los trabajos de albañilería fina: aplanados, preparación de muros y superficies.
- Colocación de mármol en vestíbulo, aportando elegancia y continuidad al diseño interior.
- Coordinación y operación con grúa torre para agilizar la movilidad de materiales, reduciendo esfuerzo humano y optimizando tiempos de obra.
Estos avances consolidan la visión arquitectónica de Torre Altamar y reflejan nuestro compromiso con la calidad y los estándares de construcción de primer nivel.
📈 Estrategia Comercial
Mantenemos 8 unidades colocadas en esta primera etapa de preventa. Nuestra decisión de reservar las unidades restantes hasta la conclusión del proyecto continúa firme, asegurando así el posicionamiento del desarrollo en el mercado y la valorización natural del inmueble terminado.
💼 Oportunidad de Inversión
Torre Altamar sigue destacando como una oportunidad sólida en una de las zonas con mayor crecimiento y atractivo en Los Cabos. Su confianza es lo que impulsa cada uno de nuestros esfuerzos.
Para conocer más avances en tiempo real, los invitamos a seguirnos en nuestras redes sociales:
📌 Facebook: Micelio Desarrollos
📌 Instagram: @miceliodesarrollos
Gracias por acompañarnos en este camino de construcción y visión.
