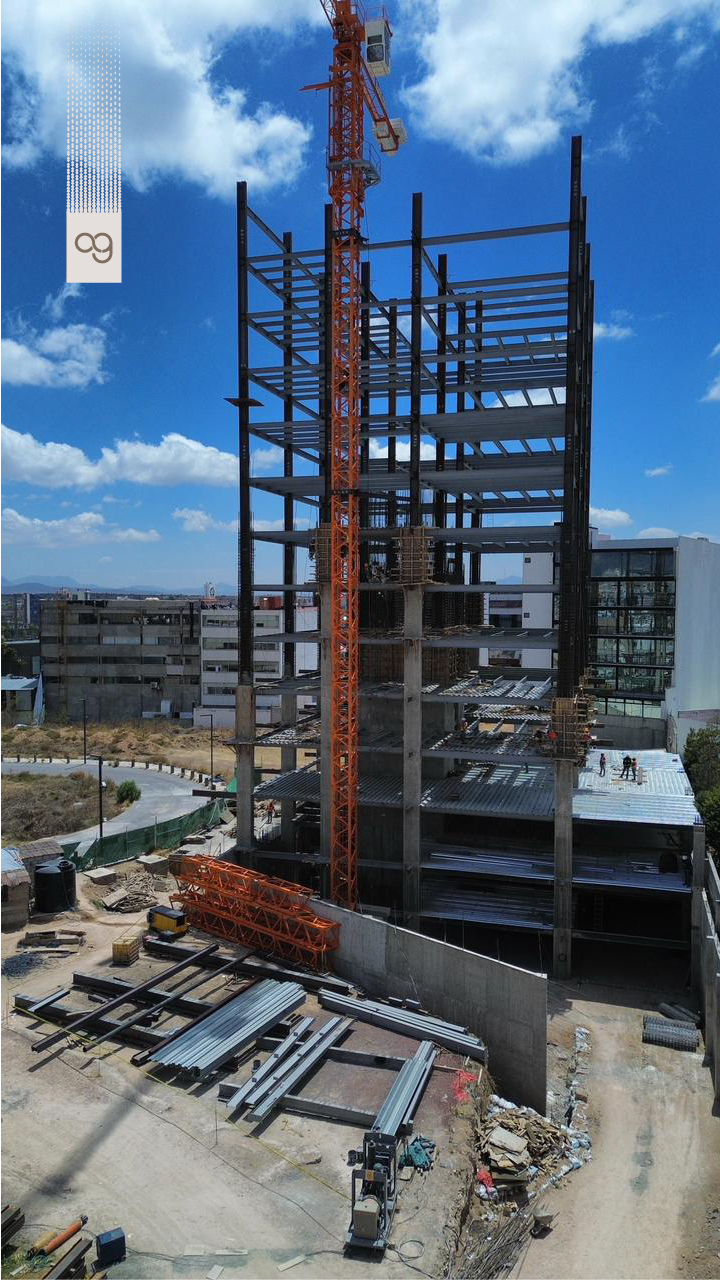

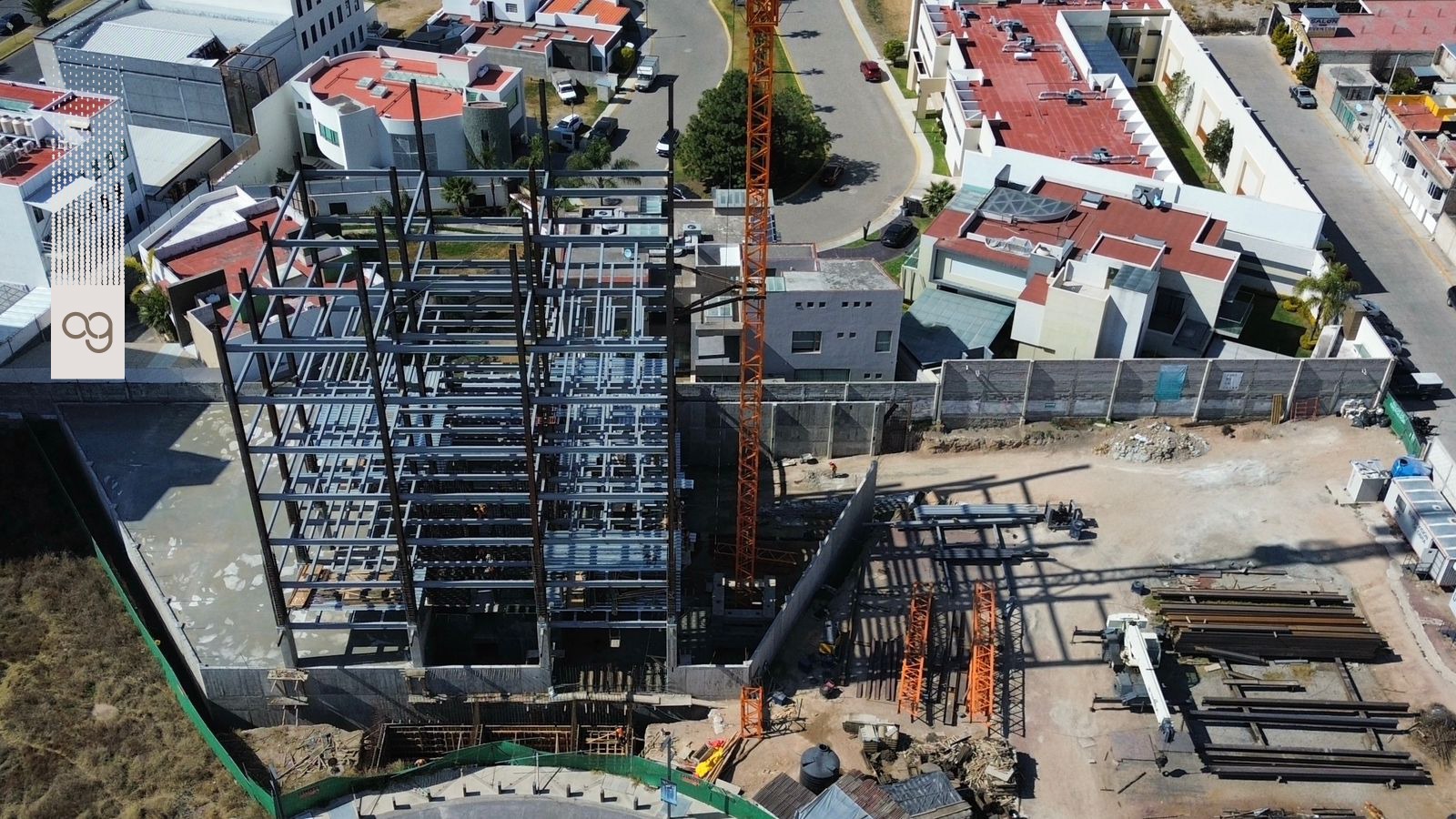

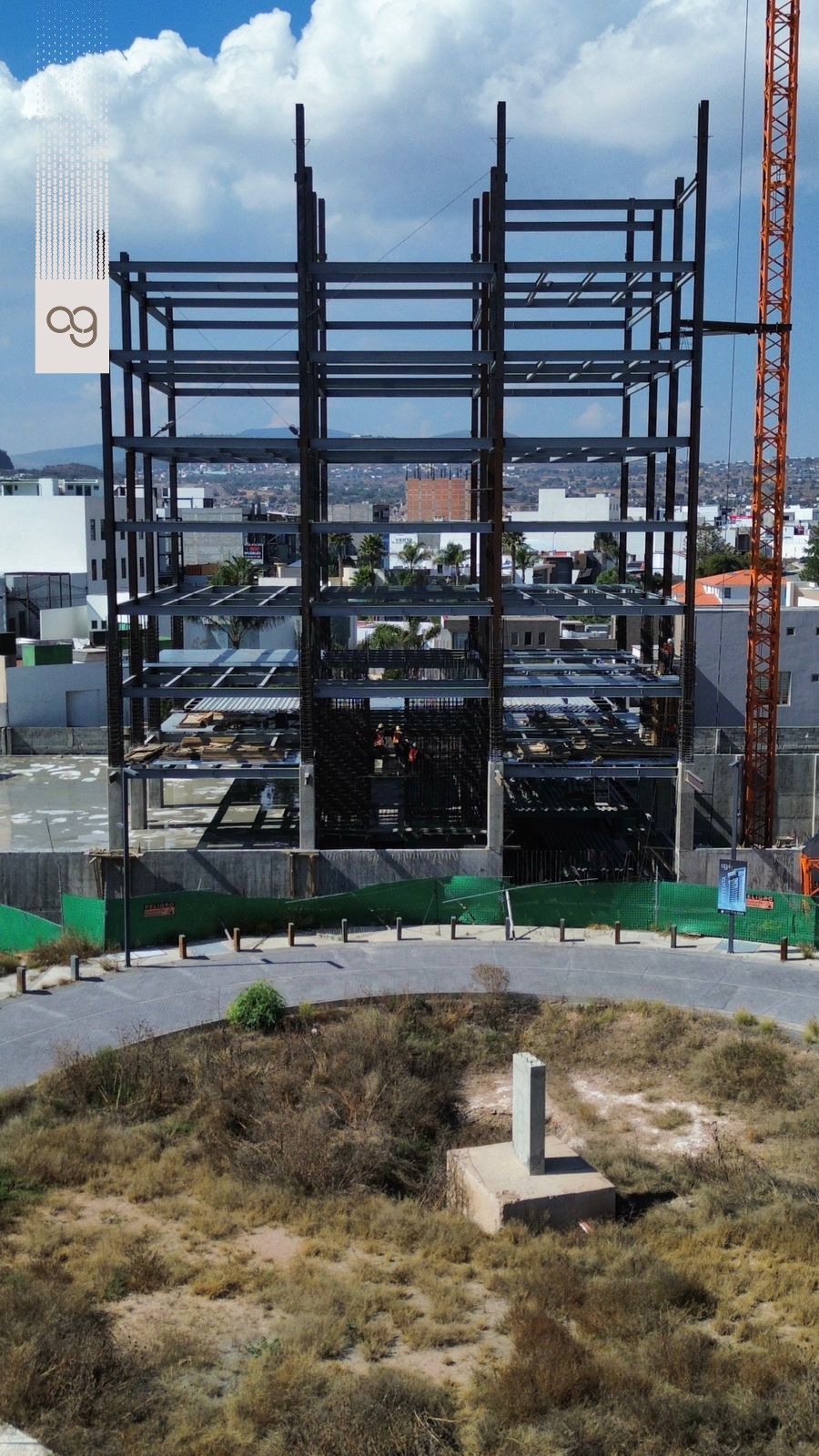

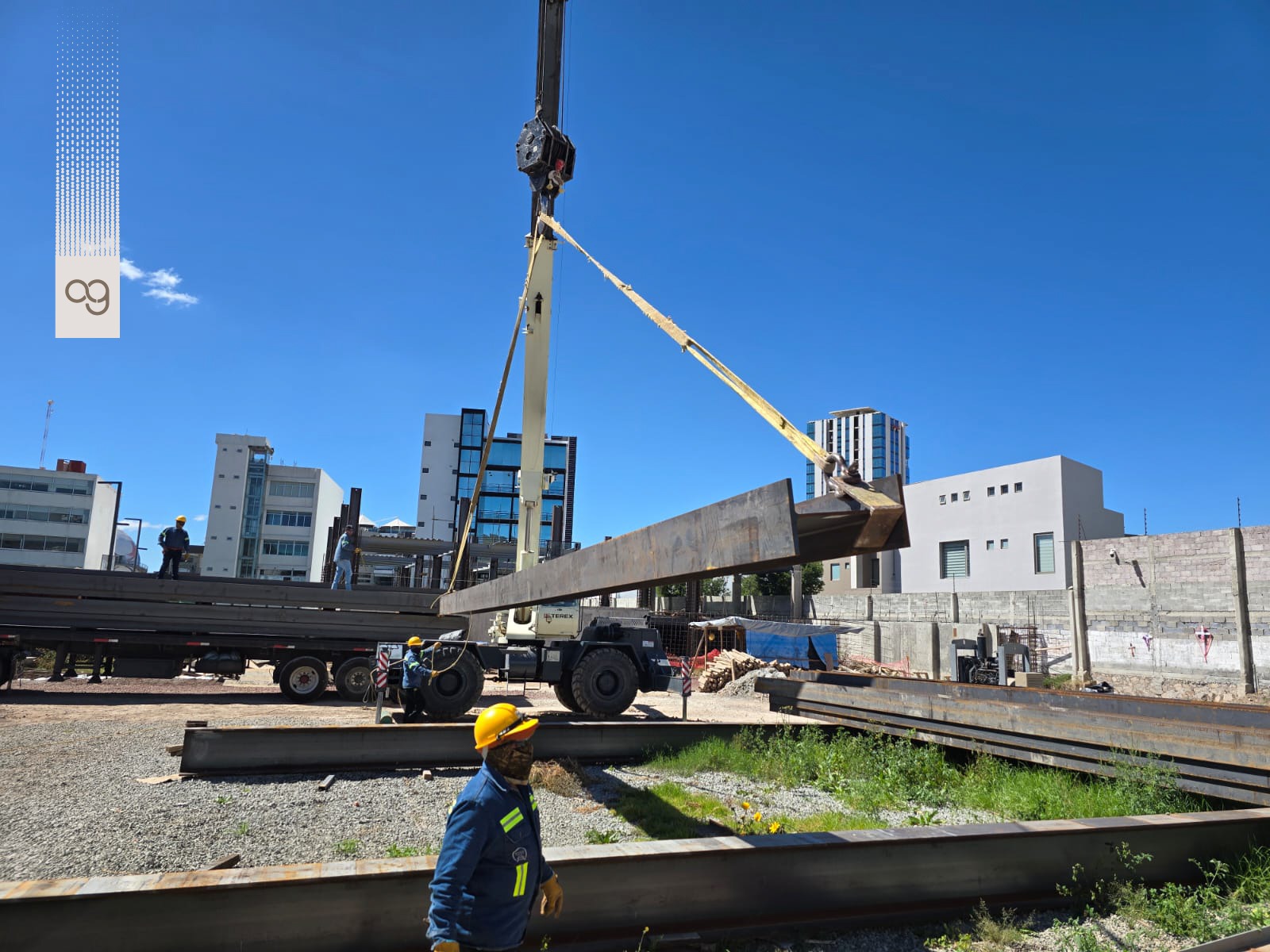

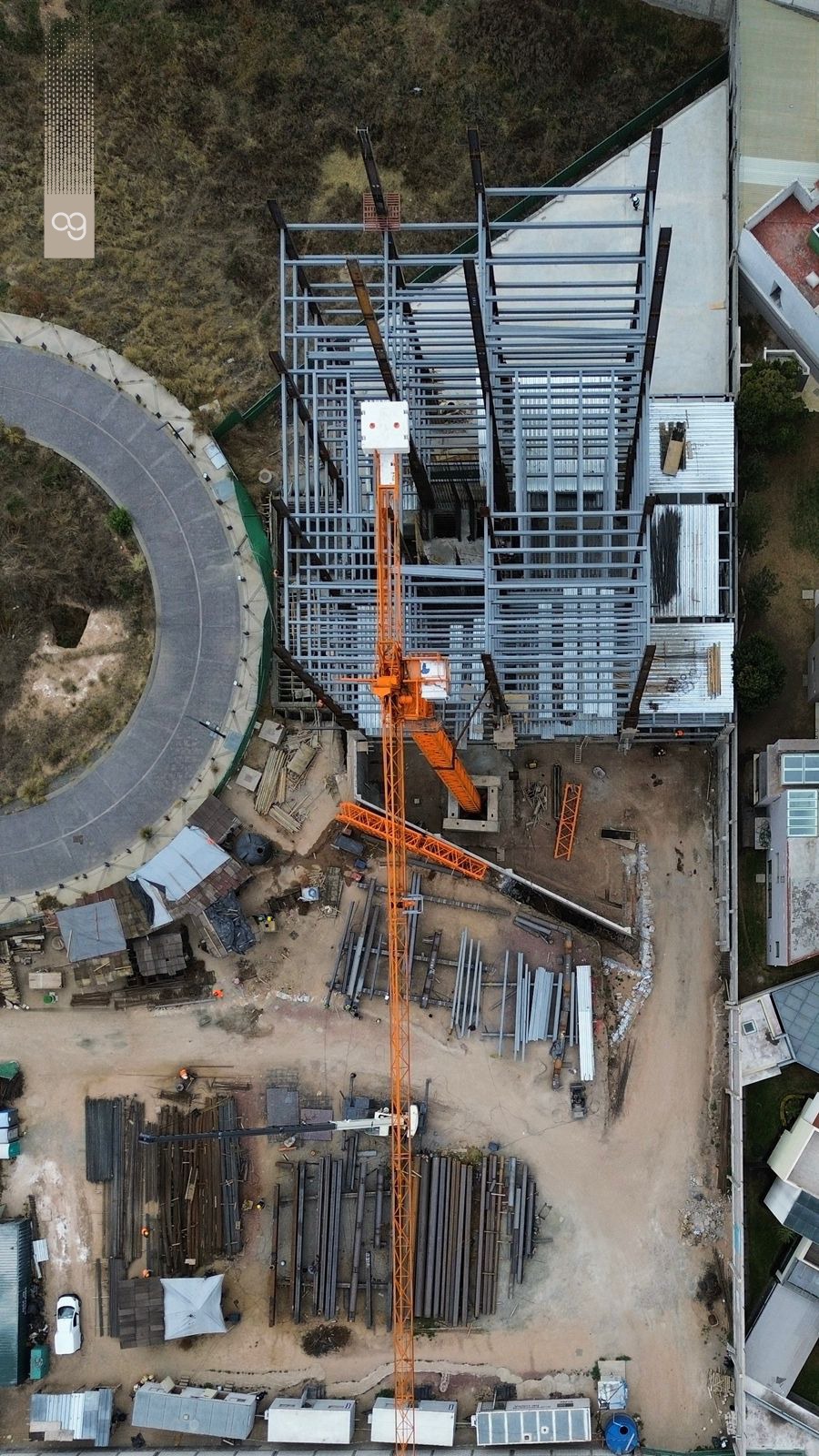

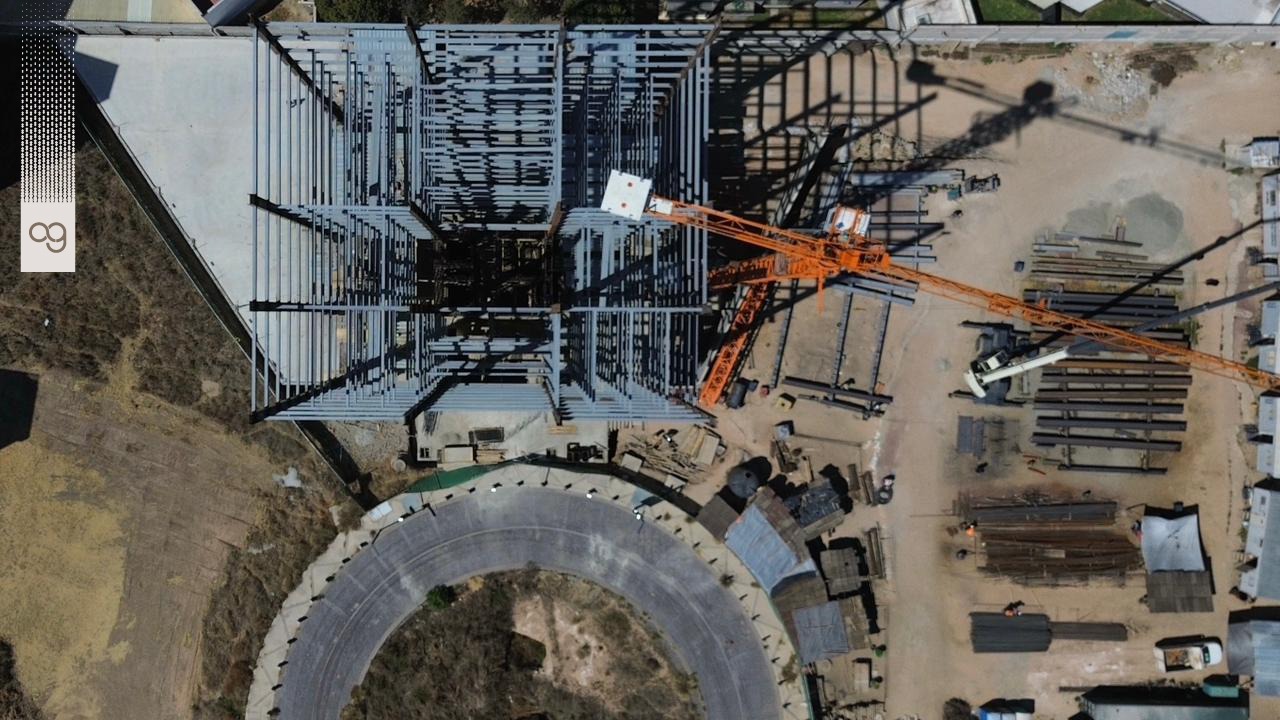

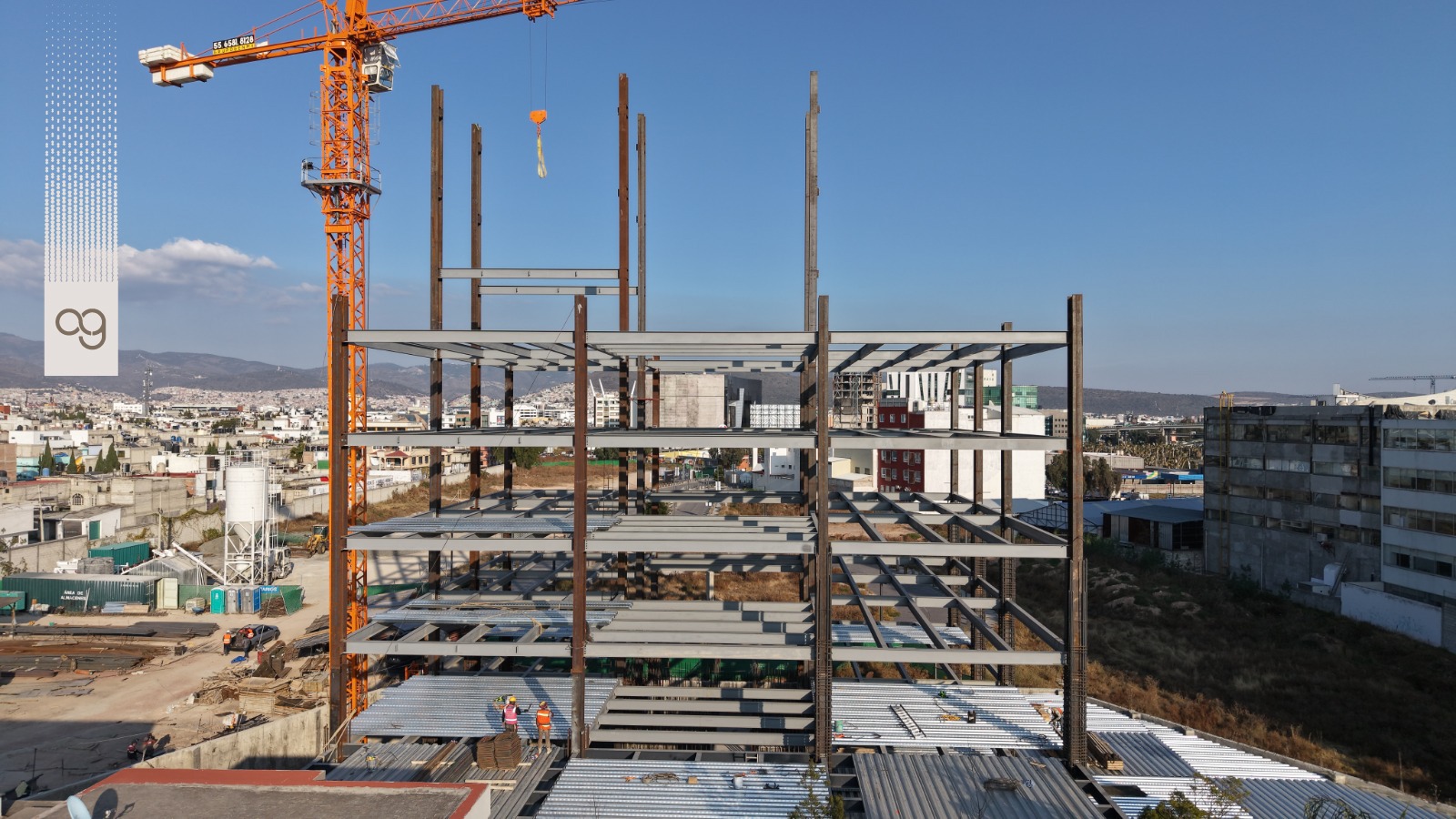

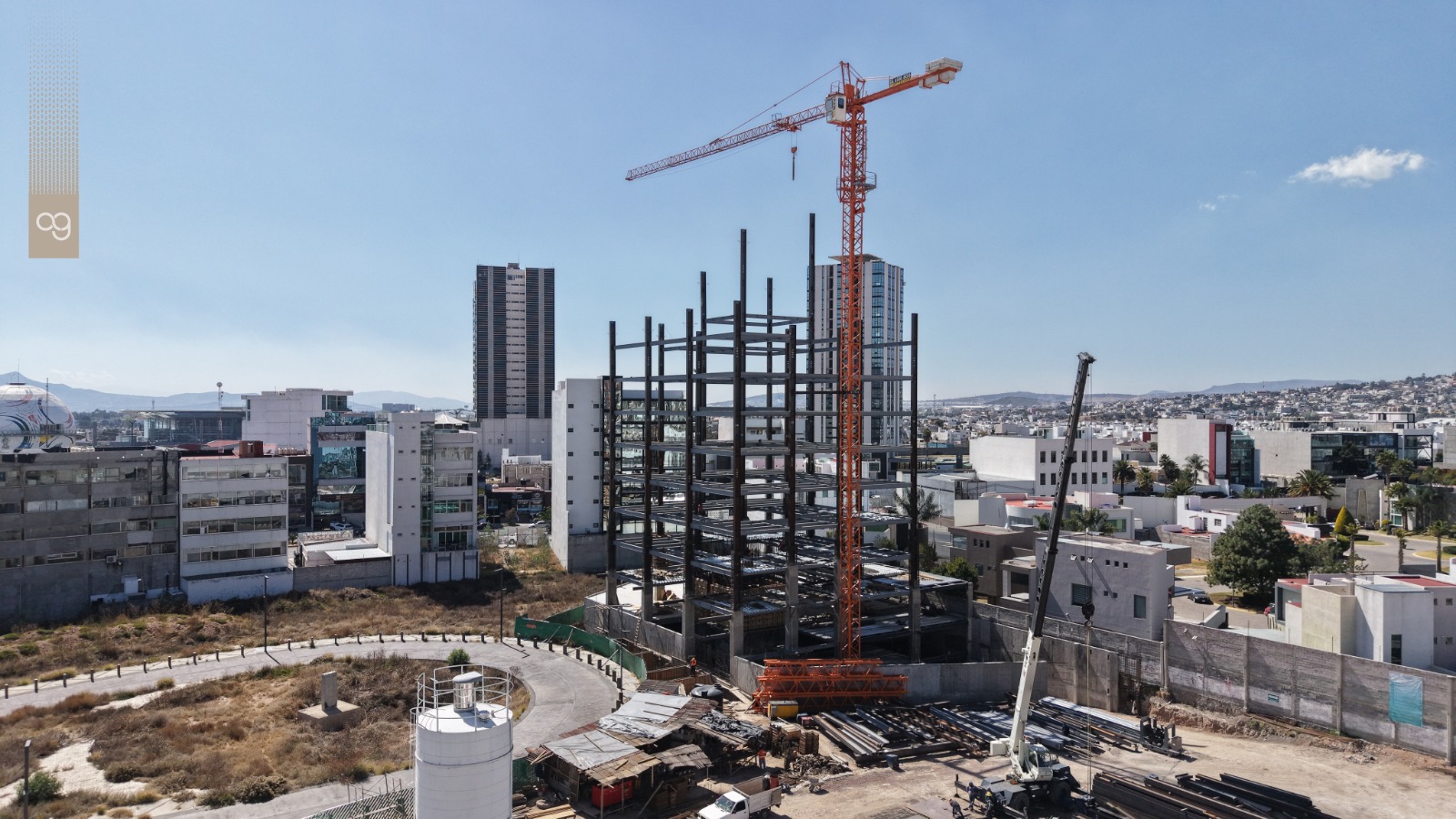

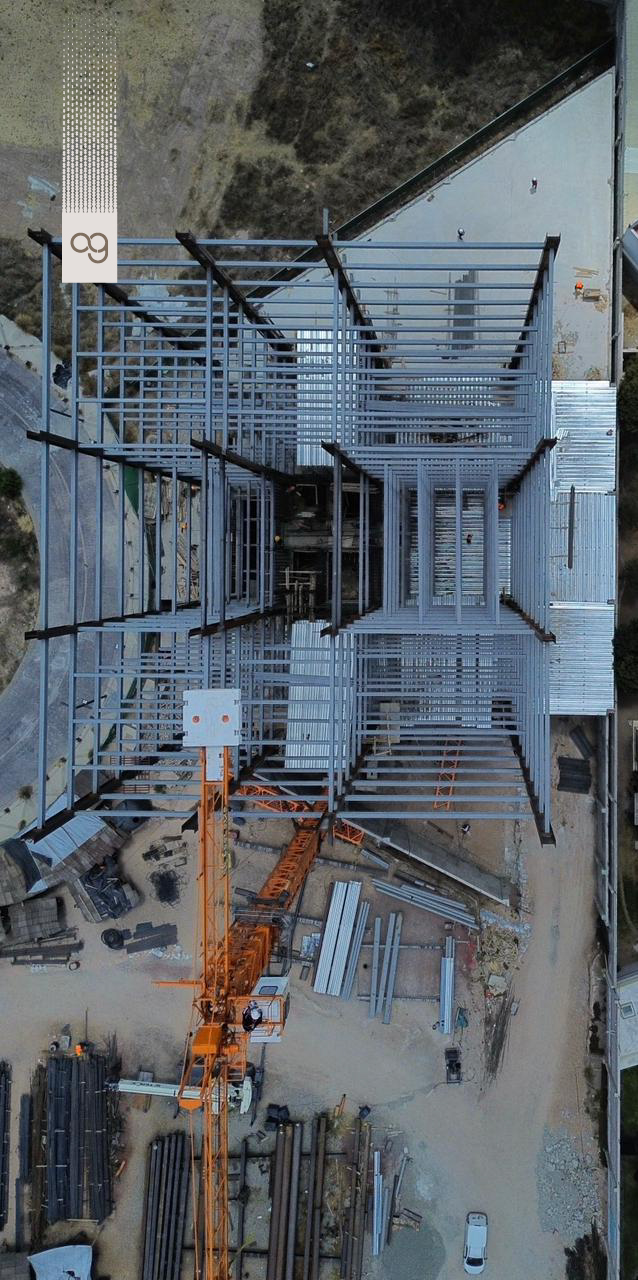

- Estructura: Prosiguió la colocación de columnas, así como de trabes primarias y secundarias, desde la planta baja hasta el nivel 11. Asimismo, se habilita material (vigas, placas y columnas) para los niveles 11 y 12.

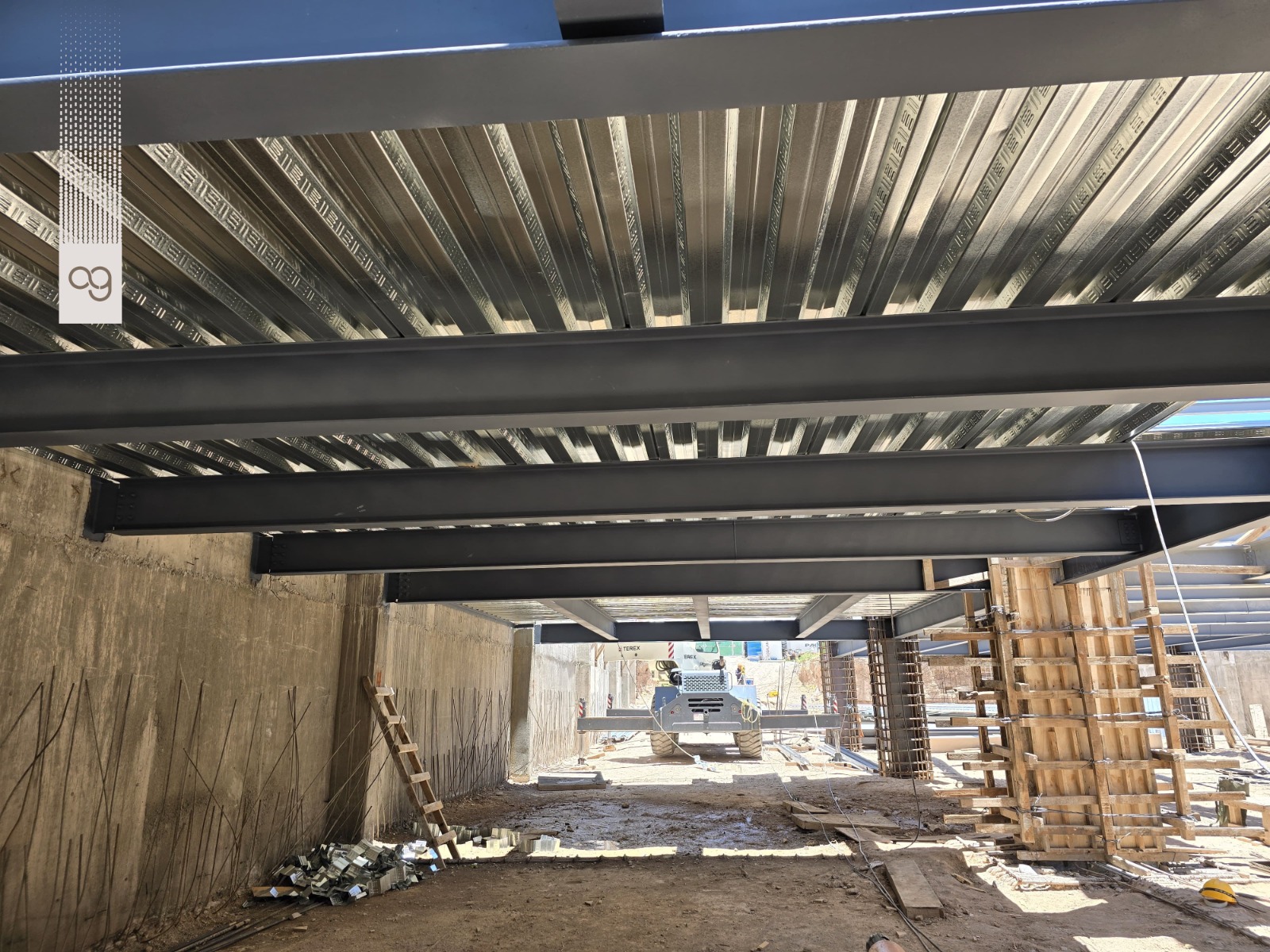

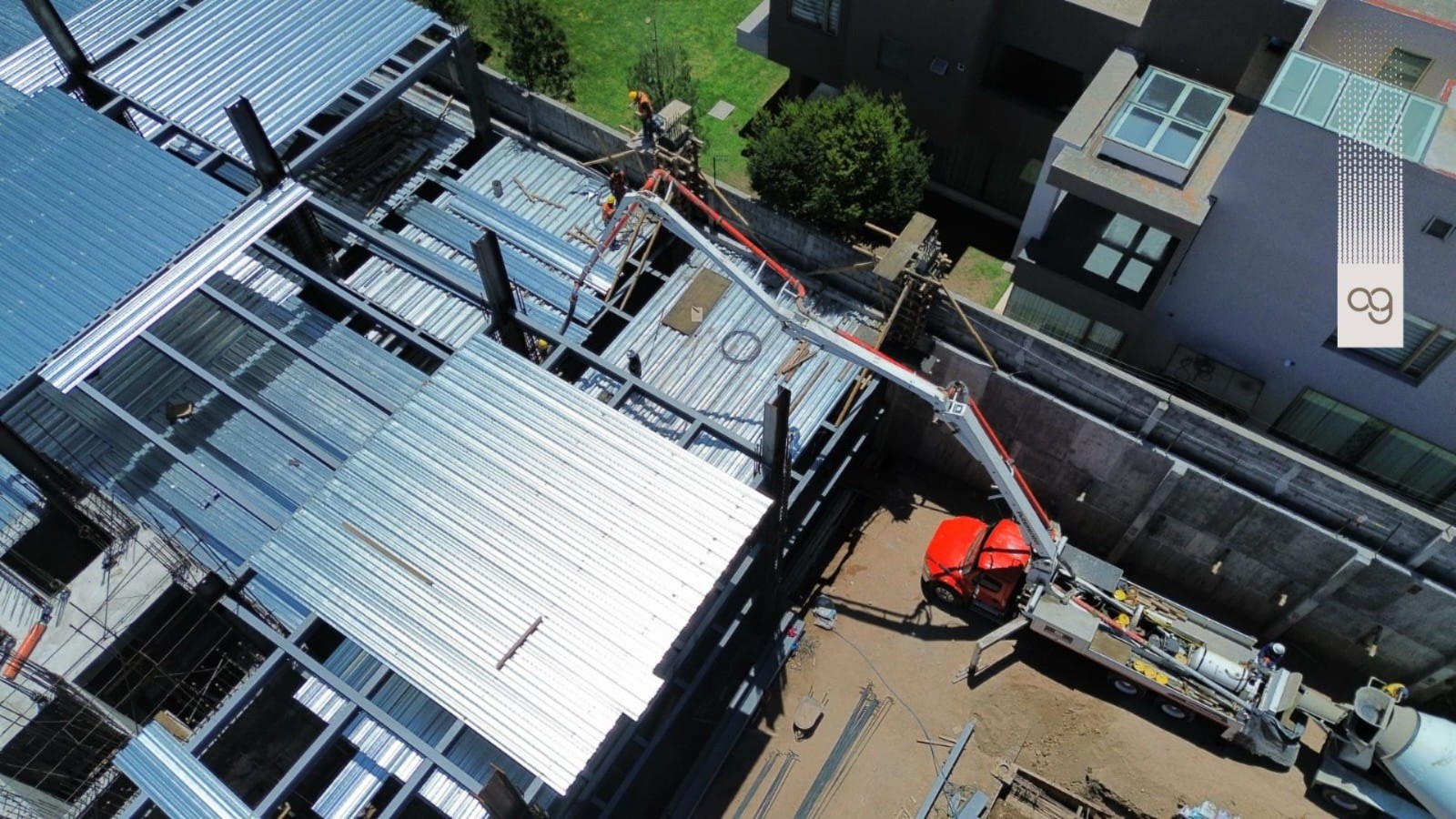

- Losacero: Se continuó con el montaje en el nivel 1 para realizar el colado del firme de concreto, alcanzando un 80% de avance en dicho nivel.
- Cisterna: Se realizó el colado de la losa tapa, concluyendo al 100% los trabajos de obra civil.
- Cimentación y Sótanos: Se realizó el colado del firme de concreto del sótano 2 hasta el eje 6, quedando pendiente el firme del cuarto de máquinas. En este mismo sótano 2, se finalizaron los trabajos del sistema de tierras con el tendido de cable de cobre desnudo y varillas Copperweld.

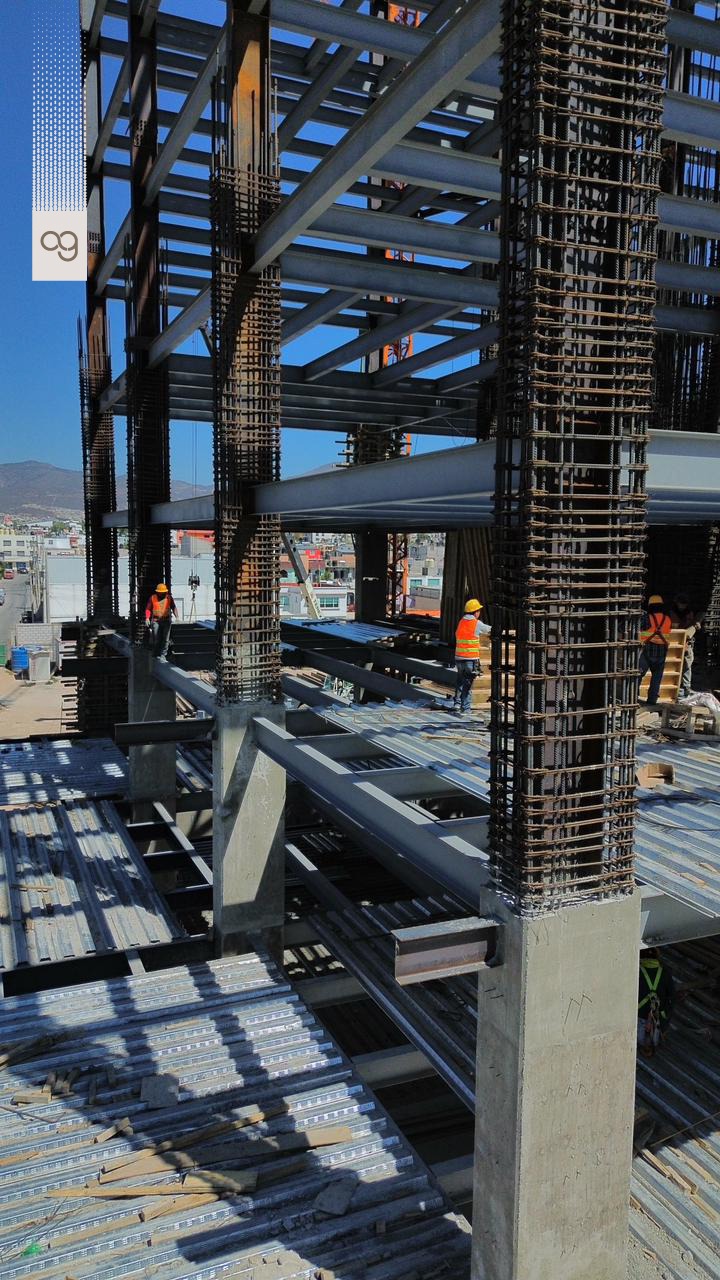

- Niveles superiores y núcleos: Se ejecuta el habilitado de acero y cimbrado de columnas en el segundo y tercer nivel. De igual forma, se ejecutó el colado en el núcleo de elevadores y escaleras del segundo nivel, y se continúa con el habilitado y cimbrado del tercer nivel.

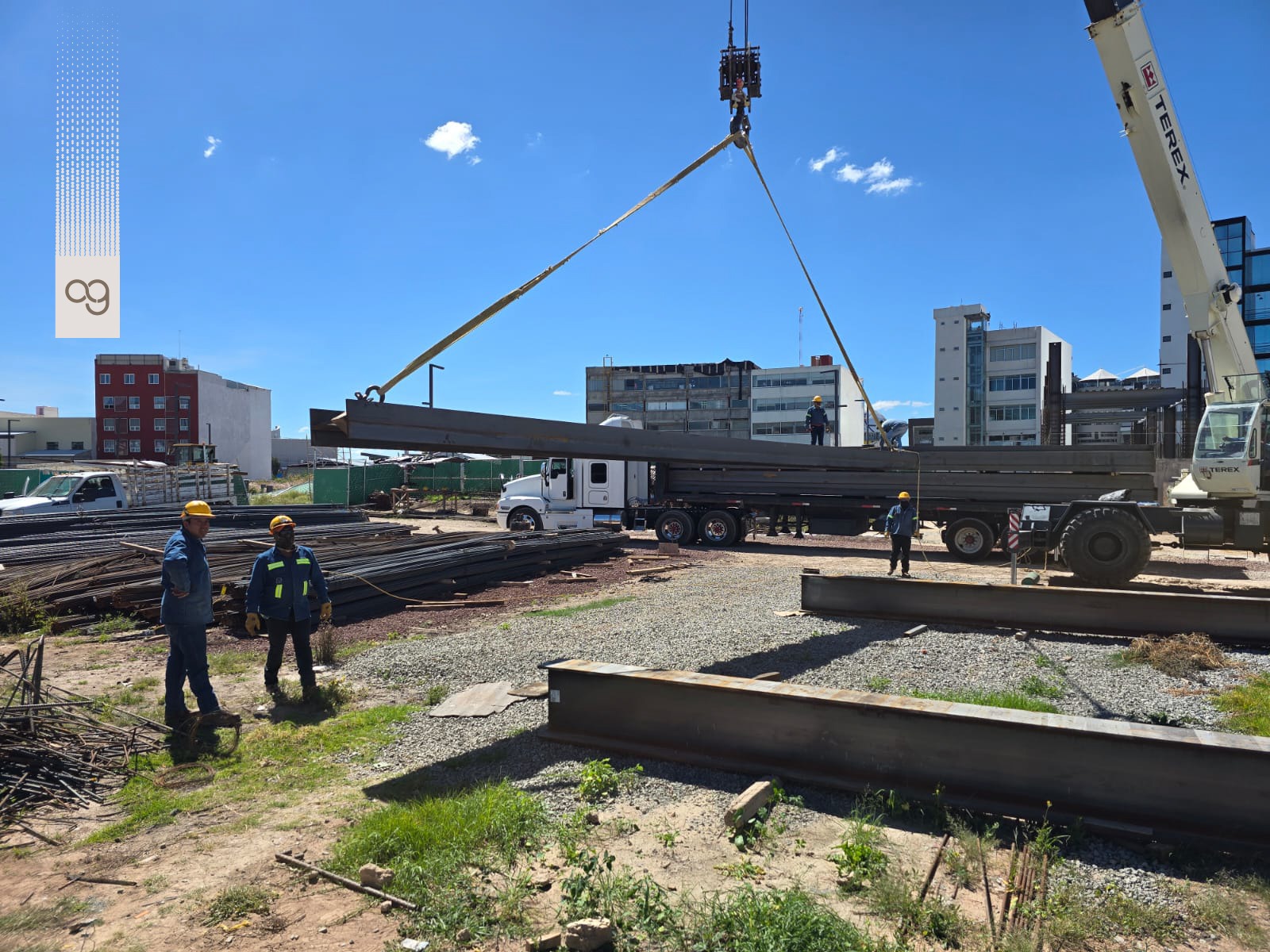

- Suministros: Se continúa con el roscado de varillas y el suministro de conectores mecánicos.
Nos complace informarles que nuestro proyecto ha sido recientemente difundido en la revista First Class, medio de amplia circulación en la región, lo que fortalece nuestra visibilidad y posicionamiento institucional.
“Una visión con infinitas posibilidades”
Bienvenidos a este espacio creado para mantenerlos informados. Su confianza es el motor que impulsa la construcción de proyectos sólidos, transparentes y con un impacto duradero.
- Estructura: Prosiguió la colocación de columnas, así como de trabes primarias y secundarias, desde la planta baja hasta el nivel 11. Asimismo, se habilitó el material (vigas, placas y columnas) correspondiente hasta dicho nivel.
- Losacero: Se continuó con el montaje en el sótano 1, planta baja, primer y segundo nivel, alcanzando un 40% de avance. Además, se elevó material hasta el tercer nivel para proceder con su colocación.
- Cisterna: Se realizó el colado de muros y se trabaja en el habilitado de acero y cimbrado de la losa tapa, con un progreso del 80%.
- Cimentación y Sótano 2: Se trabaja en el afine del terreno natural para recibir la plantilla de concreto y proseguir con el habilitado de acero del piso. En este mismo nivel, se ejecutaron los trabajos del sistema de tierras (cable de cobre desnudo y varillas Copperweld), así como el colado de cárcamos y rejilla pluvial.
- Niveles superiores y núcleos: Se ejecuta el habilitado de acero y cimbrado de 10 columnas en el primer nivel. De igual forma, se realizó el colado en el núcleo de elevadores y escaleras de la planta baja, y se continúa con el habilitado y cimbrado en el primer nivel.
- Suministros: Se continúa con el roscado de varillas y el suministro de conectores mecánicos.
A partir de la contratación de una empresa especializada en proptech y modelos de dynamic pricing, recibimos la recomendación sustentada de enfocar nuestros esfuerzos comerciales en los departamentos de 80 m² o menos. En consecuencia, hemos trabajado en el rediseño de ciertas unidades y prepararemos una campaña específica para este segmento, la cual será lanzada en la primera quincena de marzo.
Gracias por su confianza y visión compartida. Seguimos avanzando con solidez y compromiso.
- Estructura: Prosiguió la colocación de columnas, así como de trabes primarias y secundarias, desde la planta baja hasta el nivel 11. Asimismo, se habilitó el material (vigas, placas y columnas) correspondiente hasta dicho nivel.
- Losacero: Se continuó con el montaje en el sótano 1, planta baja, primer y segundo nivel, alcanzando un 40% de avance. Además, se elevó material hasta el tercer nivel para proceder con su colocación.
- Cisterna: Se realizó el colado de muros y se trabaja en el habilitado de acero y cimbrado de la losa tapa, con un progreso del 80%.
- Cimentación y Sótano 2: Se trabaja en el afine del terreno natural para recibir la plantilla de concreto y proseguir con el habilitado de acero del piso en el sótano 2. En este mismo nivel, se ejecutaron los trabajos del sistema de tierras (cable de cobre y varillas Copperweld), así como el colado de cárcamos y la rejilla pluvial.
- Niveles superiores: Se ejecuta el habilitado de acero y cimbrado de 10 columnas en el primer nivel. De igual forma, se realizó el colado en el núcleo de elevadores y escaleras de la planta baja, continuando con las labores en el primer nivel.
- Suministros: Se continúa con el roscado de varillas y el suministro de conectores mecánicos.

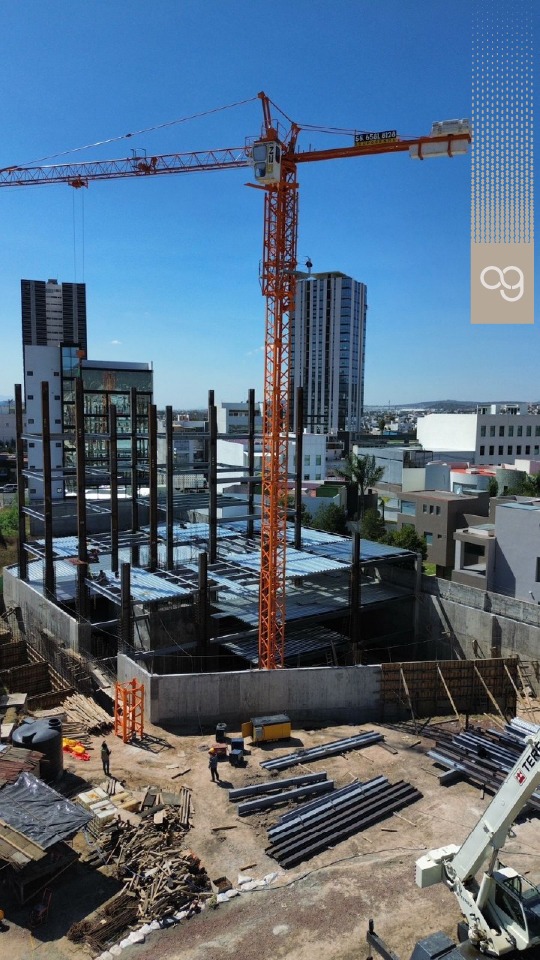

- Prosiguió la colocación de trabes primarias y secundarias, desde planta baja hasta el octavo nivel, y se elevó 10 m más la grúa torre.
- Se habilitó material (vigas, placas y columnas) hasta el nivel 11.
- Se continuó con el montaje de losacero en los niveles sótano 1, planta baja, primer nivel y segundo nivel, alcanzando un 40 % de avance; además, se elevó losacero hasta el tercer nivel para proceder con su colocación.
- Se trabajó en el cimbrado de la cisterna, con un progreso del 60 %; asimismo, se concluyeron los pasos y tendidos de tubería para instalaciones hidráulicas hacia el cuarto de máquinas.
- Se mantienen las labores de relleno con material inerte (tepetate) en zonas de firme.
- Se ejecutó el colado de las columnas en planta baja y se continúa con el cimbrado de columnas en primer nivel.
- Se realizó el colado del firme en sótano 1 y planta baja.
- Se trabaja en el sistema de tierras en sótano 2, con el tendido de cable de cobre desnudo y varillas Copperweld.
- Se colocaron tres rejillas pluviales en planta baja.
- Se realizó la instalación del sistema Delta en planta baja para el sistema pararrayos.
- Se habilitó acero de refuerzo en el núcleo de elevadores y escaleras de planta baja y primer nivel.
- Se continúa con el roscado de varillas y el suministro de conectores mecánicos.
- Se avanzó con los trabajos de grout en columnas ubicadas en el nivel sótano 2, alcanzando un 75 % de progreso.
Seguimos avanzando con solidez y compromiso.
- Se avanzó con los trabajos de grout en columnas ubicadas en el nivel sótano 2, alcanzando un 75% de progreso.
- Prosiguió la colocación de trabes primarias y secundarias, desde planta baja hasta el quinto nivel.
- Se continúa con el montaje de losacero en los niveles sótano 1, sótano 2, planta baja, primer nivel y segundo nivel, alcanzando un 30% de avance.
- Se colocaron pernos en lámina de losacero en planta baja.
- Se trabajó en el cimbrado de la cisterna, con un progreso del 40%; asimismo, se realizan pasos y tendidos de tubería para instalaciones hidráulicas hacia el cuarto de máquinas.
- Se mantienen las labores de relleno con material inerte (tepetate) en zonas de firme.
- Se ejecuta el cimbrado de columnas en los niveles planta baja y primer nivel.
- Se continúa con el habilitado de columnas de acero y se realiza el montaje desde planta baja hasta el octavo nivel.
- Se realiza la colocación de malla electrosoldada en losacero en planta baja.
- Se realizó el colado del firme del sótano 1 y se programa el colado del firme de planta baja y primer nivel.
- Se trabaja en el sistema de tierras en sótano 2, con el tendido de cable de cobre desnudo y varillas Copperweld.

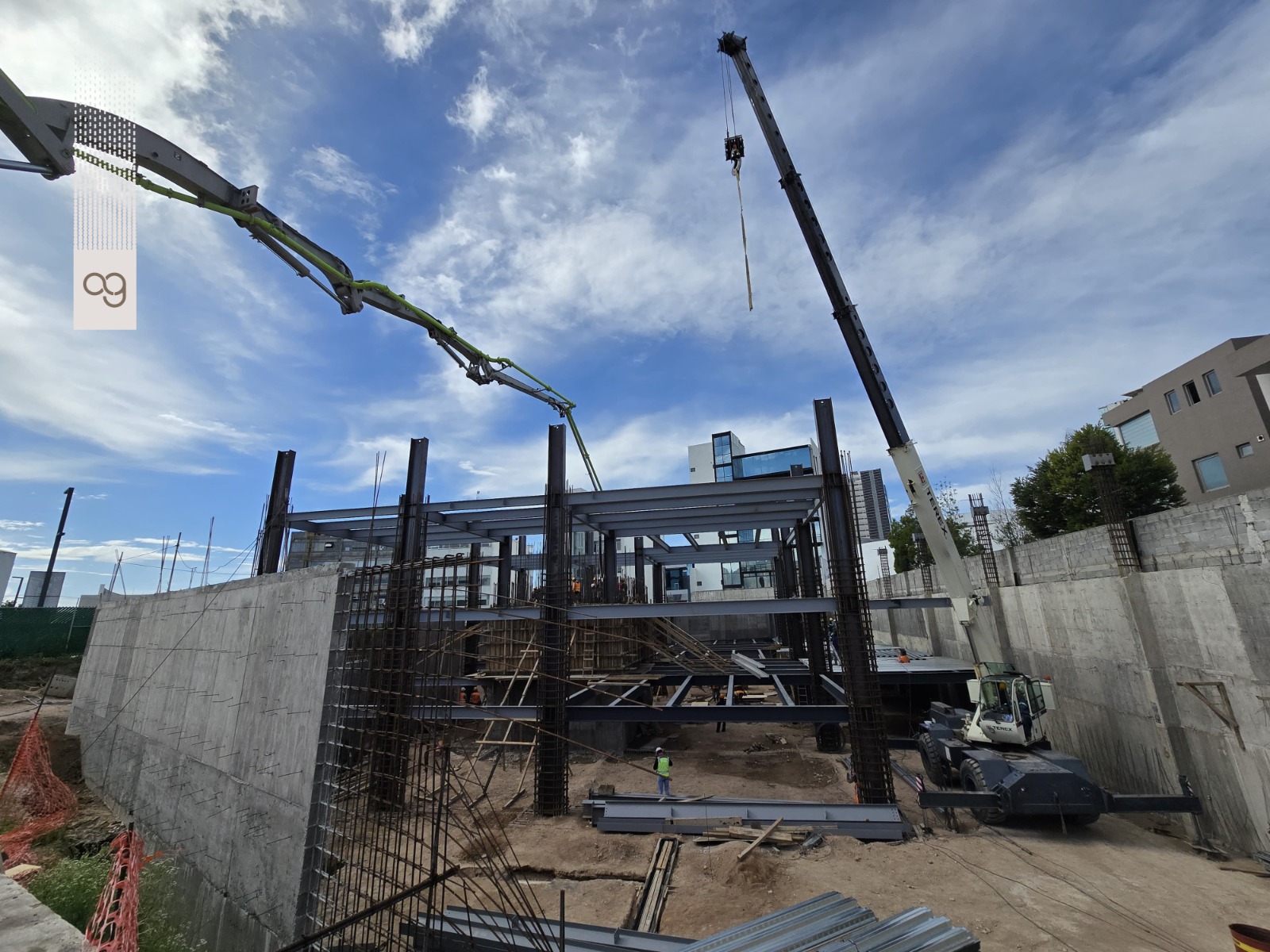

- Se realiza el colado de columnas de concreto del sistema híbrido, en sótano 1, sótano 2 y planta baja.

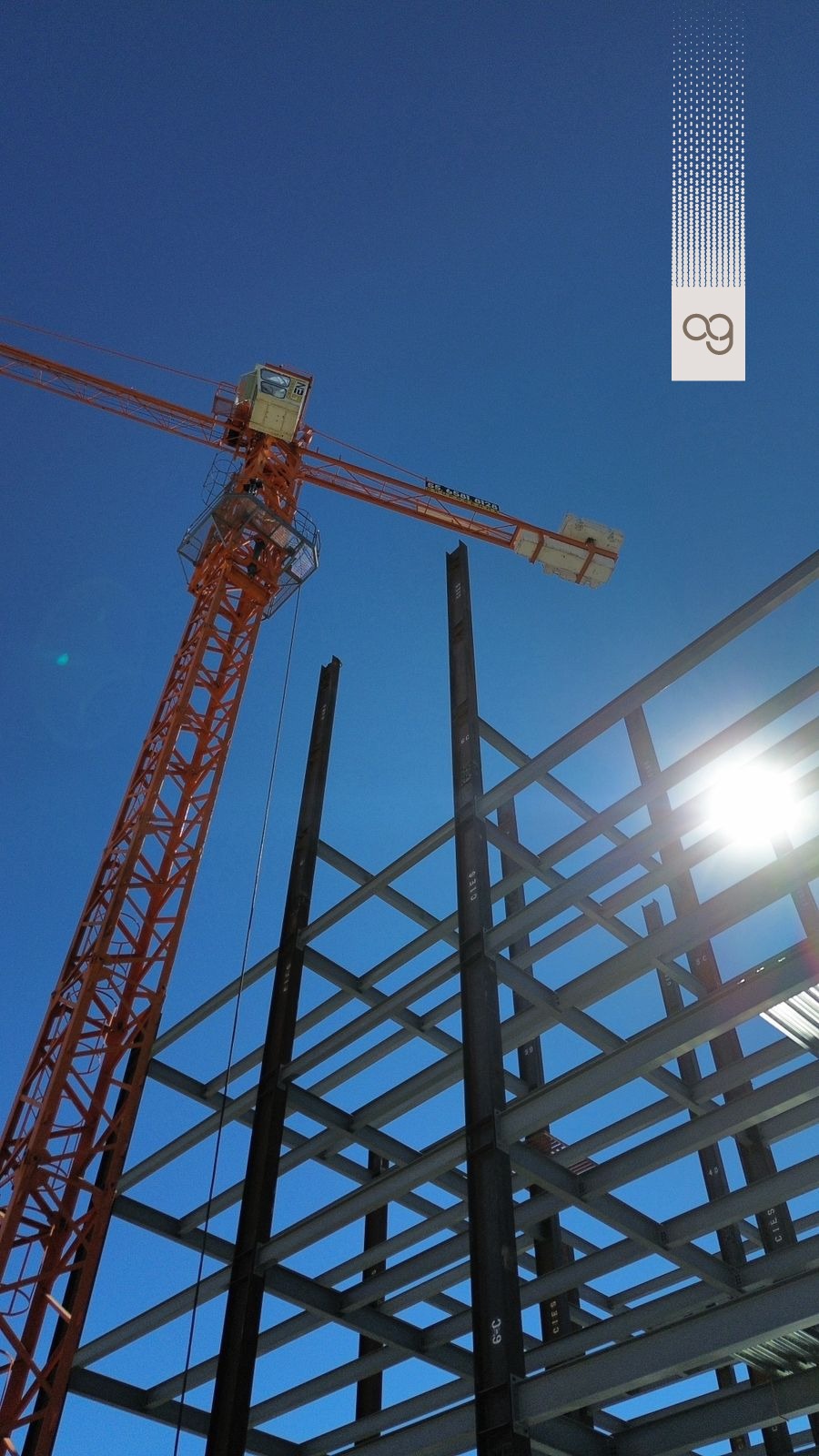

- Se trabaja en la elevación de la grúa torre para continuar con su montaje.
