Les compartimos los avances del segundo mes del año, como siempre atendiendo nuestro compromiso de comunicación.
Obra:

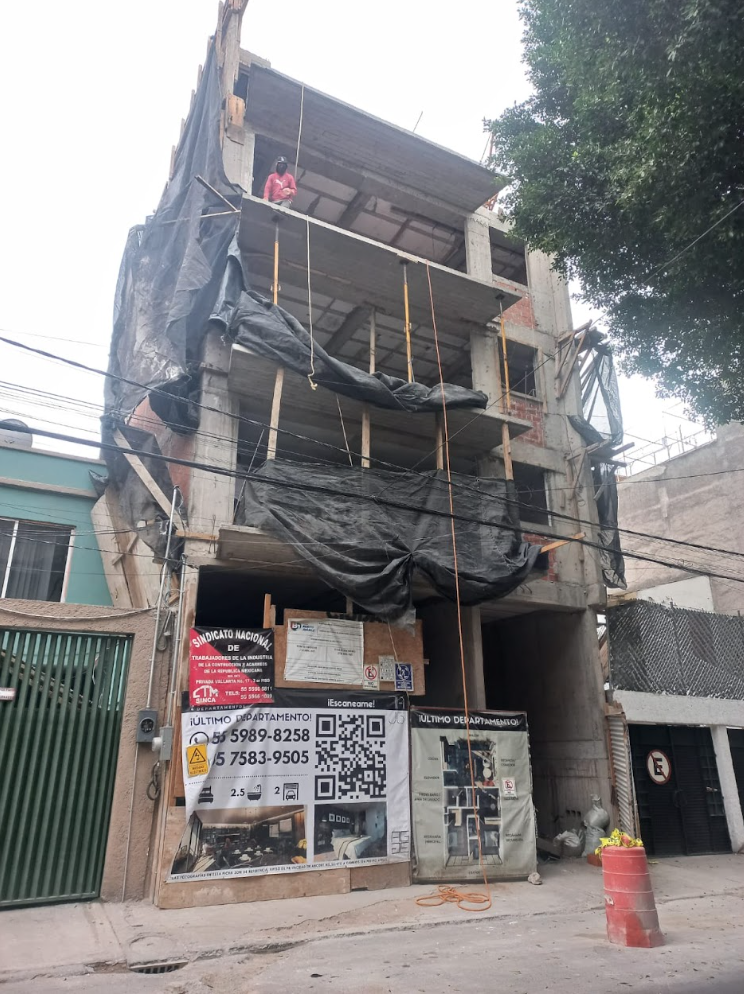

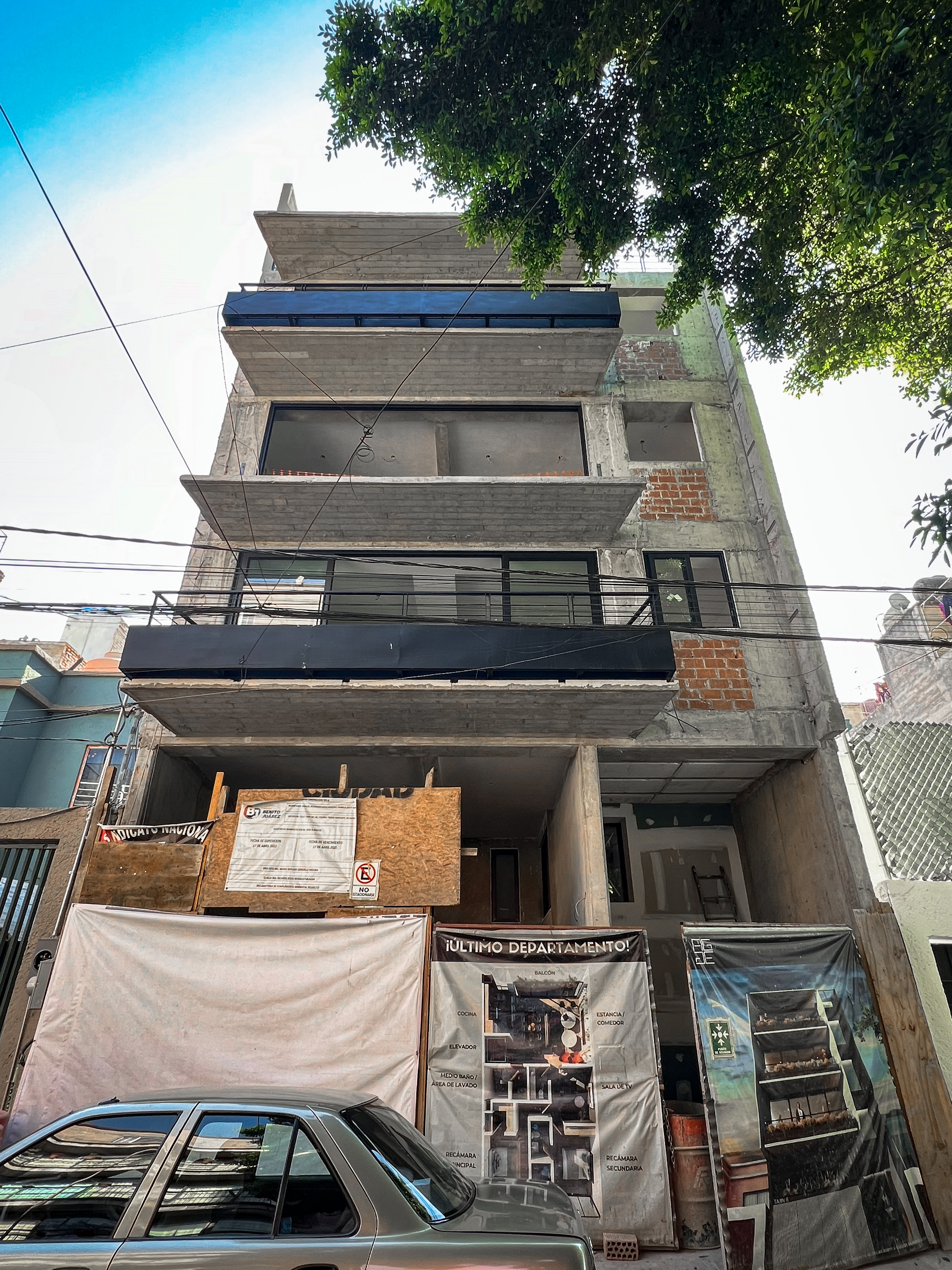

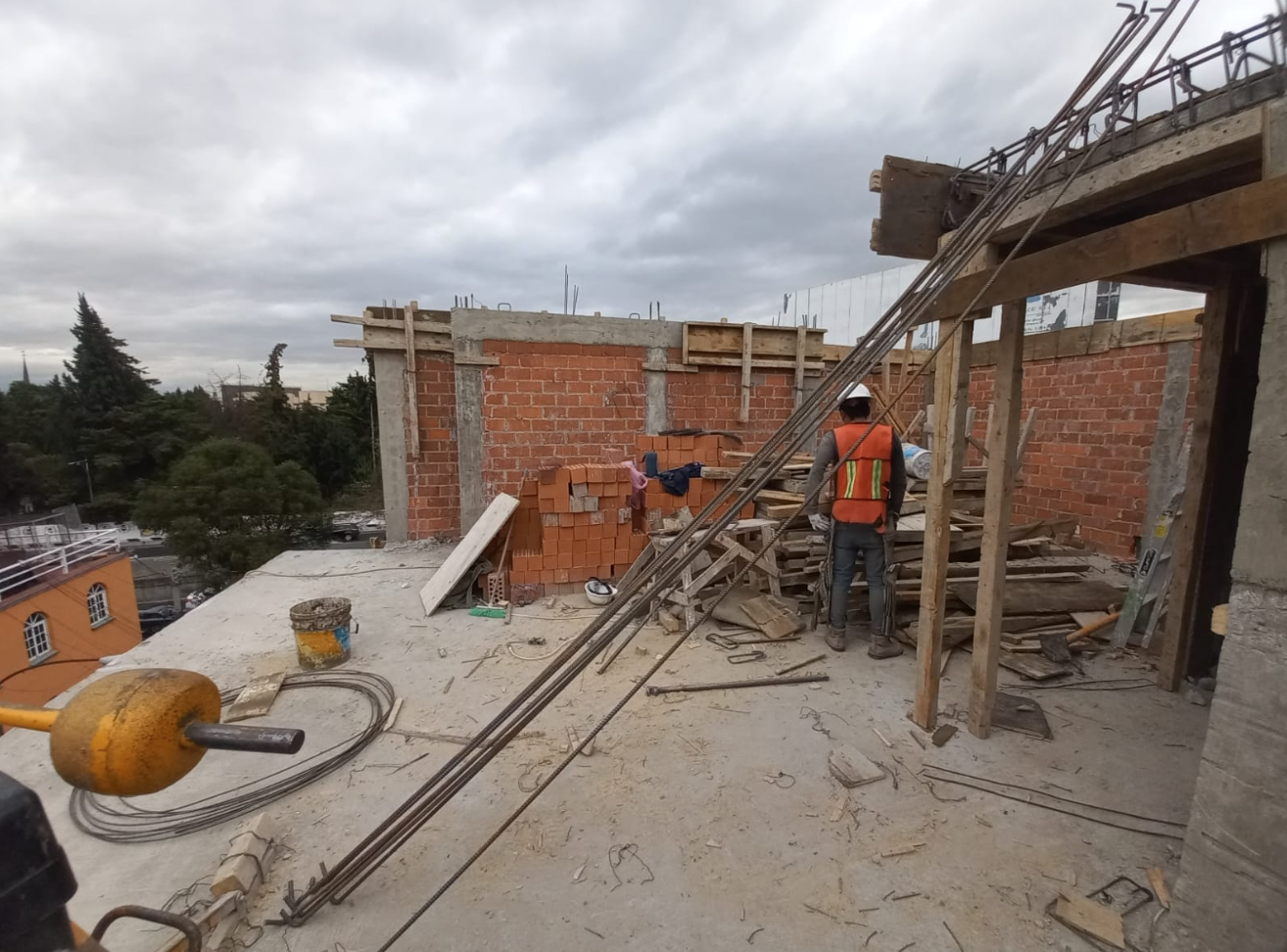

- Seguimos trabajando y avanzando en acabados: colocación de porcelanato, pintura, plafones y tablaroca, el elevador tienen un avance del 80%.
- Se están haciendo trabajos en la fachada principal colocando barandales y jardineras.
- En cuanto a cancelerías, se están colocando canceles y ventanas en ambas fachadas.
- Se está coordinando la fabricación de los elementos de carpintería para su colocación a inicios del mes de abril, las cocinas empiezan a llegar el día de mañana para su instalación.
Contamos con cuentas prediales individualizadas y también ya se está trabajando el aviso de terminación de obra del proyecto.
Comercialización:
Todos los departamentos están vendidos con contrato firmado.
Atentamente,
Eduardo Gómez de Parada Barragán
Diseño y Construcción AGGE S.A. de C.V.
Les compartimos los avances del primer mes del año, como siempre, es un gusto comunicarles.
Obra:

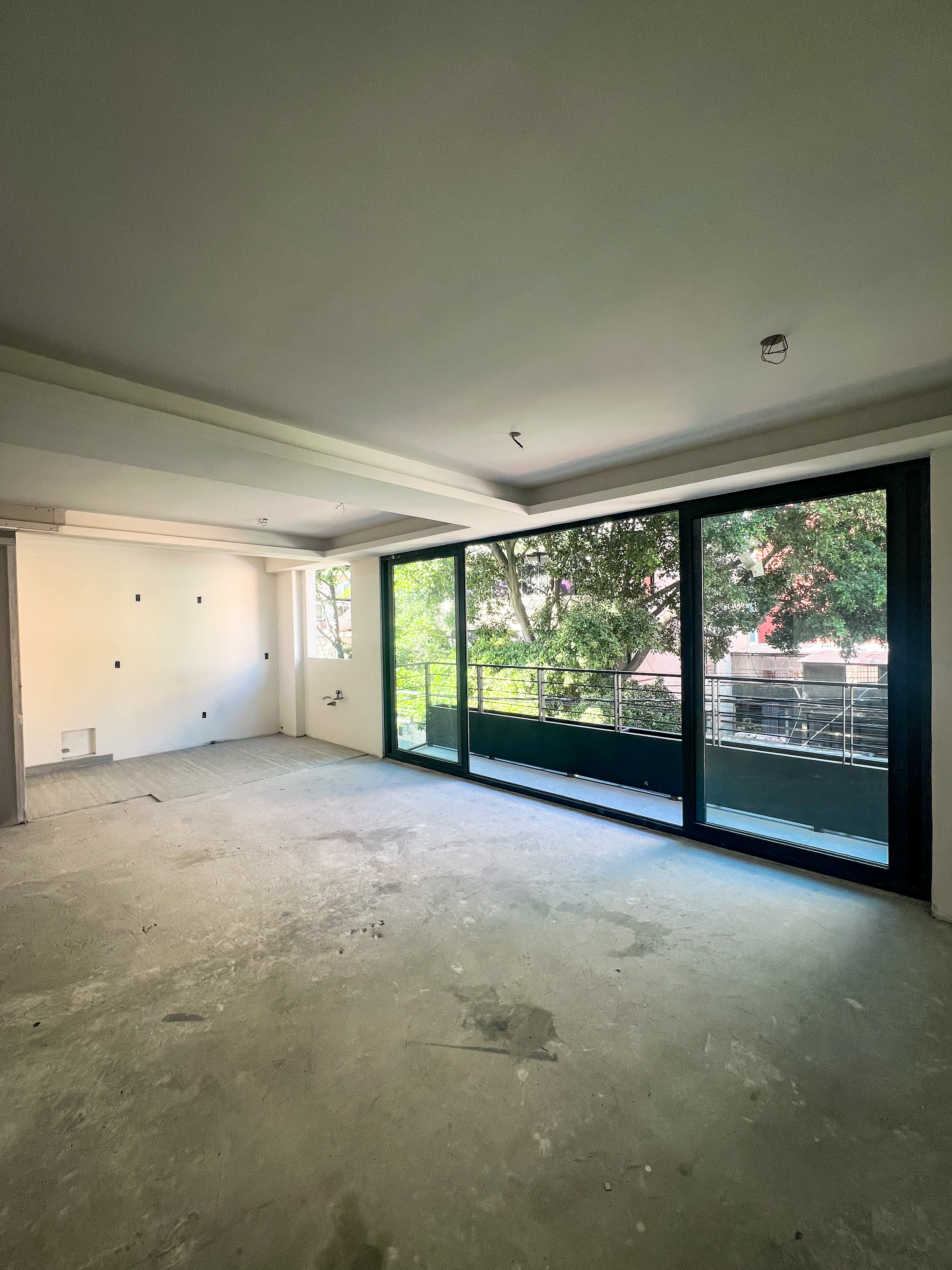

- Hemos concluido con éxito los trabajos de yeso y tablaroca en todas las áreas designadas. Cambiamos nuestro enfoque a la fase final de los acabados interiores, incluyendo la pintura y el tratamiento del concreto aparente en las habitaciones.
- Los trabajos de boquilla para la recepción de canceles y las tareas de carpintería están a punto de finalizar. En este momento nos encontramos en la fase de fabricación de puertas, muebles de baño, closets y cocinas.
- El avance en el acabado de los plafones es significativo con las salidas de luminarias correctamente instaladas.
- La instalación de losetas en los diversos espacios y el porcelanato en los baños está en marcha.
- El proceso de instalación del elevador progresa según lo planeado.
- Los trabajos en las fachadas están a punto de concluir, simultáneamente, se está llevando a cabo la fabricación de jardineras.
- Finalmente, en la azotea hemos completado la instalación del impermeabilizante y comenzado con la instalación del barandal de herrería.
Planeamos iniciar próximamente el trámite de terminación de obra con la dependencia correspondiente.
Comercialización:
Todos los departamentos están vendidos con contrato firmado.
Atentamente,
Eduardo Gómez de Parada Barragán
Diseño y Construcción AGGE S.A. de C.V.
Como todos los meses, les compartimos los avances de diciembre.
Obra:

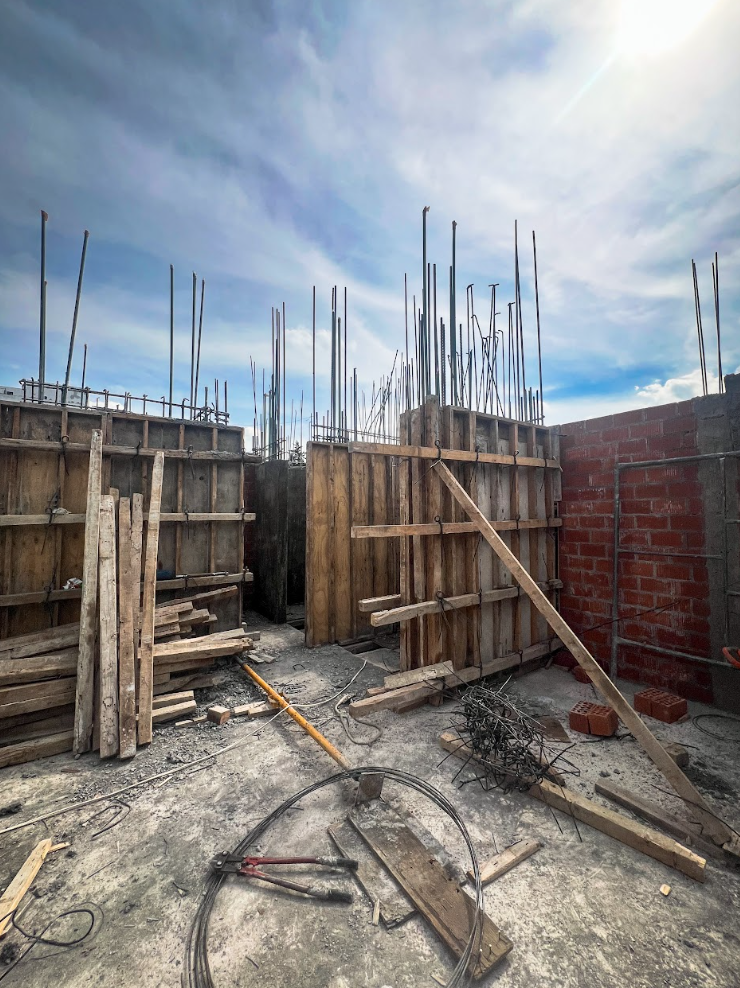

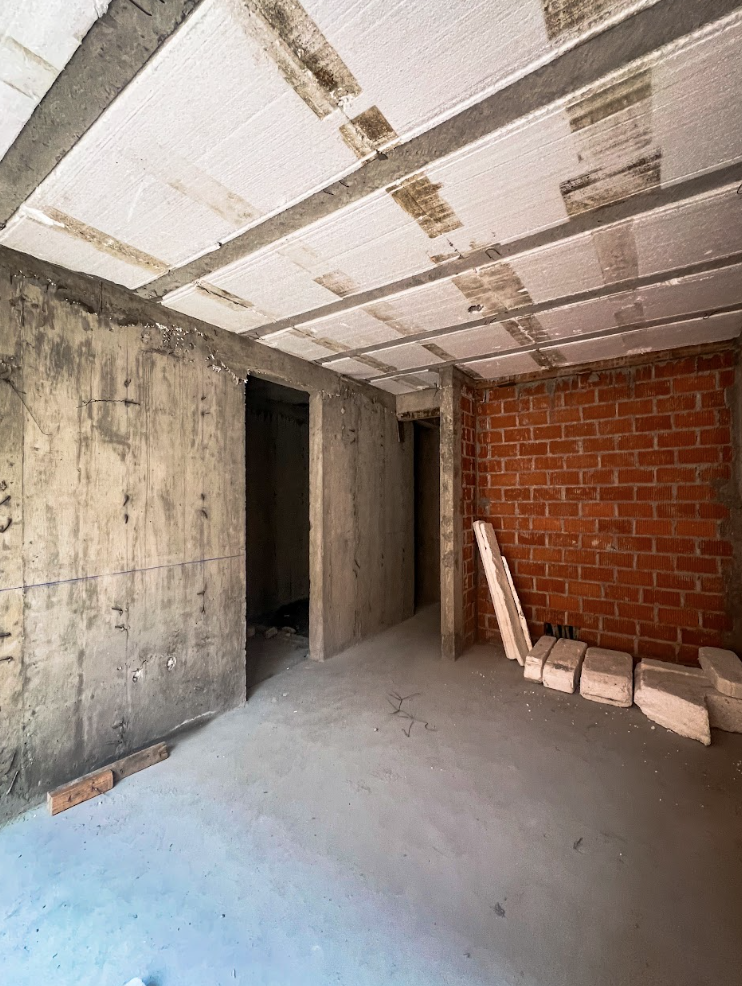

- Hemos concluido con éxito la obra civil y albañilería del proyecto.
- Estamos trabajando en el cableado de la instalación eléctrica, en las salidas necesarias de luminarias, apagadores y para contactos. Del mismo modo, estamos trabajando en las salidas sanitarias e hidráulicas.
- En cuanto a acabados, concluimos trabajos de aplicación de yeso en muros y plafones y estamos coordinando el inicio de colocación de porcelanato, muros y plafones de tablaroca.
- Seguimos en la preparación para la instalación de cocinas y canceles, elementos esenciales tanto para la funcionalidad como para la estética de los espacios.
- La fabricación de elementos de carpintería está en proceso y esperamos una pronta instalación, igual el elevador está próximo a llegar.
En diciembre firmamos el régimen de propiedad en condominio, esto es un gran logro para el proyecto ya que sin este, no se pueden escriturar ni entregar las unidades.
Comercialización:
Todas los departamentos están vendidos con contrato firmado.
Atentamente,
Eduardo Gómez de Parada Barragán
Diseño y Construcción AGGE S.A. de C.V.
Les compartimos los avances del último mes, nos complace informarles que la obra lleva un excelente ritmo.
Obra:
- Estamos al 98% de avance en obra civil, sólo hace falta colar la losa tapa de elevador y escaleras, lo cual se realizará una vez terminados los muros divisorios.
- En cuanto a albañilería, estamos muy avanzados, se tiene programado terminar la última semana de diciembre, una vez concluido se empezará con los aplanados exteriores.
- Seguimos trabajando en las instalaciones eléctricas.

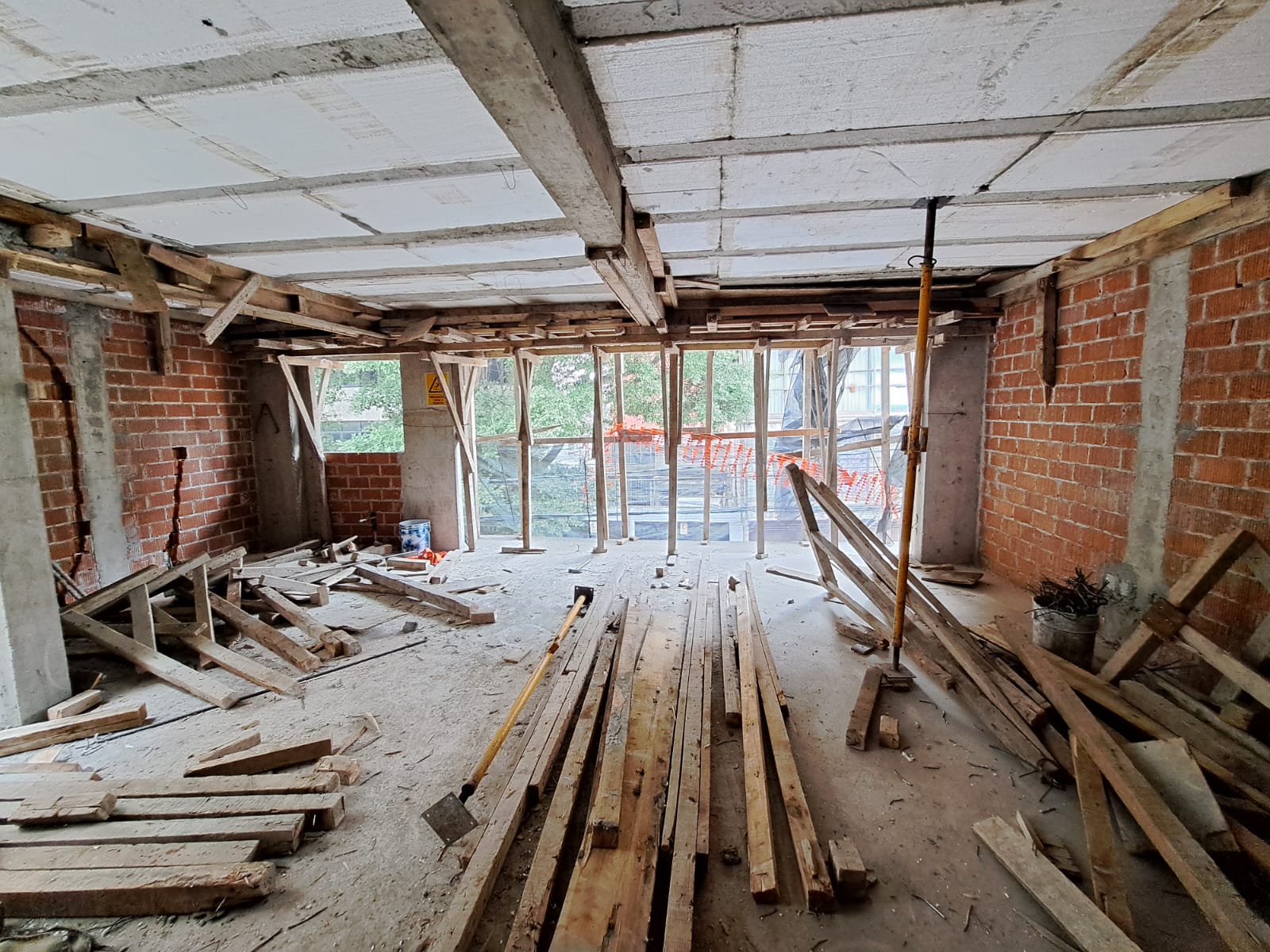

- En acabados se terminó de enyesar el primer nivel y estamos trabajando en el segundo nivel, el próximo paso es colocar muros y plafones de tablaroca.
- Instalación de canceles y comenzar trabajos de carpintería.
- Colocación de herrería en todo el proyecto.
Estamos próximos a firmar el régimen de propiedad en condominio, documento indispensable para el repago del crédito y escrituración de las unidades. El régimen está listo.
Comercialización:
Todas los departamentos están vendidos con contrato firmado.
Atentamente,
Eduardo Gómez de Parada Barragán
Diseño y Construcción AGGE S.A. de C.V.
Como en todos nuestros proyectos, mantenerlos informados es nuestra prioridad. Para ello, les compartimos los avances del último mes.
Obra:

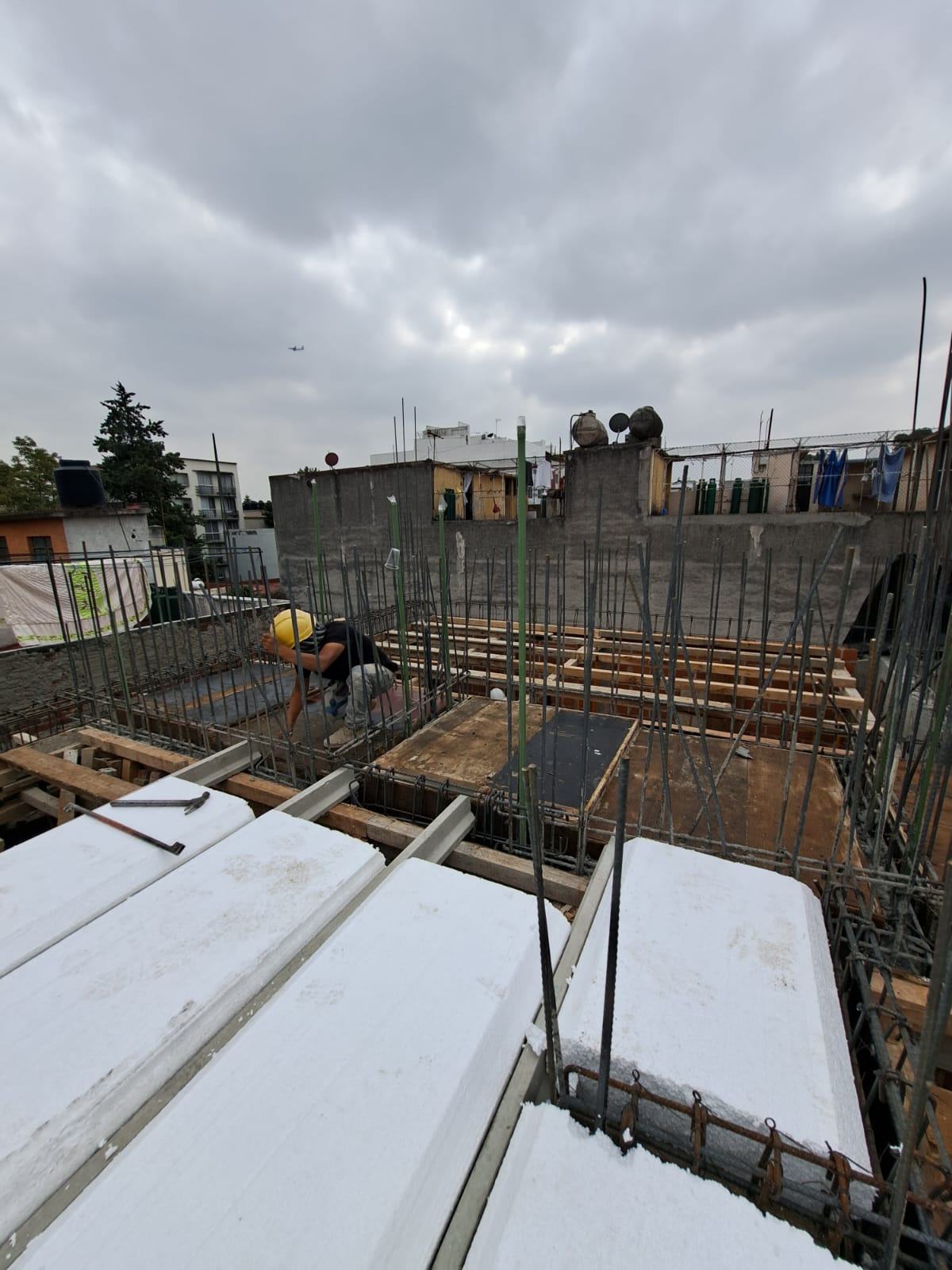

- El avance al día de hoy en obra civil es de 80% y 30% de instalaciones, debido a que ya estamos por concluir los canales de instalaciones. Las losas del sótano y de los niveles 1, 2 y 3 están coladas y sus muros también ya están colocados.
- Estamos colocando la vigueta y bovedilla y preparando los armados de trabes para colar la losa del nivel 4.
- Comenzamos la instalación de las trayectorias para los tubos de instalaciones eléctricas, sanitarias y pluviales del mismo nivel.
- En niveles inferiores estamos trabajando en la fabricación de las escaleras comunes y limpiando las áreas de trabajo para posteriormente poder entrar con los acabados.
- Colar, armar y cimbrar muros de concreto, así como levantar muros de tabique del nivel 3.
- Esperamos colar la losa del nivel 4 dentro de 3 semanas.
- Empezar con la colocación de los muros de tabique.
Seguimos trabajando el régimen de propiedad en condominio con la notaria, se espera firmarlo en diciembre del año en curso, los mantendremos informados.
Comercialización:
Como se comunicó en la noticia pasada todos los departamentos están vendidos. Gracias a esto podemos enfocarnos en terminar la obra y así, poder entregarles sus departamentos a los compradores.
Atentamente,
Eduardo Gómez de Parada Barragán
Diseño y Construcción AGGE S.A. de C.V.
