Con emoción les compartimos que nos encontramos en la recta final de la construcción con un estimado de cierre de obra el 20 de diciembre del 2025. La pre-apertura de SALARA actualmente avance con todos los frentes operativos, comerciales, de recursos humanos y equipo y mobiliario.
Agradecemos nuevamente su continuo apoyo y confianza en este proyecto.
Atentamente,
Pablo Barroso Riba
Representante Legal de Cerna
- Terracerías: 100%
- Cimentación: 100%
- Dala: 100%
- Firme: 100%
- Muro de arena: 92%
- Losa: 90%
- Pisos acabados: 74%
- Instalaciones eléctricas e hidrosanitarias: 85%
- Terracerías: 100%
- Cimentación: 100%
- Dala: 100%
- Firme: 100%
- Muro de arena: 93%
- Losa: 90%
- Pisos acabados: 70%
- Instalaciones eléctricas e hidrosanitarias: 80%
- Cierre de obra civil y finalización de acabados.
- Instalación de FF&E y equipos clave.
- Lanzamiento de la campaña de marketing previa a la apertura del hotel.
- Crecimiento orgánico a través del programa de renta de las residencias Salara.
Pablo Barroso Riba
Representante Legal de Cerna
Oportunidad adicional de compra
Les comentamos que debido a que su compromiso se vio efectuado en dólares estamos considerando un tipo de cambio $19 MXN por cada dólar para el cálculo de la llamada, sin embargo, es importante mencionar que el tipo de cambio que se tomará en cuenta para el cálculo de su participación, será el del día en el que se ejecute la misma, por lo que el porcentaje a adquirir del negocio puede variar.
Debido a que sus compromisos originales ya fueron efectuados, la manera en la que podrán acudir a esta llamada será invirtiendo directamente en ella el monto que ustedes deseen.
Agradecemos nuevamente su apoyo y confianza en este proyecto. Seguiremos compartiendo más actualizaciones conforme nos acercamos al inicio de operaciones.
Pablo Barroso Riba
Representante Legal de Cerna
- Terracerías: 76%
- Cimentación: 74%
- Dala: 78%
- Firme: 81%
- Muro de arena: 61%
- Losa: 48%
- Pisos acabados: 24%
- Instalaciones eléctricas e hidrosanitarias: 37%
Salara TIERRA
- Terracerías: 69%
- Cimentación: 58%
- Dala: 63%
- Firme: 59%
- Muro de arena: 51%
- Losa: 34%
- Pisos acabados: 13%
- Instalaciones eléctricas e hidrosanitarias: 24%
Importante: Este avance corresponde exclusivamente a obra física. No incluye elementos en línea de producción como carpinterías, vidrios, canceles, etc.
AJUSTE EN LA PARTICIPACIÓN DEL PROYECTO
Queremos comunicarles un ajuste importante en los usos y fuentes del proyecto. Debido al aumento general de costos en materiales y a gran rotación de personal de mano de obra, el presupuesto total para construir el proyecto se ha incrementado y por tanto se necesita más capital para la construcción del proyecto. Por esta razón, el capital original comprometido por los inversionistas a través de briq.mx ($1,745,264.48 USD), que antes equivalía al 28.89% del proyecto, ahora representará 25.35% del negocio.
Para que tengan la oportunidad de conservar su porcentaje original, una vez que se complete la recaudación del capital comprometido, tentativamente en septiembre de este año abriremos la opción de hacer una aportación adicional. Quienes decidan participar en esta llamada extra podrán, si así lo desean, recuperar su porcentaje de participación original. Les daremos más detalles sobre esta aportación opcional en el futuro.
- Inversionistas desde la llamada 1: 20% de su compromiso total.
- Inversionistas desde la llamada 2: 25% de su compromiso total.
- Inversionistas desde la llamada 3: 33% de su compromiso total.
- Inversionistas desde la llamada 4: 50% de su compromiso total.
Les comentamos que debido a que su compromiso se vio efectuado en dólares estamos considerando un tipo de cambio $19 MXN por cada dólar para el cálculo de su monto compromiso, sin embargo, es importante mencionar que el tipo de cambio que se tomará en cuenta para el cálculo de su participación, será el del día en el que se ejecute la misma, por lo que el porcentaje a adquirir del negocio puede variar.

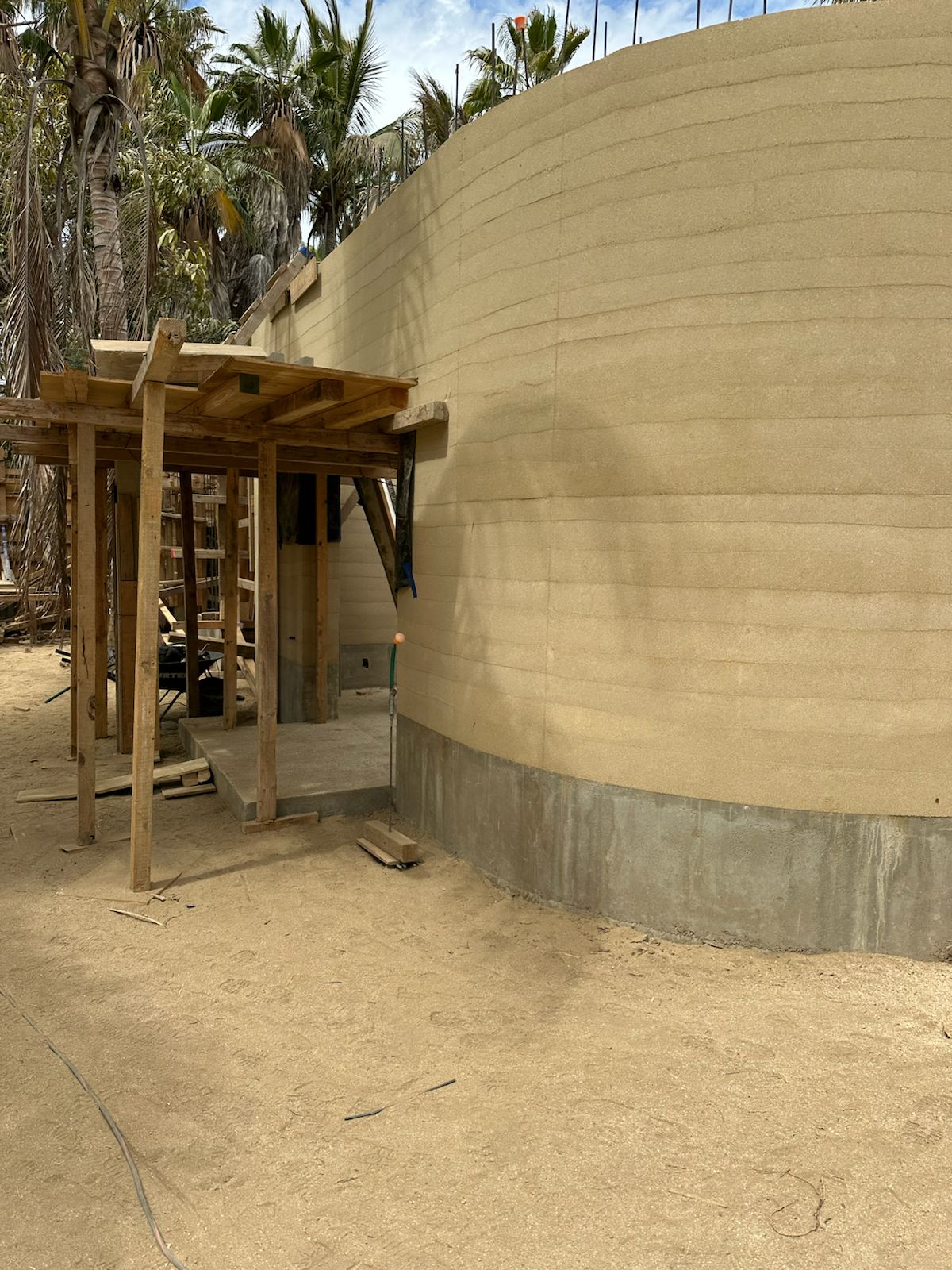

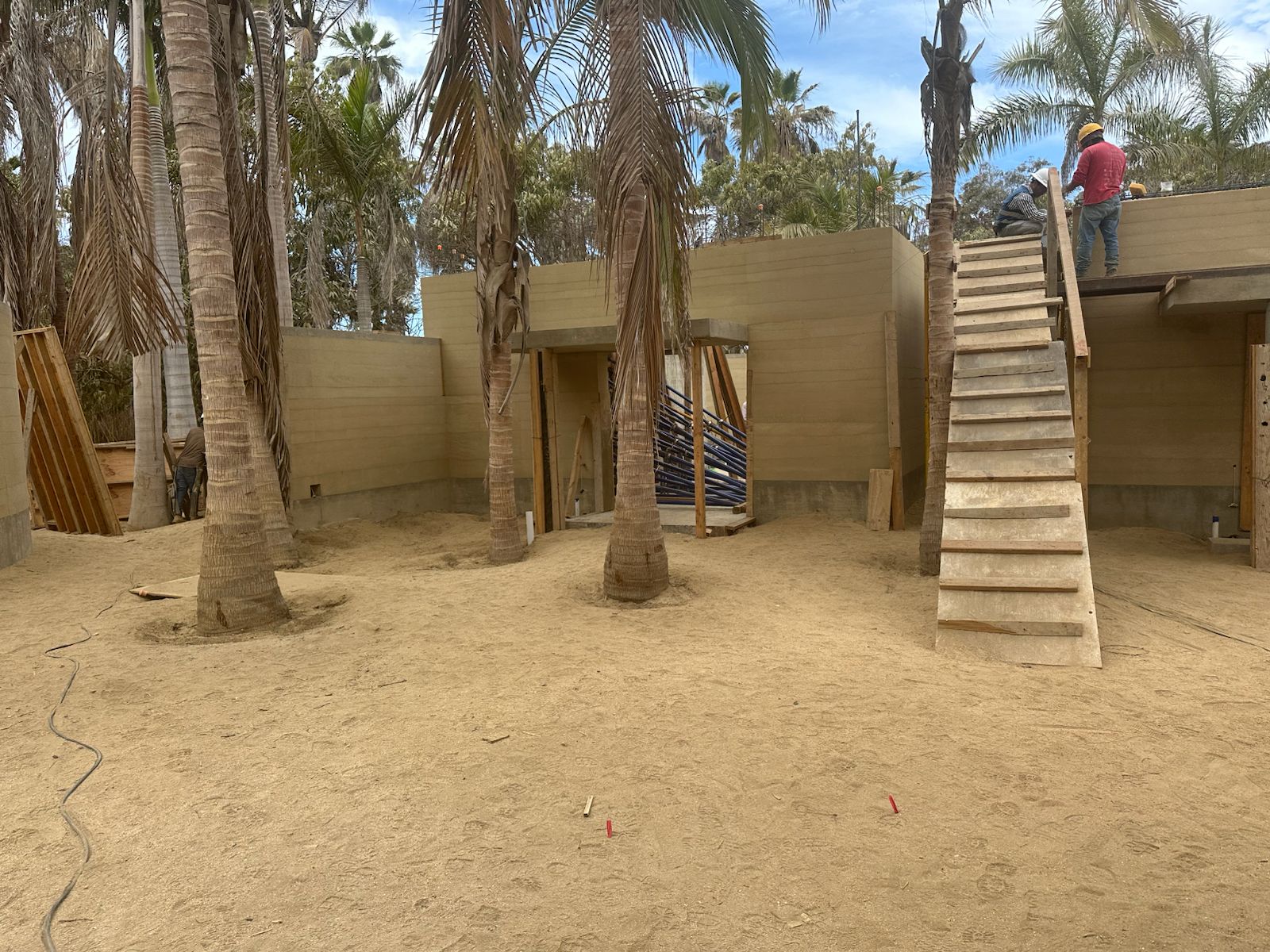

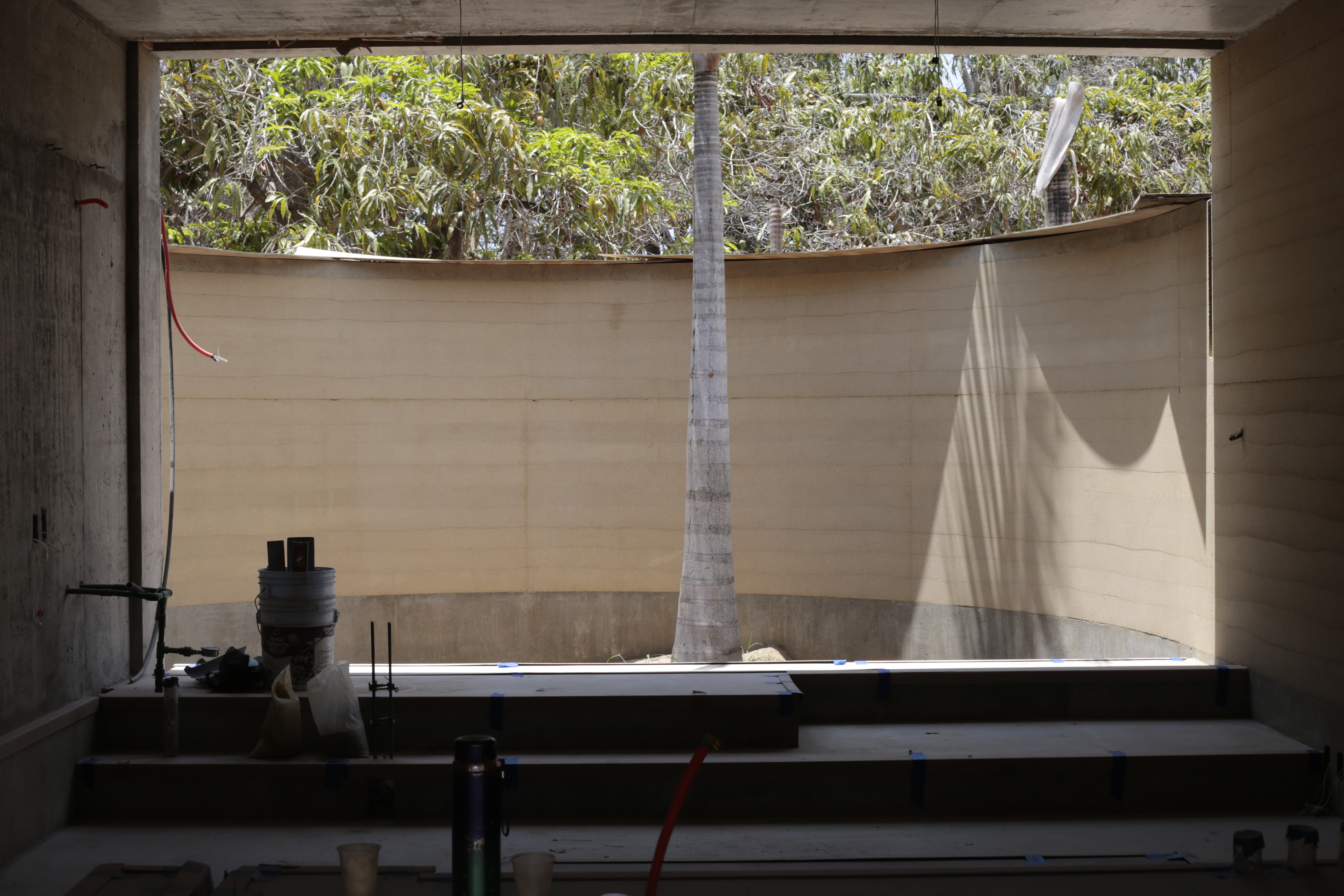

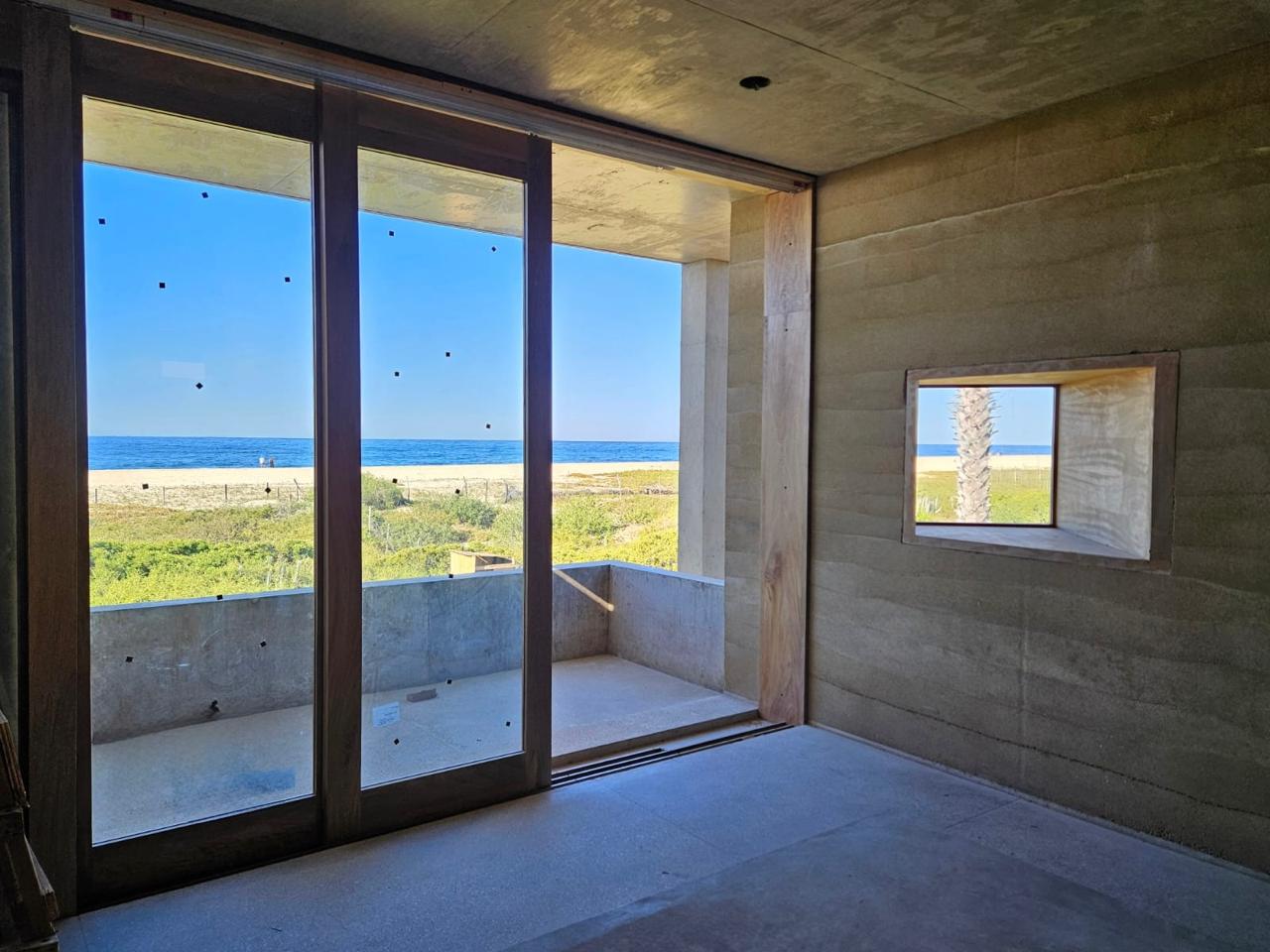

Les informamos que continuamos con un muy buen ritmo, continuamos enfocados en concluir la construcción y comenzar con el arranque del Salara. Empiezan a tomar forma prácticamente todas las construcciones, en algunos espacios se comienzan los acabados.
ACTUALIZACIÓN DE OBRA Salara Hotel
- Preliminares: 100%
- Excavación Módulos de Habitaciones: 100%
- Excavación, Alberca, Amenidades y Servicios Cimentación: 20%
- Cimentación: 99%
- Estructura: 64%
- Instalaciones Hidrosanitarias, Eléctricas y Especiales: 39%
El enfoque en el proyecto de tierra también avanza de manera constante, alcanzando un progreso del 43%. Algunos de los hitos destacados incluyen:
- Preliminares: 31%
- Excavación: 86%
- Cimentación: 70%
- Estructura de Concreto: 39%
- Instalaciones Hidrosanitarias: 14%
Agradecemos nuevamente su continuo apoyo y confianza en este proyecto.
Atentamente,
Pablo Barroso Riba
Representante legal de Cerna
