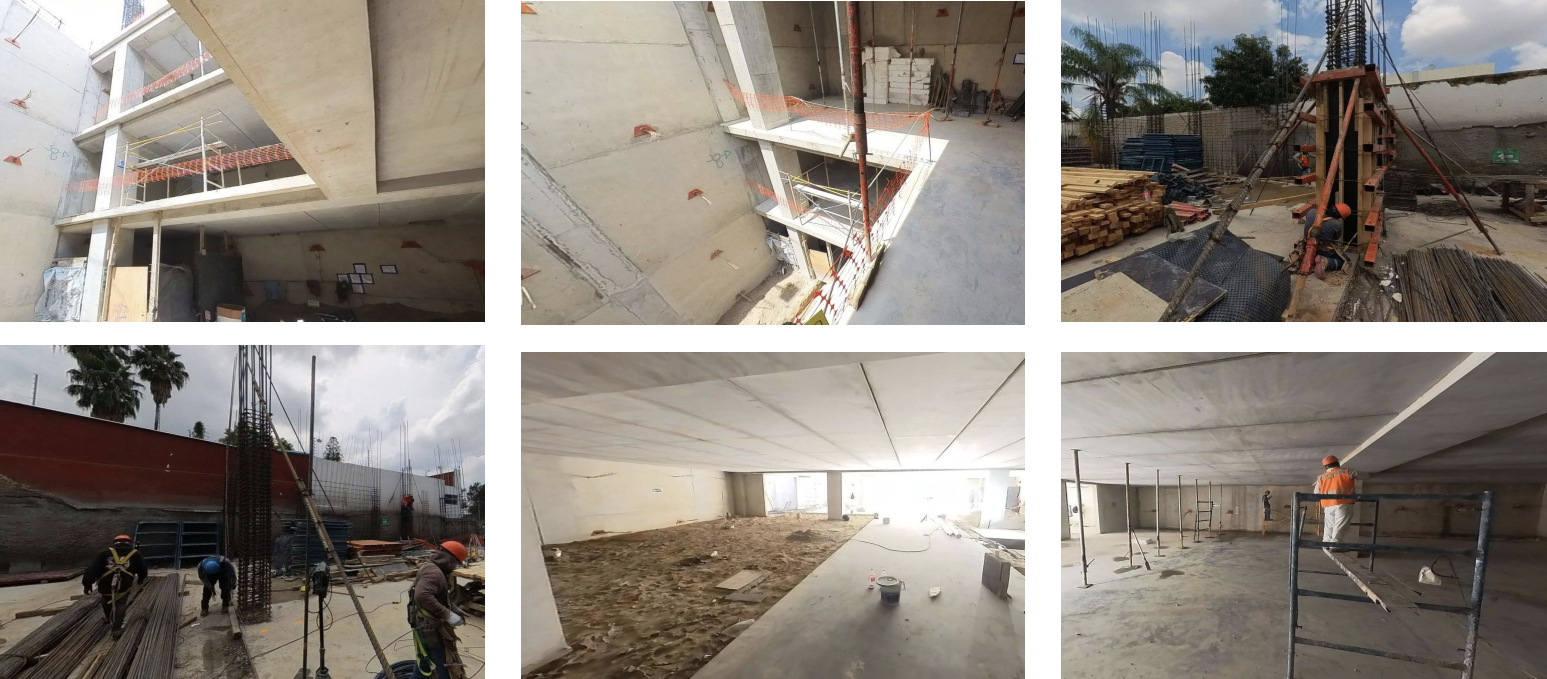

Nos complace compartir con ustedes los avances correspondientes al mes de febrero del proyecto Lázaro PerSe, el cual continúa desarrollándose de manera constante y ordenada. Al cierre del mes, el proyecto alcanza un 66% de avance general, reflejando progresos importantes en albañilería, instalaciones y el inicio de etapas más avanzadas de acabados.
Durante este periodo, la obra presentó los siguientes avances destacados:
• Avance de albañilería en Sótano 1.
• Aplicación de pastas en muros del primer nivel.
• Colocación de mármol en nivel 1, marcando el inicio de acabados finales en esta área.
• Instalación de segunda cara de tablaroca en nivel 2.
• Instalación de cortinas en Sótano 2.
• Continuidad en instalaciones hidrosanitarias y eléctricas en distintos niveles, consolidando el avance funcional del edificio.
Estos avances reflejan la transición progresiva hacia etapas de mayor detalle y definición, fortaleciendo tanto la estructura como la calidad final del proyecto.
En el frente comercial, el proyecto mantiene una posición sólida, con 31 unidades vendidas a la fecha, reflejo del interés sostenido y la confianza de los inversionistas en el desarrollo y su propuesta de valor dentro del mercado inmobiliario de Guadalajara.
Agradecemos profundamente su respaldo y confianza en Lázaro PerSe. Seguiremos compartiendo puntualmente los avances a través de esta plataforma.
Alejandro Barba Blanco
Representante Legal de PerSe Capital
Estimadas y estimados inversionistas,
48% de avance general, mostrando progresos relevantes tanto en obra gris como en instalaciones y acabados.
- Muros de Hebel ejecutados hasta el nivel 8.
- Instalaciones sanitarias con avance hasta el nivel 5.

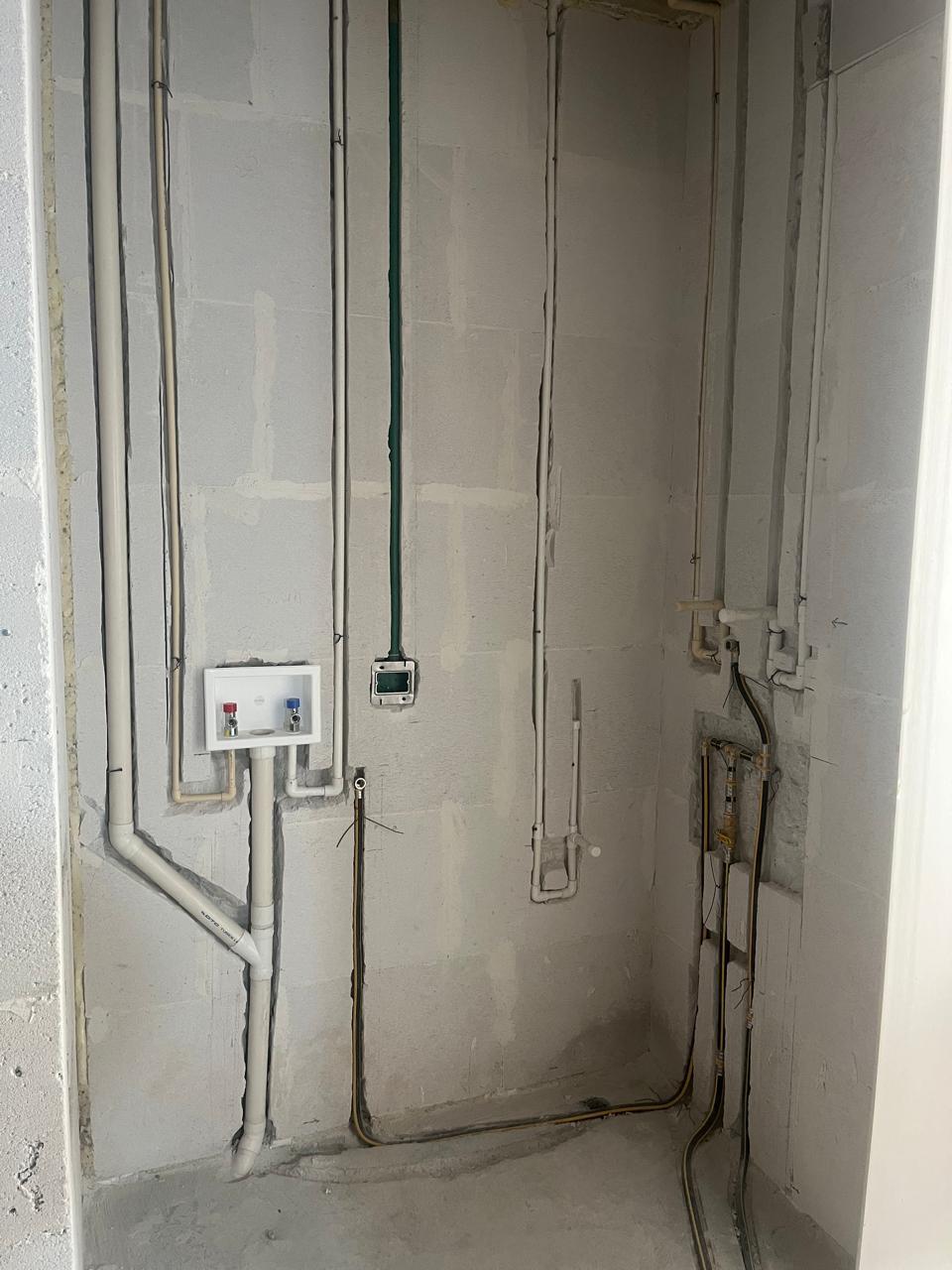

- Instalaciones hidráulicas, eléctricas y pluviales en desarrollo hasta el nivel 4.
- Sistema HVAC con avance hasta el nivel 6.
- Trabajos de tablaroca (segunda cara y plafones) en el nivel 2.
- Barandales de fachada instalados en el nivel 2.
- Escalera 2 concluida en dos niveles de sótano.
Uno de los avances más importantes de este periodo es la conclusión del departamento muestra, lo que nos permite visualizar con mayor claridad la distribución, el diseño y los acabados finales del proyecto.
En el frente comercial, el proyecto mantiene una posición sólida, con 31 unidades vendidas a la fecha, reflejo del interés sostenido y la confianza de los inversionistas en el desarrollo y su propuesta de valor dentro del mercado inmobiliario de Guadalajara.
Alejandro Barba Blanco
Representante Legal de PerSe Capital

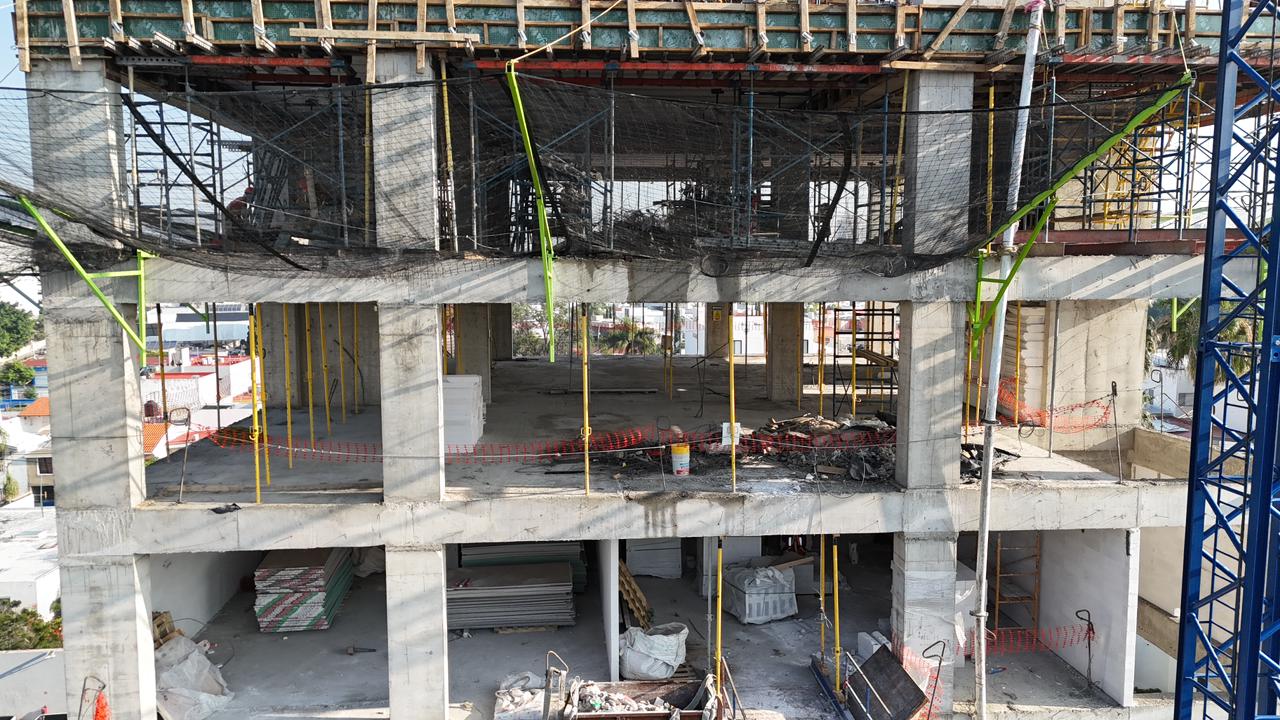

Nos complace compartir con ustedes los avances más recientes del proyecto Lázaro PerSe, el cual continúa desarrollándose con un ritmo sólido y constante, avanzando hacia las etapas finales de su estructura.
La obra registró progresos relevantes en distintas áreas:
✅ Estructura:

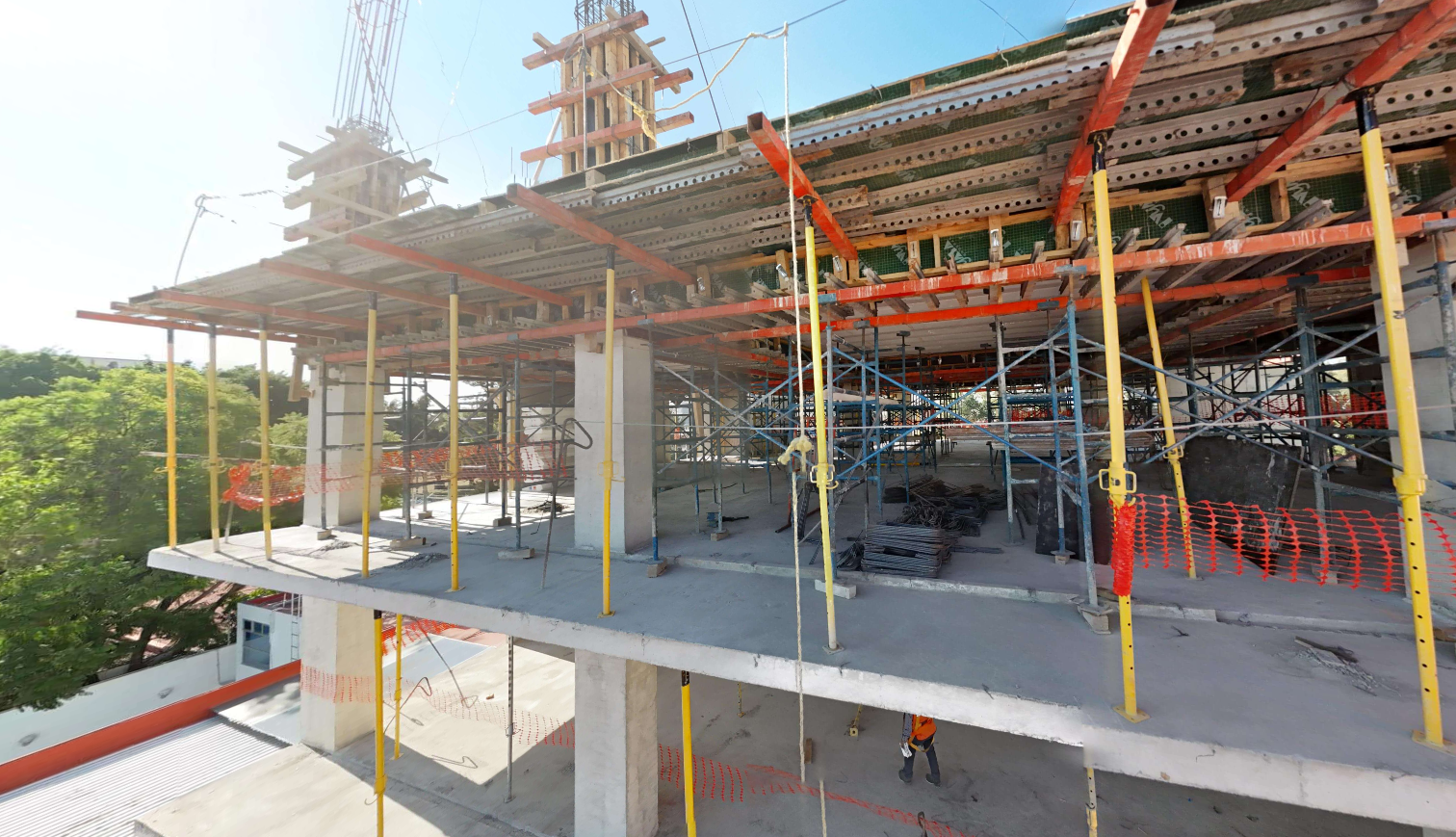

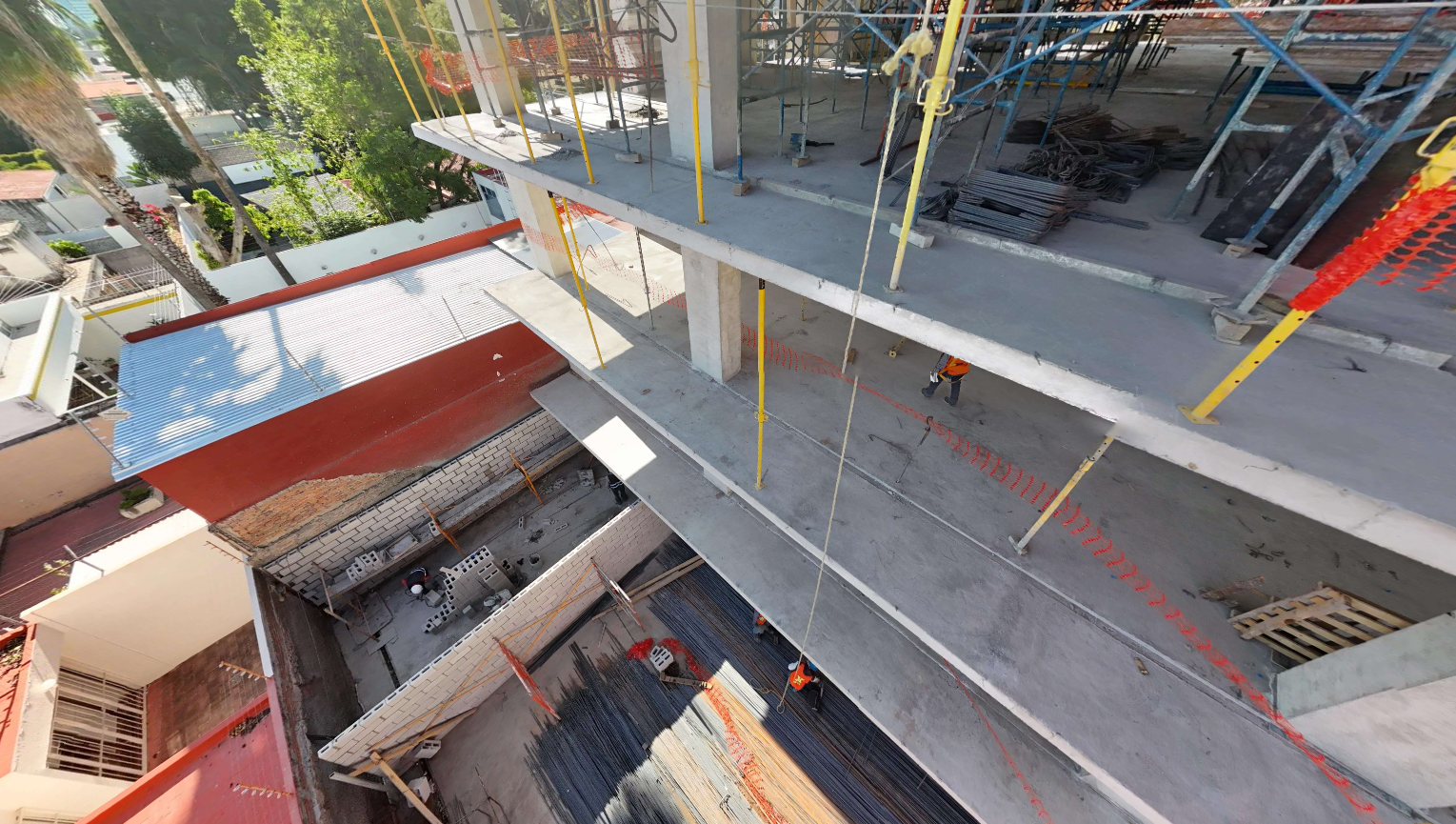

Se colaron las columnas del nivel 8 al 9 y se iniciaron los preparativos para el colado de la losa del nivel 9, correspondiente a la última losa estructural del proyecto.
✅ Albañilería:
- Nivel 3 concluido al 100% (muros internos de departamentos y áreas comunes).
- Inicio de albañilerías en sótanos, correspondientes al área de bodegas.
Se dio inicio a los trabajos de instalaciones hidráulicas y eléctricas en el nivel 1, marcando una fase clave para la funcionalidad del edificio.
Estos avances reflejan el compromiso del equipo de obra y el cumplimiento del programa de construcción, consolidando el progreso del proyecto de manera ordenada y constante.
En el frente comercial, el proyecto mantiene una posición sólida, con 27 unidades colocadas a la fecha, reflejo de la confianza de los inversionistas y del atractivo del desarrollo dentro del mercado inmobiliario de Guadalajara.
Agradecemos profundamente su respaldo y confianza en Lázaro PerSe. Seguiremos compartiendo puntualmente los avances a través de esta plataforma.
Alejandro Barba Blanco
Representante Legal de PerSe Capital

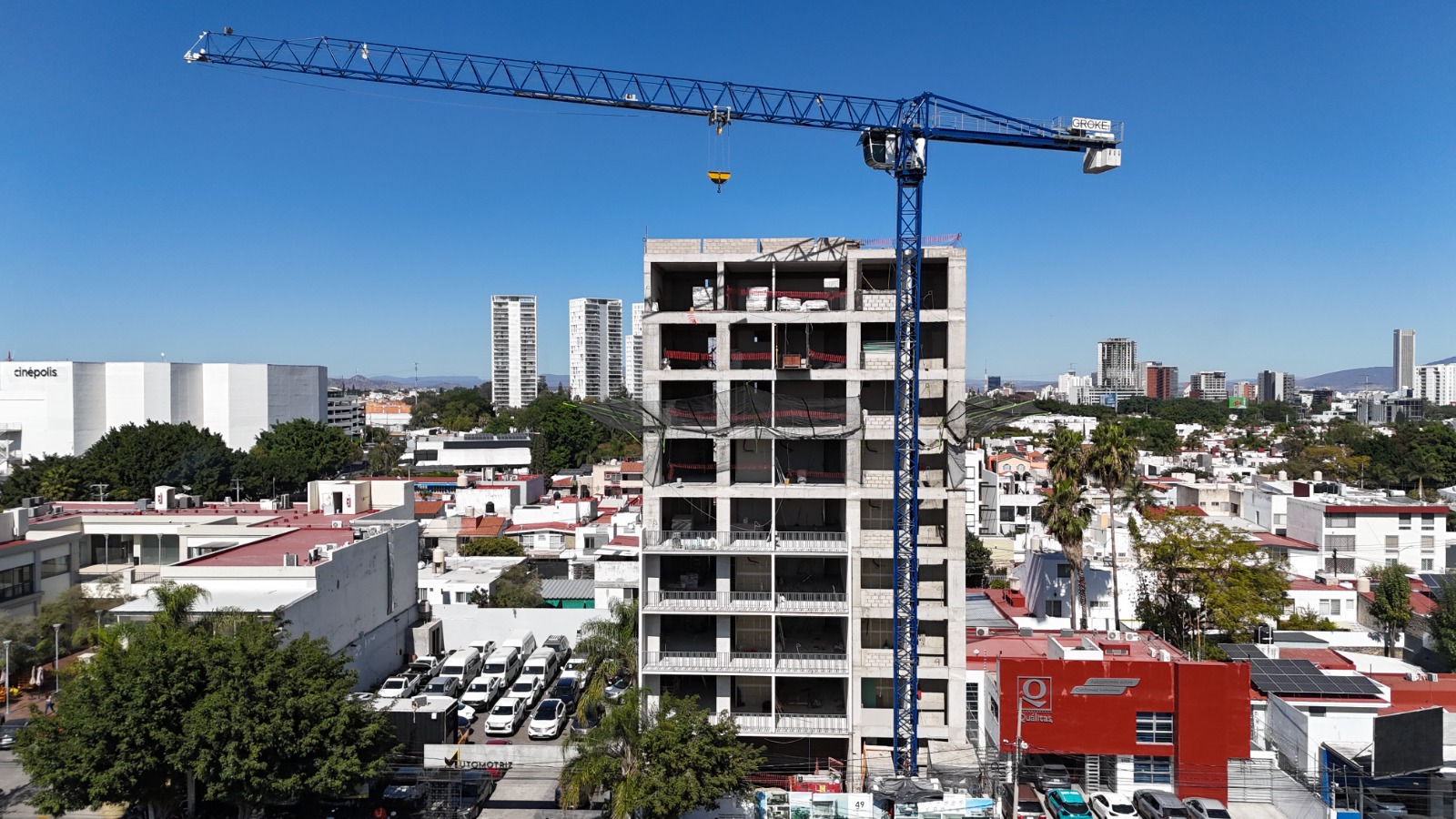

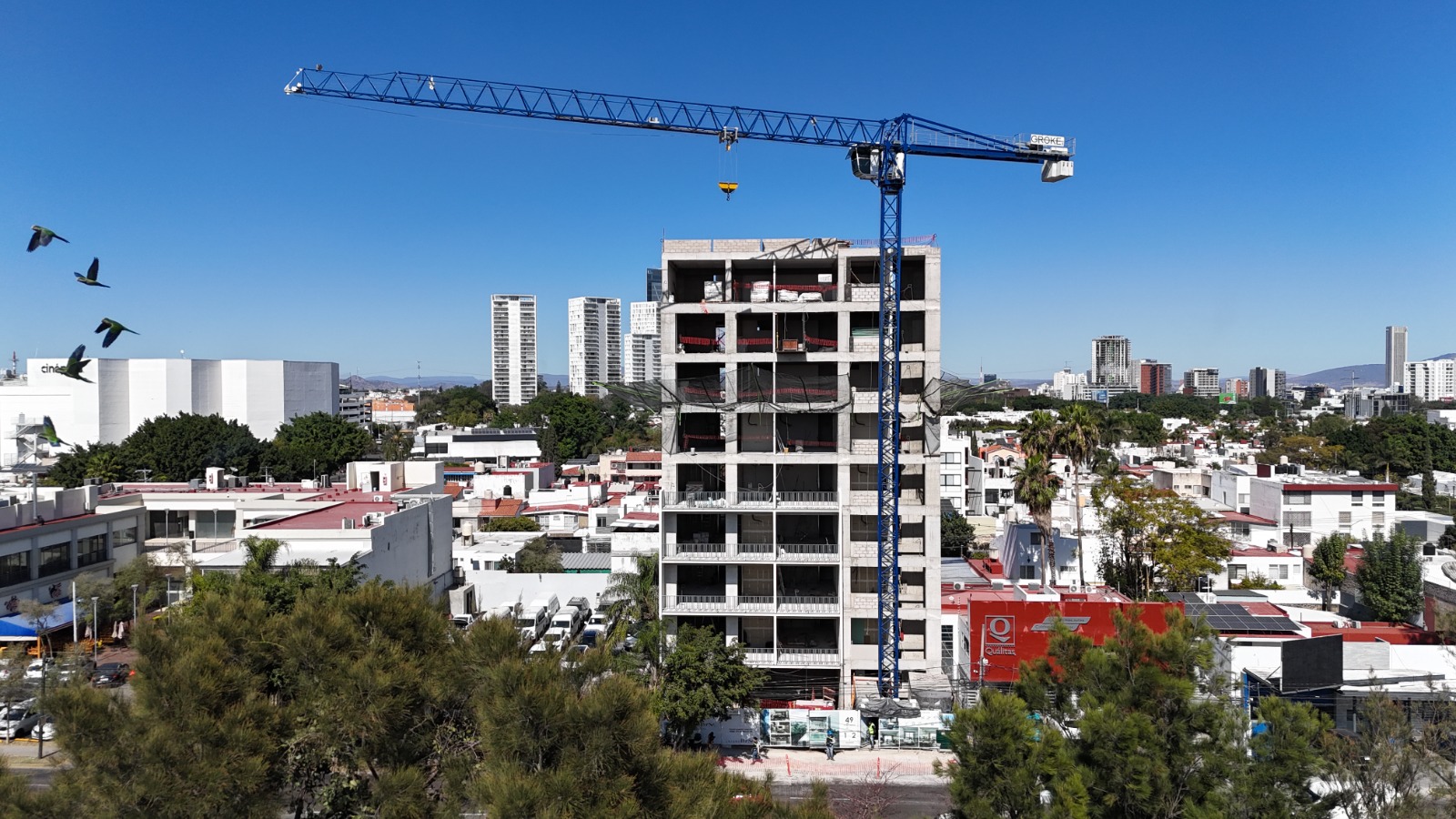

Durante el mes de octubre, la obra de Lázaro PerSe continuó avanzando con paso firme, alcanzando un 36% de progreso general y marcando hitos importantes en esta etapa de construcción:
✅ Avance en la zapata para la torre de grúa, preparando el sitio para su próxima instalación.
✅ Alcanzamos el nivel 5 de estructura, consolidando el crecimiento vertical del proyecto.
✅ Colocación de mallas anticaídas, reforzando las medidas de seguridad en obra.
✅ Continuamos con los trabajos de armado de acero, cimbrado y colado de concreto requeridos para la estructura.
En el frente comercial, el proyecto mantiene un ritmo sólido y estable, con 27 unidades colocadas a la fecha. Este desempeño refleja la confianza continua de los inversionistas y el buen posicionamiento de Lázaro PerSe dentro del mercado inmobiliario de Guadalajara.
Estos avances confirman la solidez del desarrollo y nuestro compromiso de seguir construyendo un proyecto que combine calidad, valor y potencial de crecimiento para todos nuestros inversionistas.
Agradecemos profundamente su respaldo y confianza en Lázaro PerSe.
Alejandro Barba Blanco
Representante Legal de PerSe Capital

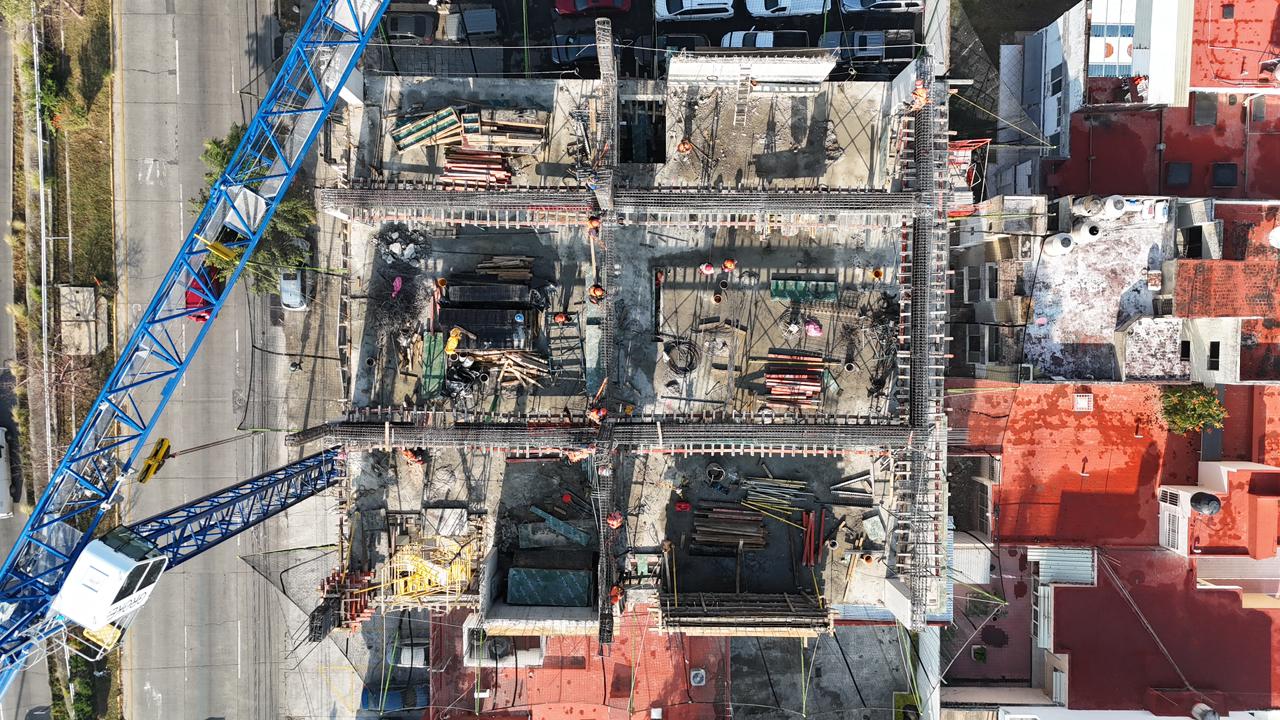

• Conclusión al 100% de la estructura de los tres sótanos.
• Inicio de los trabajos en los niveles 1 y 2, avanzando en estructura y preparación de las siguientes fases.
• Durante esta semana se realizará el colado de la loza número 3, ubicada por encima de la banqueta.
Alejandro Barba Blanco
Representante Legal de PerSe Capital
