Nos es grato informarles que el día de hoy, 23 de marzo, hemos realizado la liquidación total de los intereses trimestrales que tenían como fecha de vencimiento el pasado 11 de marzo. Este pago incluye tanto los intereses ordinarios como los moratorios correspondientes, reafirmando nuestro compromiso con el cumplimiento de nuestras obligaciones financieras.
Con el compromiso de mantener una transparencia total, compartimos también los hitos alcanzados recientemente en el desarrollo del proyecto:
1. Avance de construcción
- Acabados: Se continúa con el detallo fino de superficies, pintura y retoques estéticos en muros y plafones para asegurar la entrega en óptimas condiciones visuales. Esto garantiza la percepción de calidad y lujo necesaria para una entrega impecable que cumpla con las expectativas de los clientes.
- Carpintería y cancelería: Prosigue con la instalación de closets, muebles de cocina y la colocación de cubiertas en las unidades habitacionales. Definiendo la funcionalidad y el aprovechamiento del espacio, siendo uno de los elementos de mayor valor percibido en el interiorismo.
- Instalación eléctrica: Se continua con la instalación de luminarias, realizando las verificaciones técnicas de todas las lámparas y luminarias decorativas. Garantizando que cada espacio cuente con iluminación óptima para su uso inmediato. Asimismo se continua con la instalación de los calentadores, la instalación de campanas, asegurando la habitabilidad y el confort térmico y visual, minimizando reportes de garantía postventa.
- Instalaciones especiales: Se mantiene el trabajo activo en el elevador, componente crítico para la movilidad vertical.
- Áreas exteriores: Se realizó la colocación de adopasto en la zona de estacionamiento, proporcionando una superficie resistente y estética que, además, favorece la permeabilidad del suelo cumpliendo con normativas ambientales y de diseño urbano.
2. Comercialización y gestión administrativa
En el ámbito administrativo, el pasado 11 de marzo el Ayuntamiento de Playa del Carmen hizo entrega de la autorización del Régimen de Propiedad en Condominio. Este es un avance fundamental que nos permite proceder con los trámites notariales del Régimen. En nuestro próximo comunicado les compartiremos el progreso de este proceso.
3. Postventa

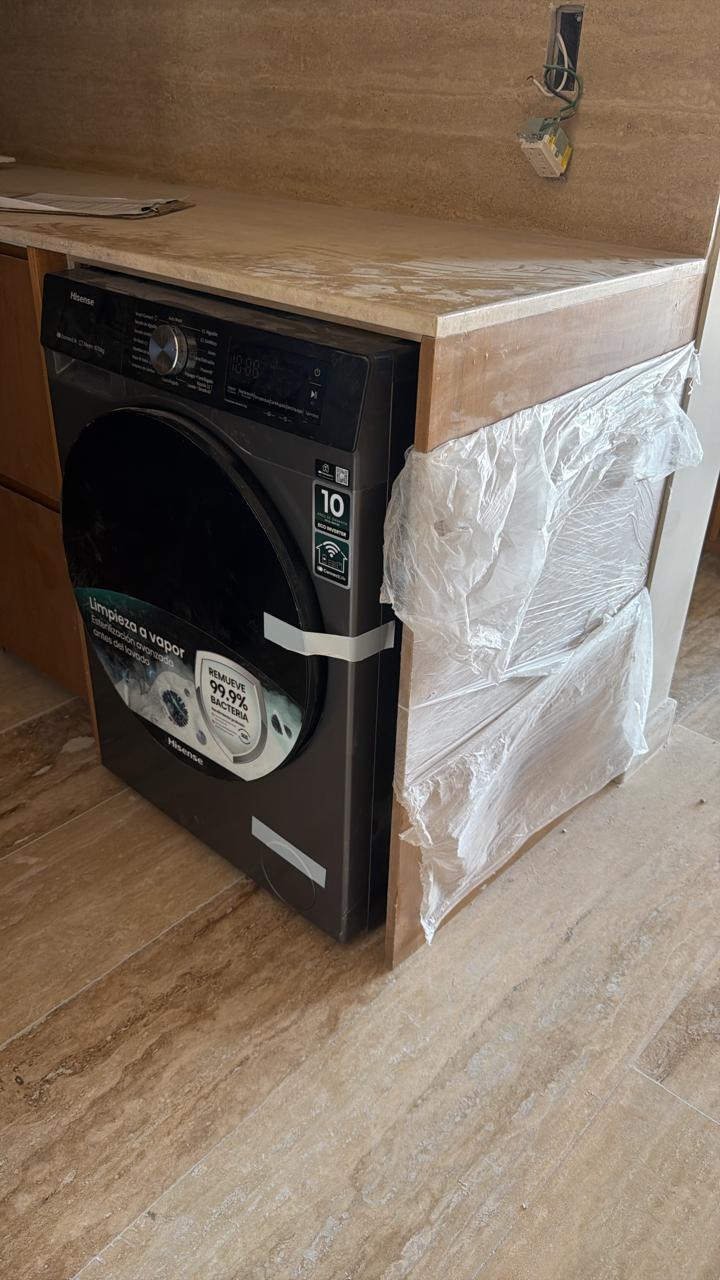

Se ha dado inicio a la colocación del mobiliario específico en cada departamento, respetando estrictamente lo establecido en cada contrato. Este seguimiento personalizado garantiza el cumplimiento de las promesas de venta y asegura la satisfacción total del cliente conforme a sus requerimientos específicos de equipamiento.
Nuestro compromiso sigue firme: trabajar con transparencia, cuidar la seguridad en la obra y buscar la excelencia en cada detalle. Agradecemos profundamente su confianza y seguiremos compartiendo con ustedes cada avance importante.
¡Reciban un afectuoso saludo!
Atentamente,
Daniel Carreón Hernández
CEO Red Mex
Les informamos que hemos presentado un retraso en la transferencia de los fondos para el pago de los intereses trimestrales, los cuales tenían como fecha de vencimiento el 11 de marzo de 2026.
Lamentamos los inconvenientes que esto pueda causarles. Estamos trabajando prioritariamente en la gestión de los recursos para realizar el pago, incluyendo los intereses moratorios correspondientes generados a partir de dicha fecha.
Nos disculpamos por este retraso; estamos en la recta final del desarrollo y surgieron contratiempos ajenos a nuestro control. Agradecemos su confianza y paciencia.
Atentamente,
Daniel Carreón Hernández
CEO Red Mex
Nos encontramos en una etapa crucial de detallado y equipamiento, lo cual representa la recta final para la entrega de las unidades.
Construcción

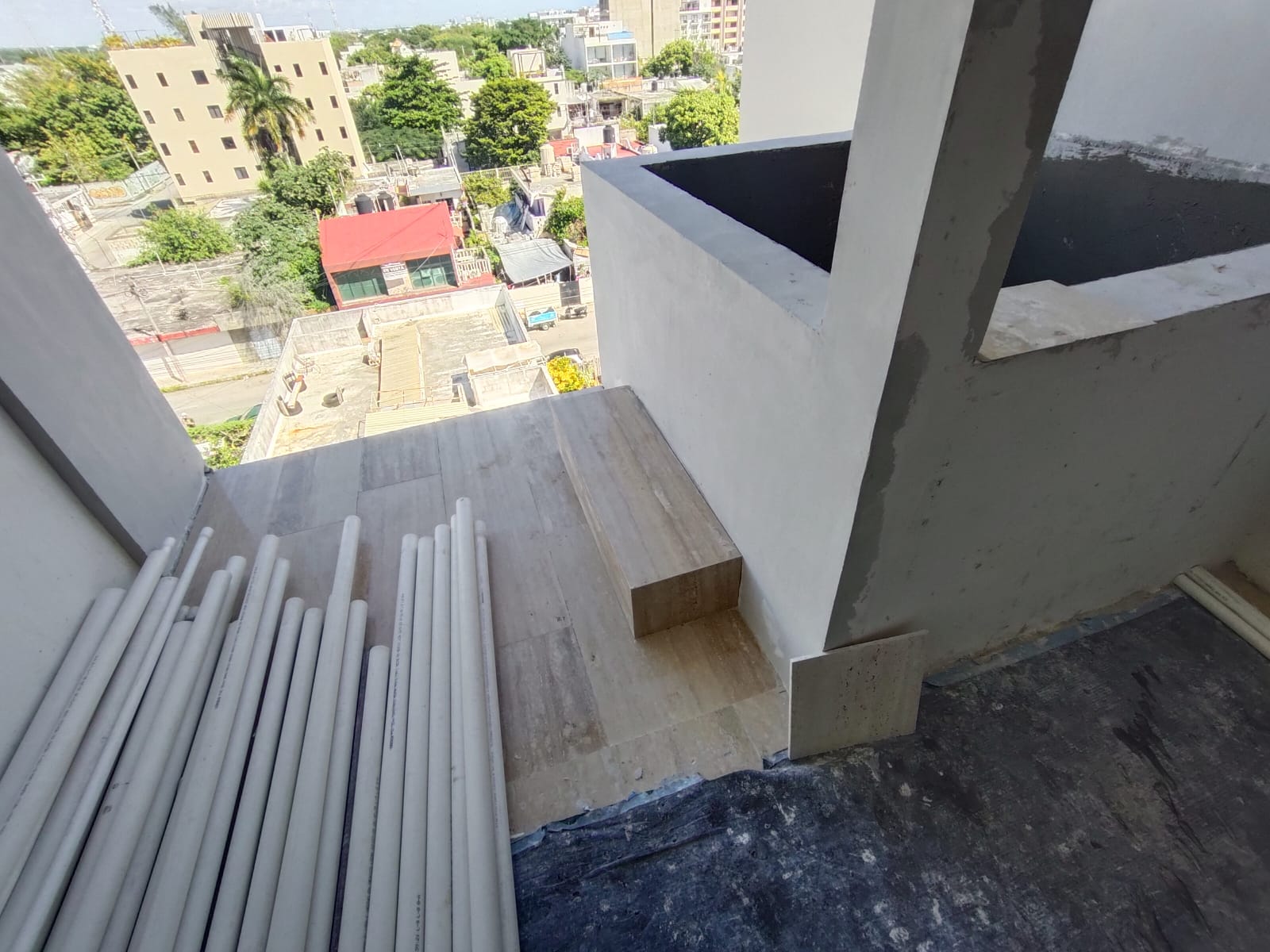

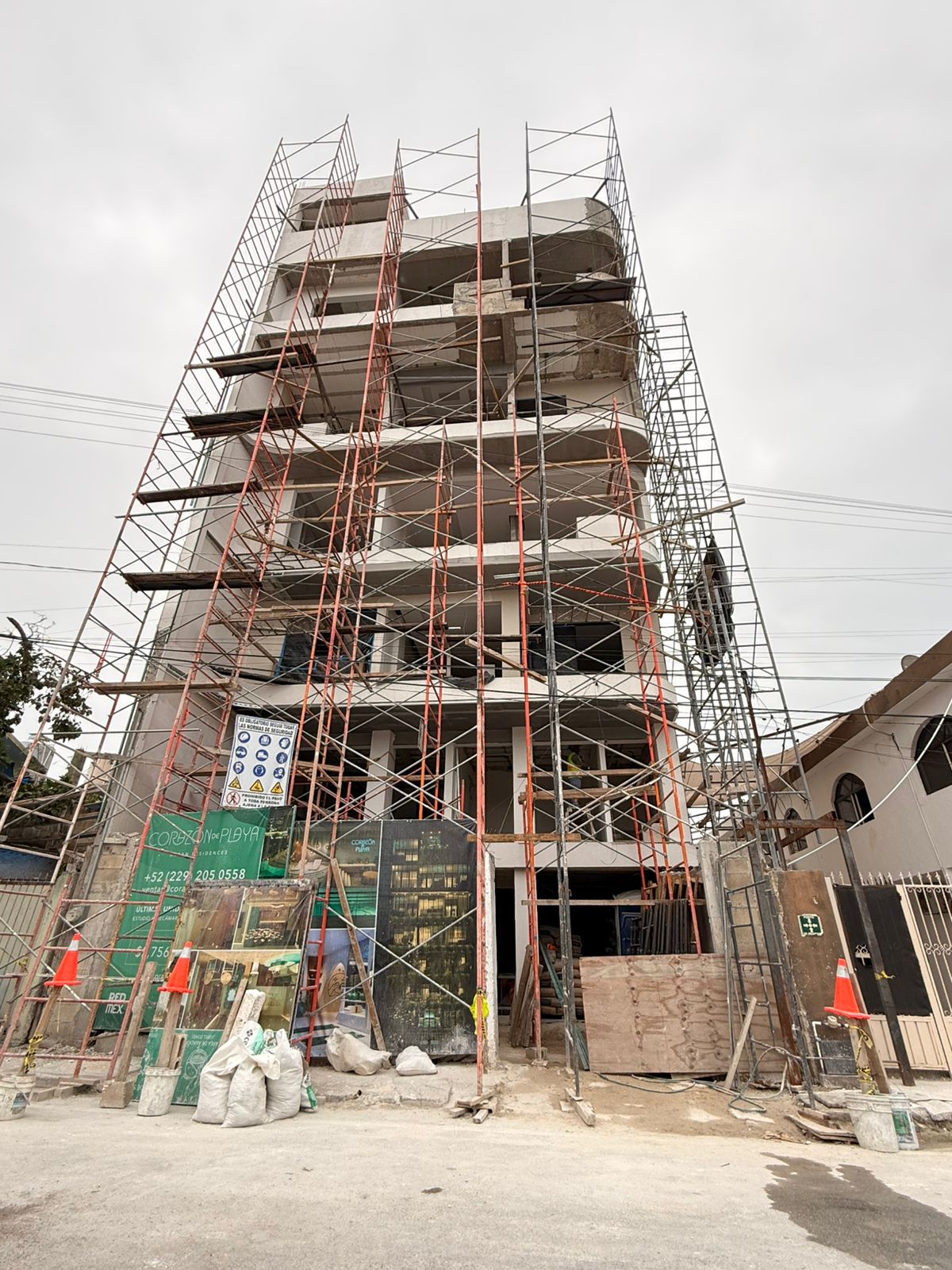

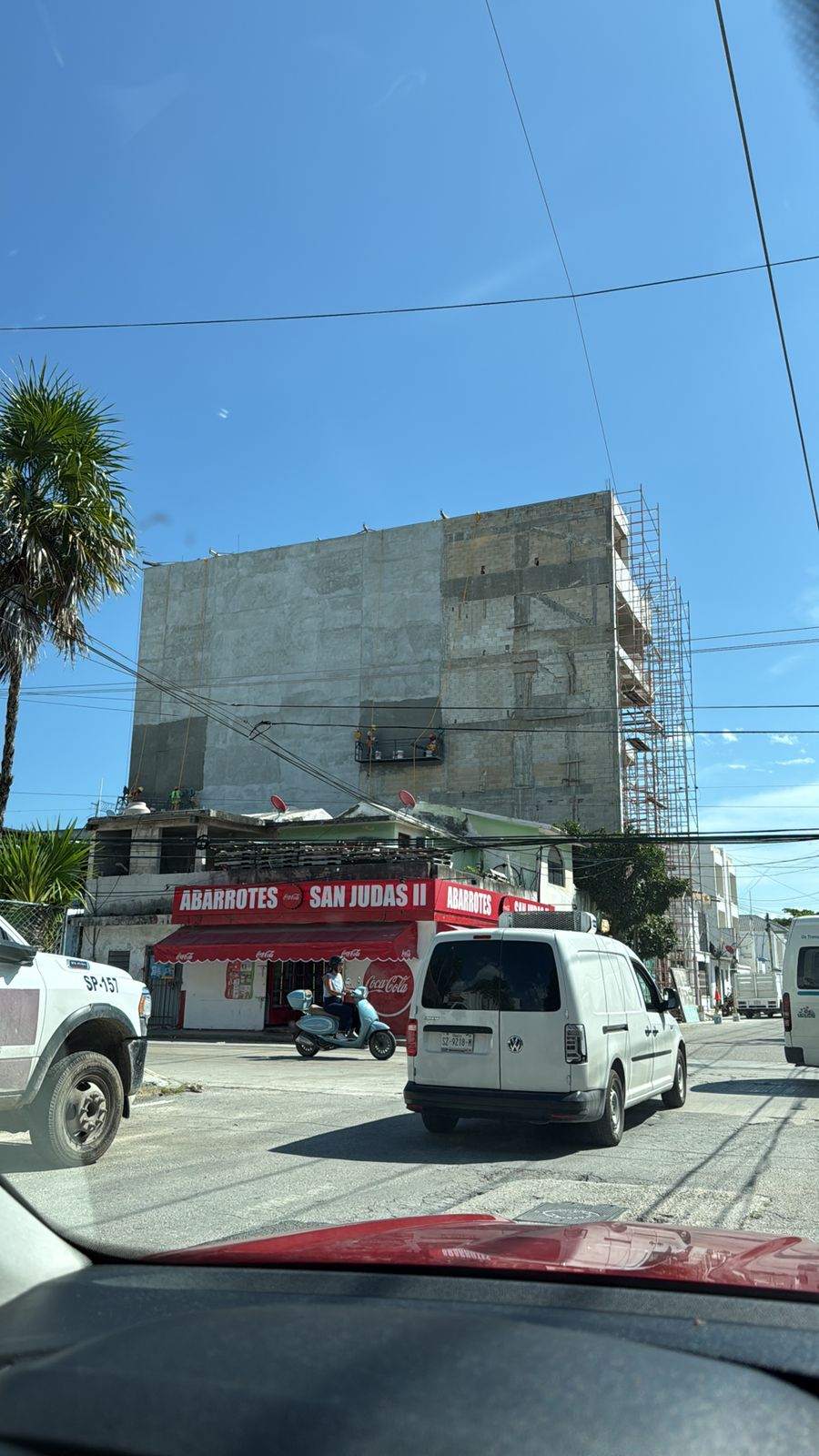

1. Acabados: El edificio ha entrado en la etapa de "identidad visual". Se están aplicando las capas de pintura en áreas comunes y fachadas, así como el detallado de muros interiores. Se tiene un avance considerable en interiores y exterior enfocándose en el detallado fino. Esta actividad no solo mejora la estética, sino que protege las estructuras contra el clima de la región.
2. Carpintería y cancelería: La instalación de los closets y muebles de cocina se encuentran en proceso de montaje final, se siguen instalando las cubiertas y gabinetes.
3. Instalaciones: Trabajamos en la:
- Instalación de lámparas y luminarias decorativas y funcionales
- Colocación de accesorios eléctricos (apagadores, contactos y placas), garantizando que cada unidad sea 100% funcional.
4. Elevador: Se han empezado con los trabajos de instalación mecánica y rieles del sistema de elevación.
5. Estacionamiento: Se trabaja en la preparación del terreno del área de estacionamiento. Siendo clave la compactación del terreno para garantizar la durabilidad de la carpeta final y el correcto drenaje pluvial del predio.
Comercialización y trámites
Todas las unidades, tanto departamentos como locales comerciales, se encuentran vendidas en su totalidad. En paralelo al avance físico de la obra, se están gestionando los trámites necesarios para la conclusión y escrituración del proyecto.
Nuestro compromiso sigue firme: trabajar con transparencia, cuidar la seguridad en la obra y buscar la excelencia en todo lo que hacemos. Agradecemos profundamente su confianza y estaremos compartiendo con ustedes cada avance importante.
¡Reciban un afectuoso saludo!
Mónica Pereira
Dirección de Construcción
RED MEX
Nos complace informarles que el proyecto continúa avanzando de manera sólida y consistente.
Durante este periodo se han logrado progresos importantes en áreas clave como acabados, instalaciones y carpintería, lo que refleja nuestro compromiso con la calidad y el cumplimiento de los objetivos planteados.
1. Acabados

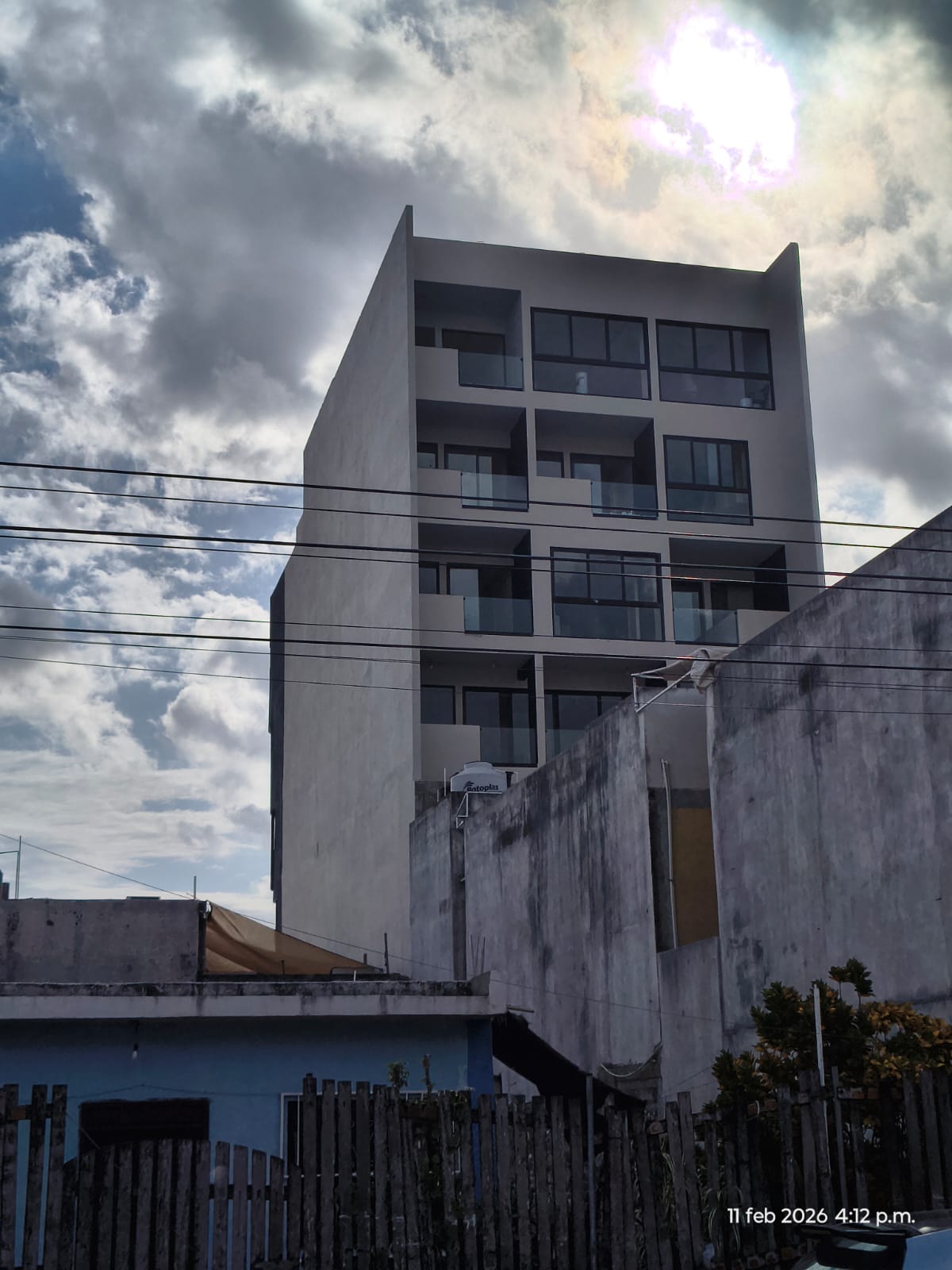

- En la etapa se ha alcanzado un avance importante en la fachada, elemento clave que aporta identidad y valor estético al proyecto.
- Se continúa con el recubrimiento de las tinas con veneciano, garantizando durabilidad y elegancia en los espacios interiores.
- Así mismo, se avanza en la colocación del zoclo en escaleras y departamentos, detalles que protegen y dan continuidad al diseño, reflejando el cuidado en cada aspecto de la obra.
2. Instalaciones

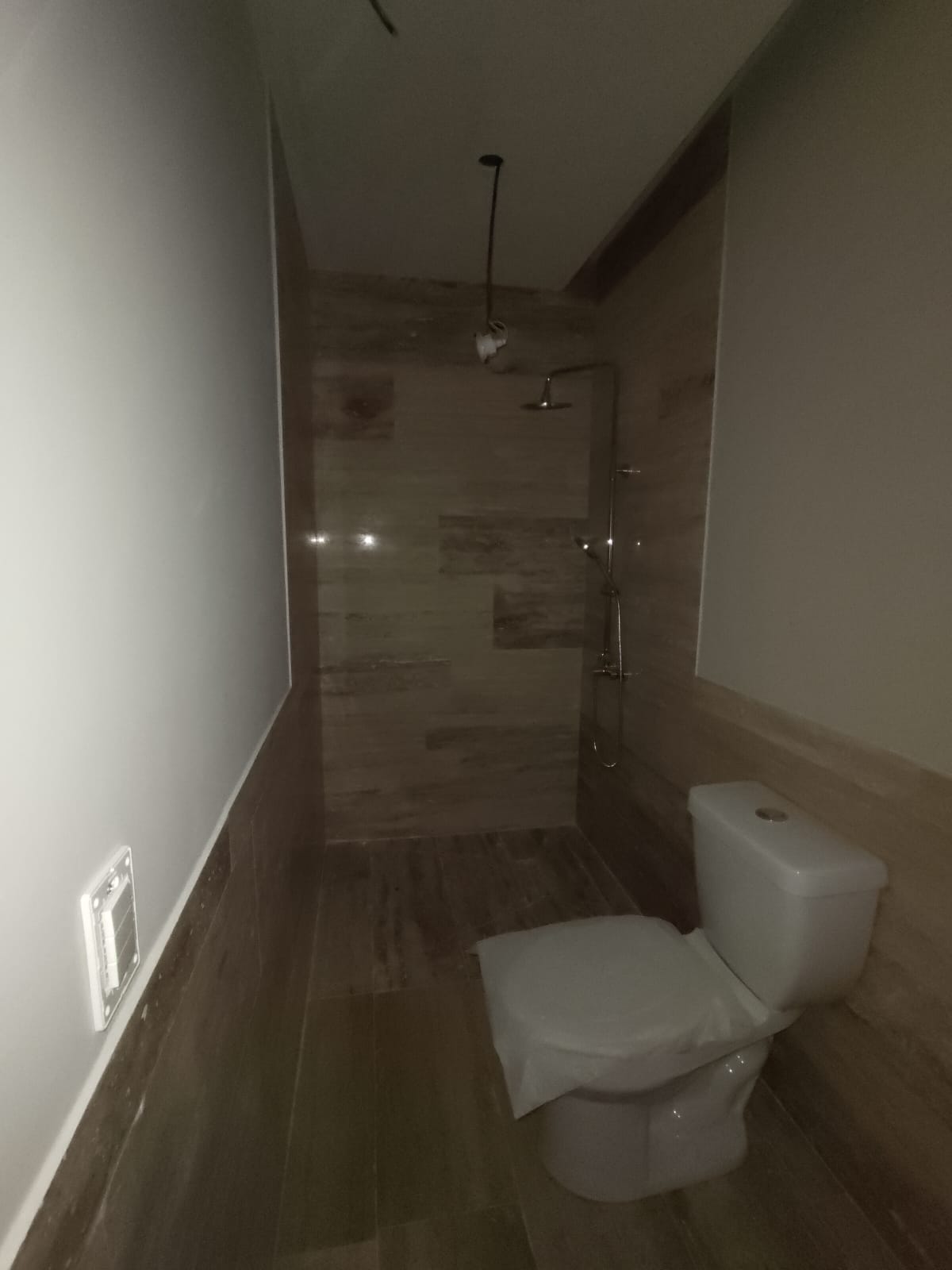

- Se ha registrado un avance relevante en la colocación de luminarias dentro de los departamentos, lo que contribuye a mejorar la funcionalidad y resaltar la calidad de los espacios interiores.

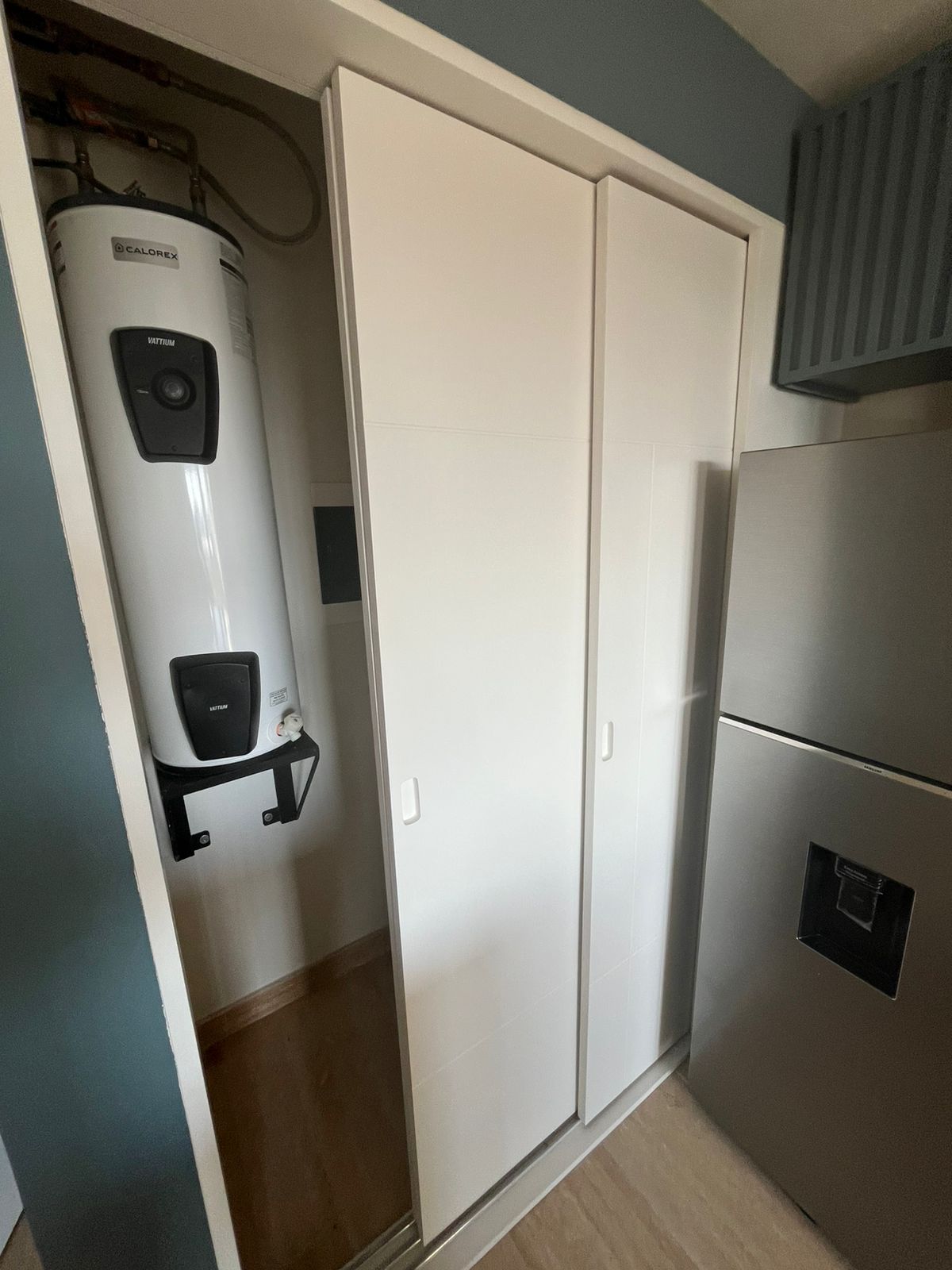

- De igual manera, se ha logrado progreso en la colocación de los muebles de baño y sus accesorios, elementos que aportan confort y estética, consolidando así el cierre de detalles clave en el desarrollo del proyecto.
3. Carpintería, Cancelería y Herrería

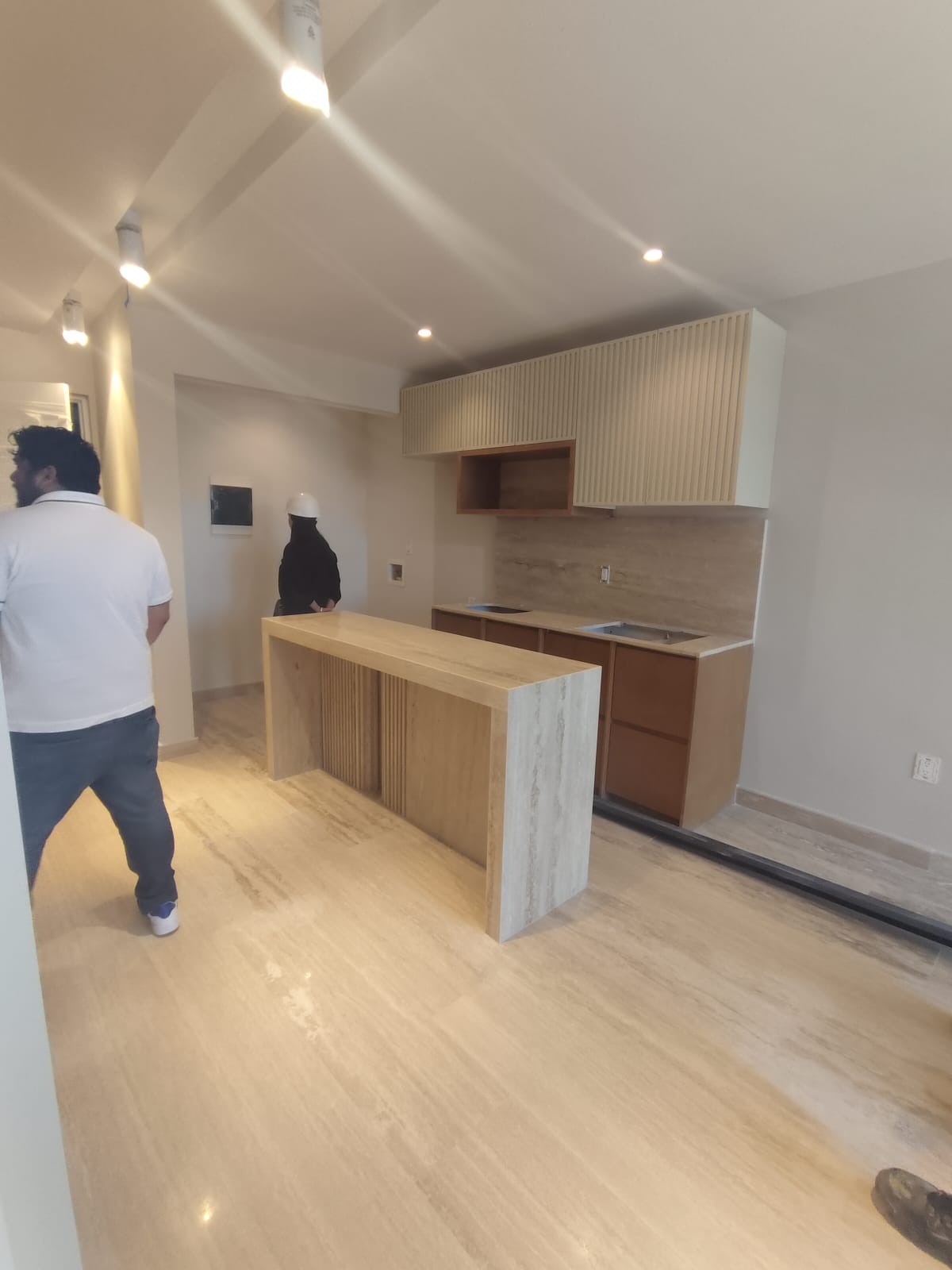

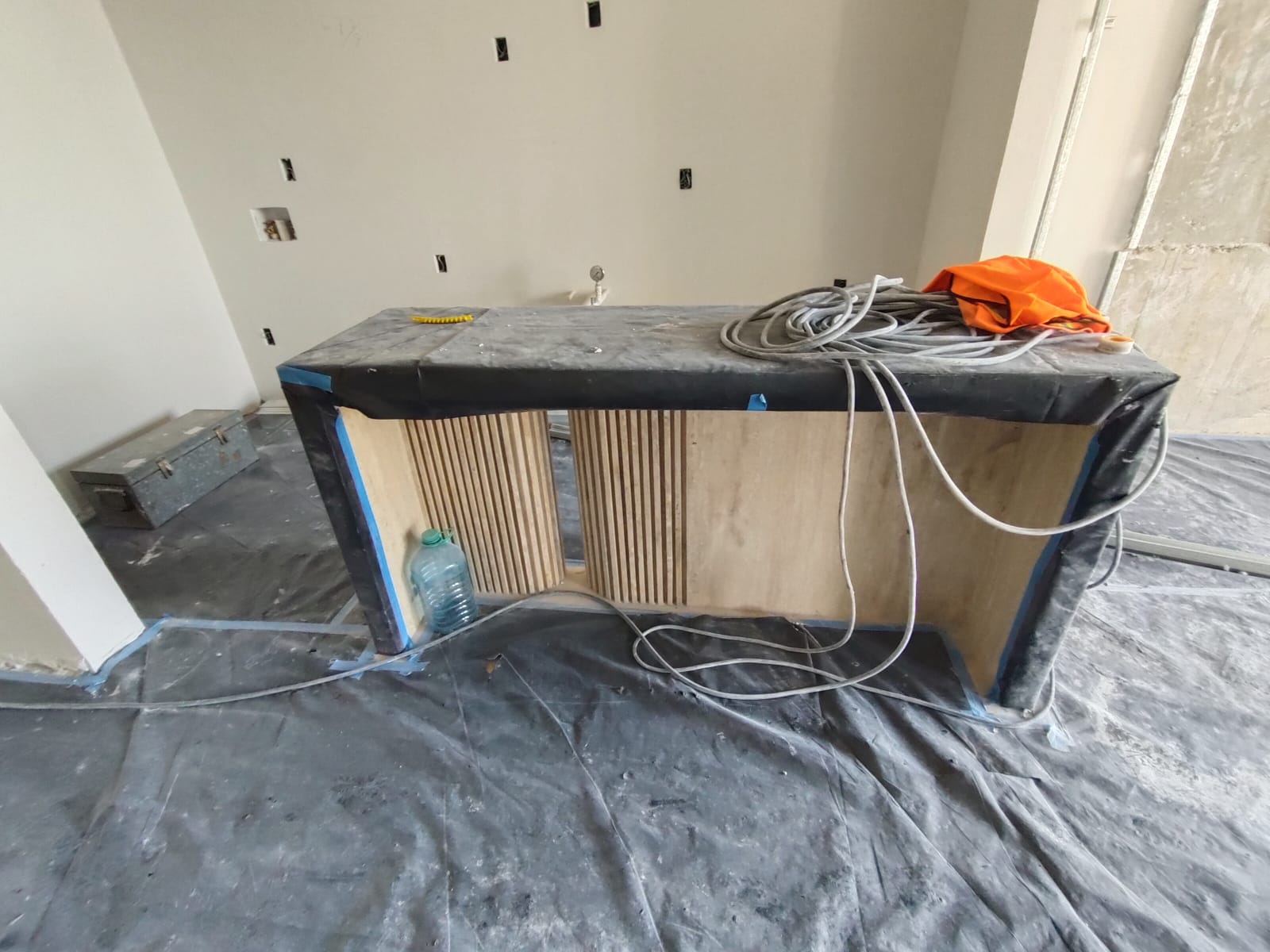

- Se continúa avanzando con la colocación de los muebles fijos de cocina y closets, consolidando la funcionalidad de los departamentos.
- Paralelamente, se registra un avance significativo en la instalación de la cancelería en las fachadas principal y posterior, lo que contribuye al cierre progresivo del edificio y a su imagen arquitectónica.
- Por su parte, el equipo de herrería ha alcanzado un progreso notable en la ejecución de la celosía de la fachada, además de la colocación de barandales en los vestíbulos de los distintos niveles, reforzando tanto la seguridad como la estética del proyecto.
4. Comercialización y Trámites
Continuamos fortaleciendo la presencia de marca del proyecto. Todas las unidades, tanto departamentos como locales comerciales, se encuentran vendidas en su totalidad. En paralelo al avance físico de la obra, se están gestionando los trámites necesarios para la conclusión y entrega del proyecto.
¡Reciban un afectuoso saludo!
Mónica Pereira
Dirección de Construcción
RED MEX

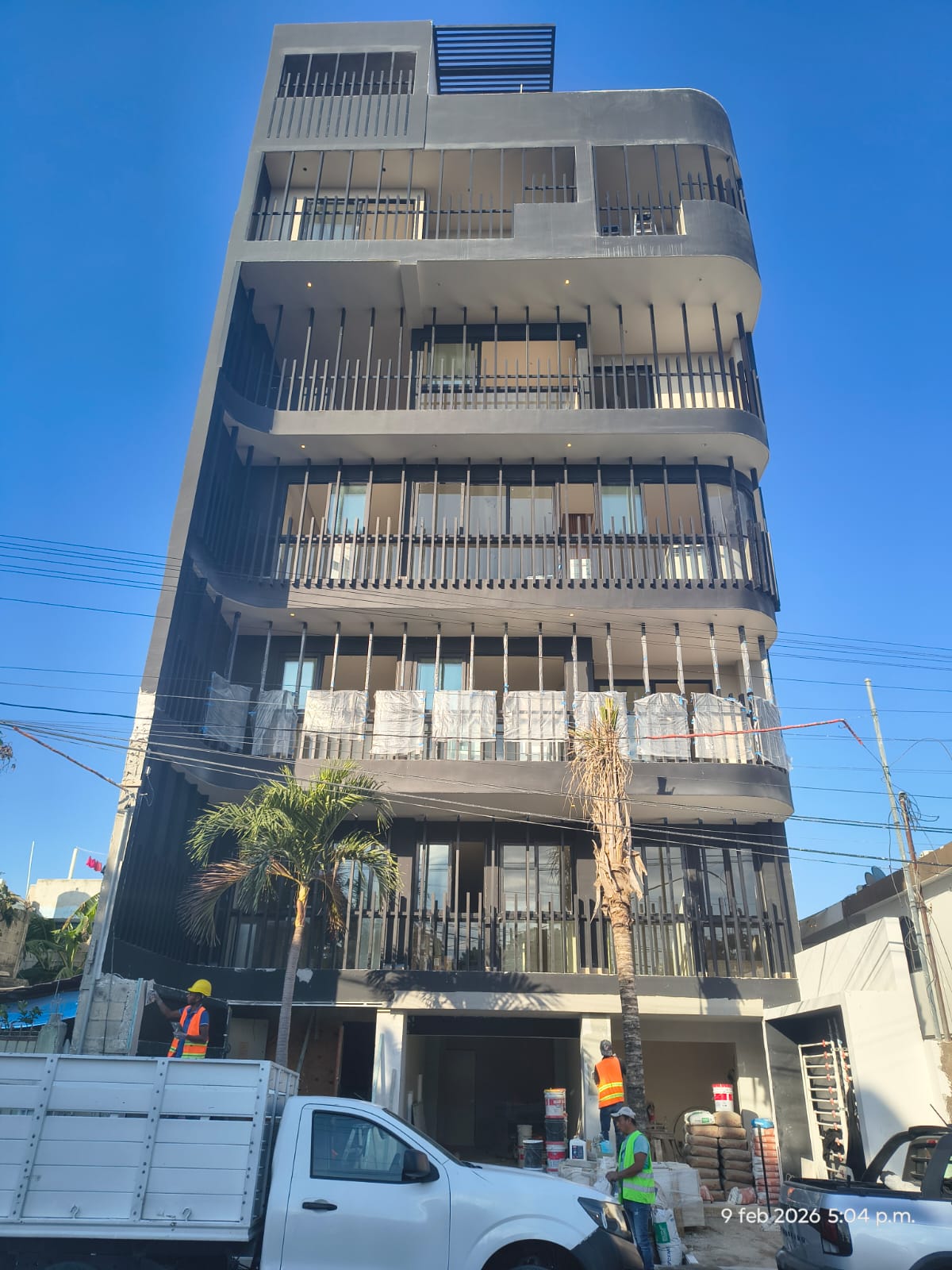

Nos complace informar que el proyecto avanza conforme a lo programado, habiendo entrado en una fase crucial de acabados finales e instalaciones. El progreso actual es indicativo de que nos acercamos a la etapa de culminación y entrega de las unidades.
Durante este periodo se ejecutaron avances significativos en distintas áreas del proyecto, tanto en obra estructural como en instalaciones y acabados.
1. Obra Negra / Estructura

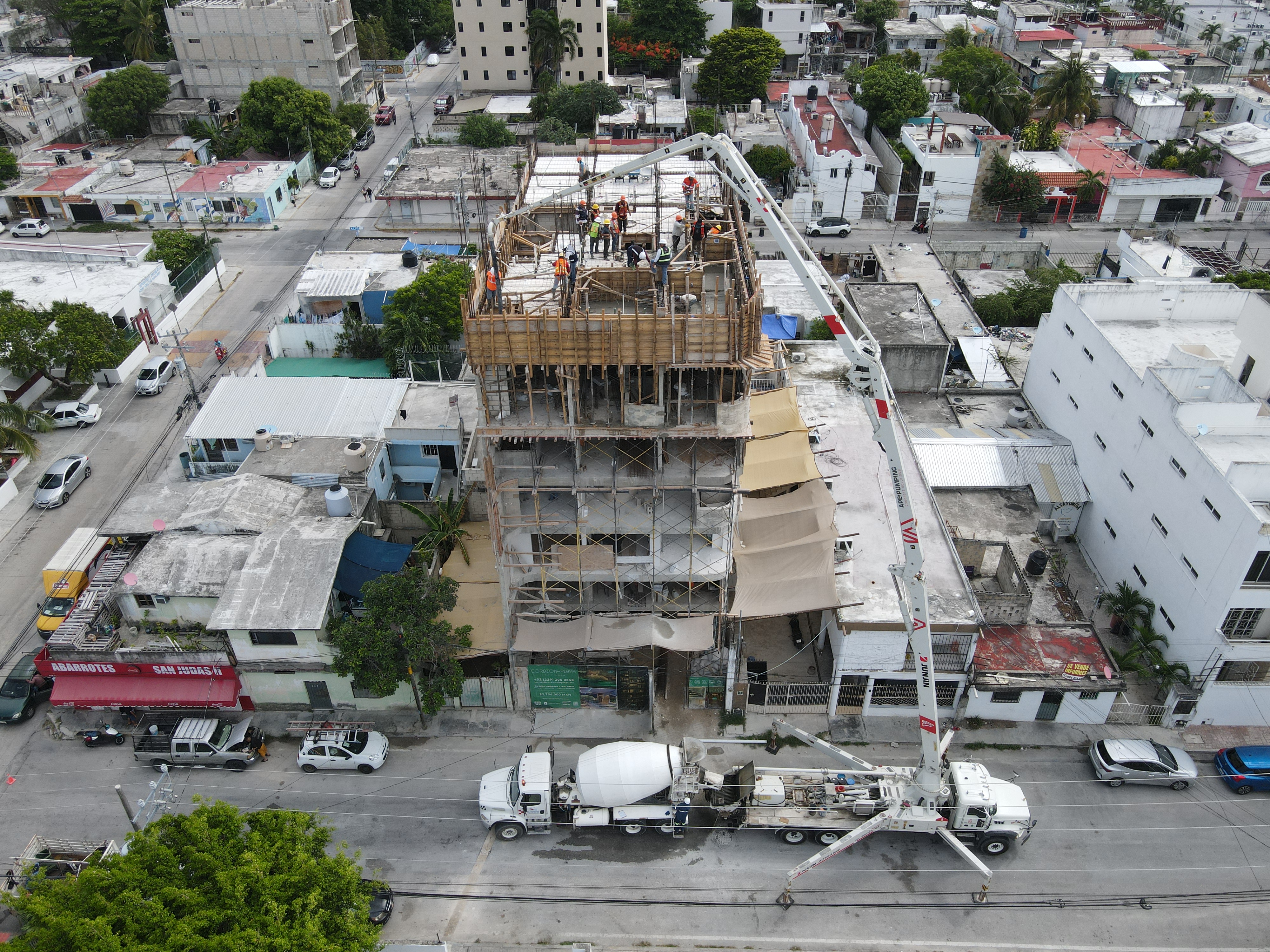

Durante este periodo se alcanzó un hito muy importante: la etapa de obra negra está concluida. Se ejecutó el colado de la losa del nivel 6 (rooftop), con lo cual se finalizó la estructura principal del edificio.
2. Acabados
La etapa de acabados es actualmente la partida con mayor actividad en obra.
- Avance significativo en la instalación de plafones.
- Ejecución de trabajos de pintura general en diversas áreas del desarrollo.
- Progreso en aplanados en rooftop.
- Colocación de cubiertas de islas de cocinas y áreas de servicio.
- Colocación de recubrimiento veneciano en tinas.
3. Instalaciones
En instalaciones se mantiene un avance sólido. Un porcentaje muy importante de las canalizaciones eléctricas, hidrosanitarias y de sistemas especiales ya fue concluido, actualmente el enfoque principal está en la ejecución de las pruebas hidrosanitarias.
4. Carpintería, Cancelería y Herrería
En esta etapa también avanzamos en la prioridad a la instalación de los módulos de muebles fijos (closets, cocinas) y demás puertas interiores ya fabricadas. Avance significativo en la instalación de puertas principales e interiores, además de ventanas y cancelería de aluminio que permitirán ir cerrando el edificio progresivamente.
5. Suministro de Materiales
De manera continua se ha dado seguimiento a la compra y recepción de materiales estratégicos necesarios para mantener el ritmo de obra.
Comercialización
Seguimos impulsando la presencia de marca del proyecto, aunque todas las unidades se encuentran vendidas en su totalidad (100% vendido entre departamentos y locales comerciales).
Reafirmamos nuestro compromiso de garantizar la transparencia, la seguridad en obra y la excelencia en todos los procesos. Valoramos profundamente su confianza y continuaremos compartiendo con ustedes cada avance relevante.
¡Reciban un afectuoso saludo!
Mónica Pereira
Dirección de Construcción
