Construcción:

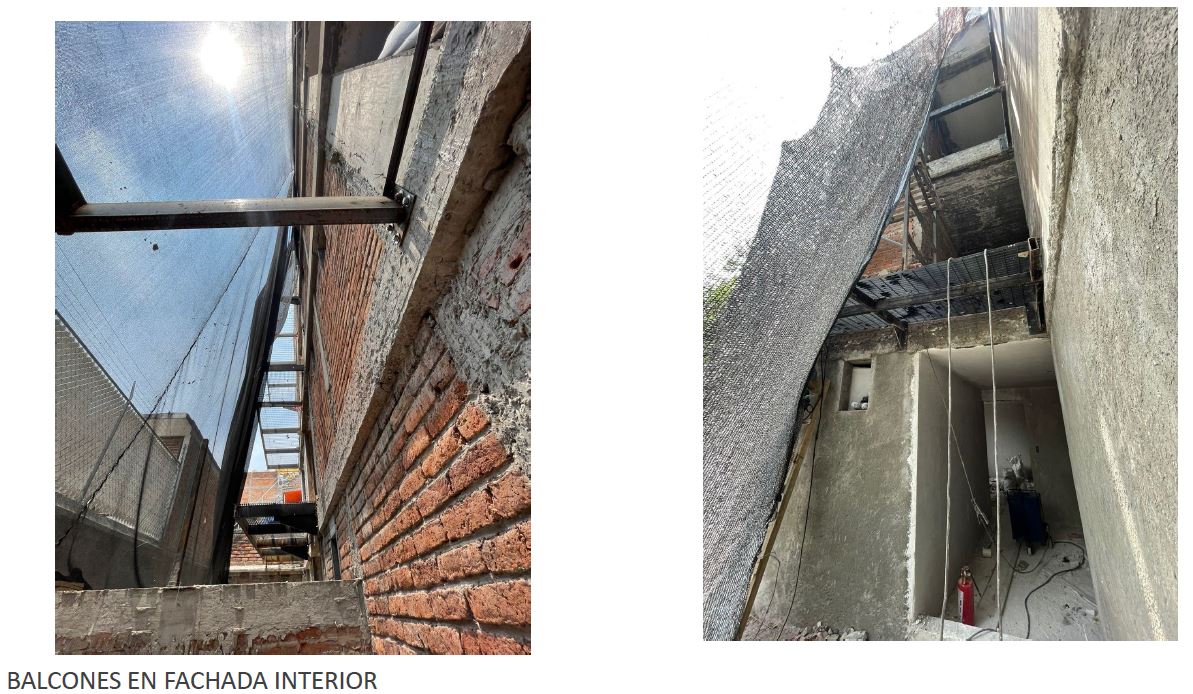

- Fachada: Se logró un avance de casi del 90%, esperamos concluir en julio. La instalación de balcones en la fachada presenta un avance del 45%, esperamos quede concluida durante agosto.
- Instalaciones hidro-sanitarias: Los niveles uno y dos se encuentran listos para recibir muebles, mientras que el tercer alcanzó un avance del 90%.
- Instalaciones eléctricas: Los ductos presentan un avance del 90% en todo el edificio. Respecto al cableado, se concluyeron todos los departamentos de planta baja y nivel uno. Esperamos concluir el segundo nivel en julio.
- Albañilería: La planta baja se encuentra con un avance del 95%, nivel uno 90%, segundo 75% y tercer nivel 50%. Los avances que más destacan son: aplicación de yesos en muros y plafones, y trabajos de mortero en fachadas.
- Herrería: Los trabajos en pasillos del patio central alcanzan un 80% de avance, quedando pendiente la instalación de los barandales, los cuales se esperan concluir durante julio.
- Pisos y lambrines: La instalación de pisos y lambrines de baños alcanzaron un avance del 65% en todo el proyecto.
Trámites:
Hemos avanzado bastante en el proyecto del régimen de propiedad en condominio, probablemente durante julio quedé inscrito ante el Registro Público de la Propiedad.
Comercialización:
Recibimos 38 visitas al desarrollo. Tenemos 24 unidades vendidas con contrato de promesa de compraventa; 3 ventas sucedieron durante junio (PB9, 301 y 310).
Las ventas hasta este momento representan 37.6MM siendo mayor al monto dispuesto del crédito (25MM).
Atentamente,
Cristopher Anthony Gebara Rahl
Representante legal de Tru&Co, S.A. de C.V.
Construcción:
- Fachada: Se logró un avance de casi del 60%, esperamos concluir en el mes de junio.
- Instalaciones hidro-sanitarias: Las plantas uno y dos se encuentran listas para recibir muebles, mientras que el tercer y cuarto nivel presentan un avance de 80 y 20%, respectivamente.
- Instalaciones eléctricas: Los ductos a base de poliducto presentan un avance del 90% en todo el edificio, quedando sólo pendiente el nivel cuatro. Respecto al cableado, se concluyeron todos los departamentos de planta baja. Por último se instalaron los centros de carga hasta el tercer nivel.
- Albañilería: La planta baja se encuentra con un avance del 95%, nivel uno 75%, segundo 55% y tercer nivel 35%. Los avances que más destacan son la aplicación del yeso en muros y plafones, así como los trabajos de boquillas en fachadas.
- Herrería: Los trabajos en pasillos del patio central alcanzan un 75% de avance, quedando solamente pendiente la instalación de los barandales. La instalación de balcones en la fachada presenta un avance del 25%, esperamos queden concluidos estos trabajos durante el mes de junio.
- Pisos y lambrines: La instalación de pisos y lambrines de baños alcanzaron un avance del 38% en todo el proyecto.
Trámites:
Sin noticias relevantes durante el mes.
Comercialización:
Durante mayo recibimos 49 visitas al desarrollo. Alcanzamos vender 26 de las 47 unidades. Estas unidades ascienden a 51.6MM en ventas a un precio promedio por m2 de $38,300.
Atentamente,
Cristopher Anthony Gebara Rahl
Representante legal de Tru&Co, S.A. de C.V.
Construcción:
• Se concluyeron los trabajos preliminares con los retiros de herrería y tapiales.

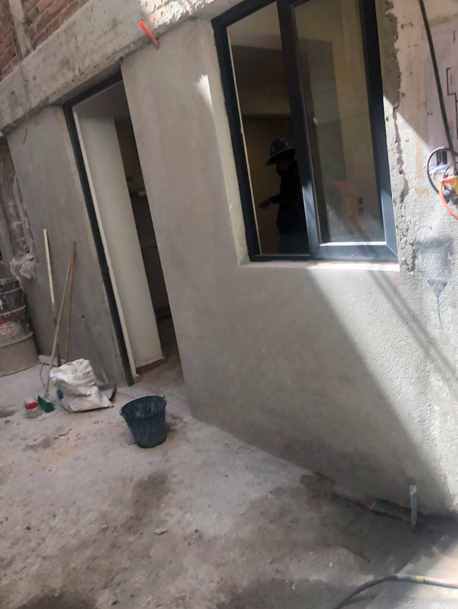

• Se colocó la malla sombra para realizar los trabajos de remodelación en fachada.
• Se concluyeron los retiros de entortados y enladrillados de azotea.
• Las instalaciones hidrosanitarias del tercer nivel se encuentran al 70%, mientras que en la planta baja, primero y segundo nivel están prácticamente ya listas para colocación de muebles.
• La instalación eléctrica y ductos de poliducto están al 80%, en general. En planta baja se están cableando los 6 departamentos. Los centros de carga se instalaron hasta el 3er nivel.
• En albañilería, en planta baja estamos al 90%; en el primer nivel, 70%; segundo nivel, 40%, y tercer nivel, 20%. Mayormente, se ha estado avanzando en la aplicación de yesos en muros y plafones.
• Los trabajos de herrería en pasillos del patio central están al 75%, faltan aún los barandales, que se instalarán en una segunda etapa. También se iniciaron las instalaciones de los primeros balcones de la fachada posterior al oriente.
Trámites:
Se realizó la renovación del permiso de remodelación con apego al Artículo 62 del Reglamento de Construcción de la Ciudad de México. Por otra parte, nuestra área legal está por comenzar las gestiones para obtener el Régimen de Propiedad en Condominio del edificio.
Comercialización:
Les compartimos con gusto, que abril fue de nuevo un excelente mes para la comercialización del proyecto, donde logramos:
• 51 visitas de clientes interesados
• 4 apartados
• 4 ventas concretadas
Con esto, acumulamos 16 ventas concretadas, que juntas ascienden a un monto de $29,649,076, de los cuales hemos recibido de enganches, apartados y mensualidades $4,308,358.
Atentamente,
Cristopher Anthony Gebara Rahl
Representante legal de Tru&Co, S.A. de C.V.
Construcción:
• Concluimos los trabajos de reforzamiento estructural.
• Se continuaron con los trabajos de demolición, retiro de entortados y enladrillados de azotea. Al cierre de marzo alcanzamos un avance del 50%.
• Las instalaciones hidro-sanitarias, eléctricas y ductos se encuentran con un avance del 95% en el primer nivel, al 90%, segundo nivel al 60% y tercer nivel al 10%.
• Los centros de carga fueron instalados en el primer y segundo nivel.
• Los avances en albañilería alcanzaron un avances del 80% en planta baja, 60% en el primer nivel, 30% en el segundo y 10% en el tercero.
• El departamento muestra está listo con todos los acabados.
• Durante el mes se mantuvo una fuerza laboral promedio de 46 personas.
Trámites:
Les adelantamos que durante abril estaremos renovando el permiso de remodelación debido a que el actual vencerá el 26 abril de 2022. Por otra parte, nuestra área legal comenzará en breve las gestiones para obtener el Régimen de Propiedad en Condomino del edificio.
Comercialización:
Estamos contentos de compartirles que marzo fue un excelente mes para la comercialización del proyecto, logramos concretar 6 ventas con contrato firmado, con esto llegamos a un total de 9. Además, recibimos el apartado de otras 6 unidades, las cuales esperamos formalizar la venta durante abril.
El precio promedio de venta por m2, incluyendo los departamentos aportados, se ubicó en $39,888. (por arriba de los $37,000 del plan inicial).
Esperamos que después de amueblar el departamento muestra los primeros días de abril pueda ayudar a seguir con esta tendencia de ventas.
Atentamente,
Cristopher Anthony Gebara Rahl
Representante legal de Tru&Co, S.A. de C.V.
Construcción:

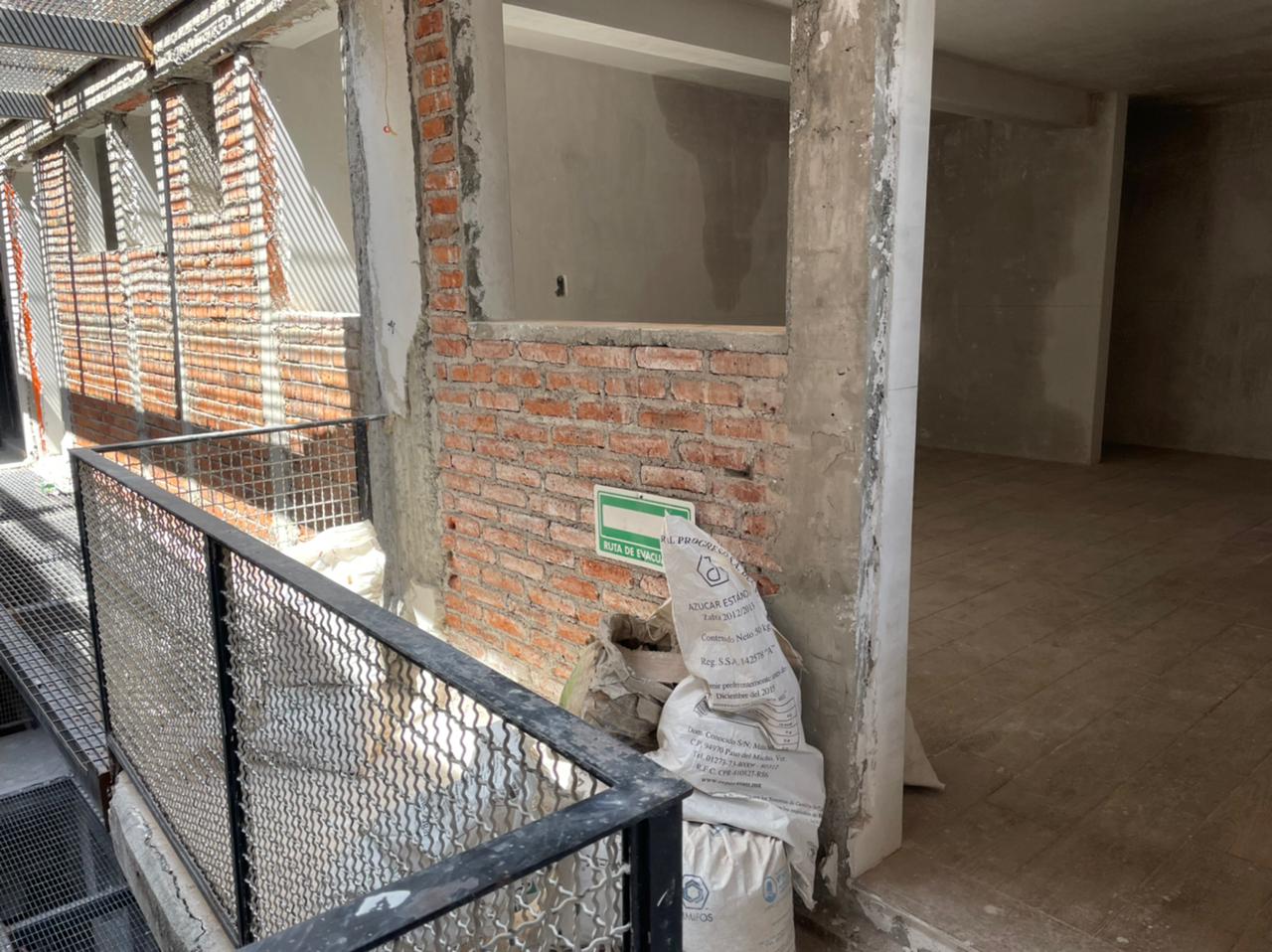

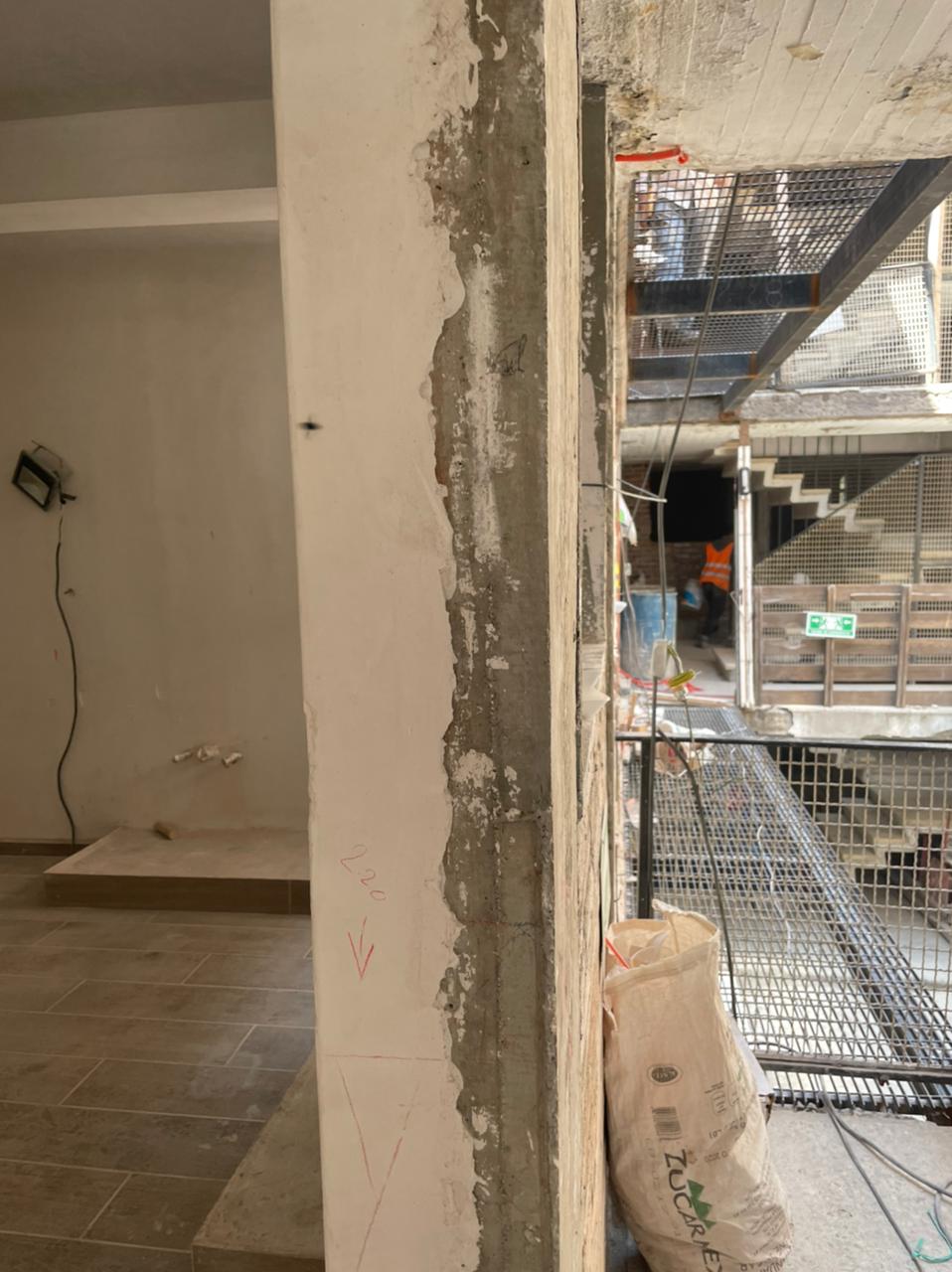

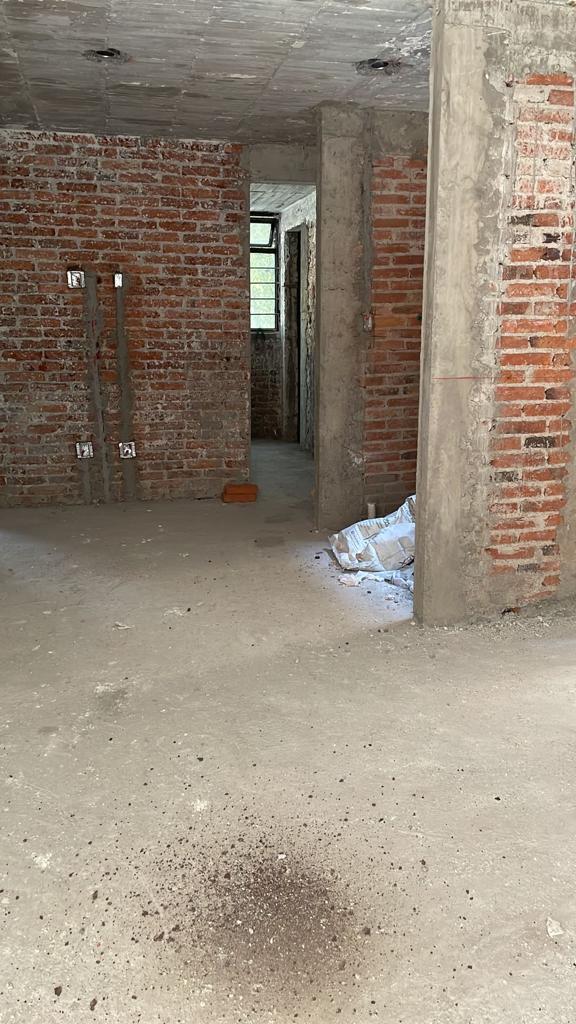

• Se concluyó al 100% el avance en muros nuevos de tabique en planta baja. Los niveles subsecuentes, tienen un avance aproximado del 60%.
• La demolición de muros en planta baja, niveles 1, 2 y 3 se concluyeron.

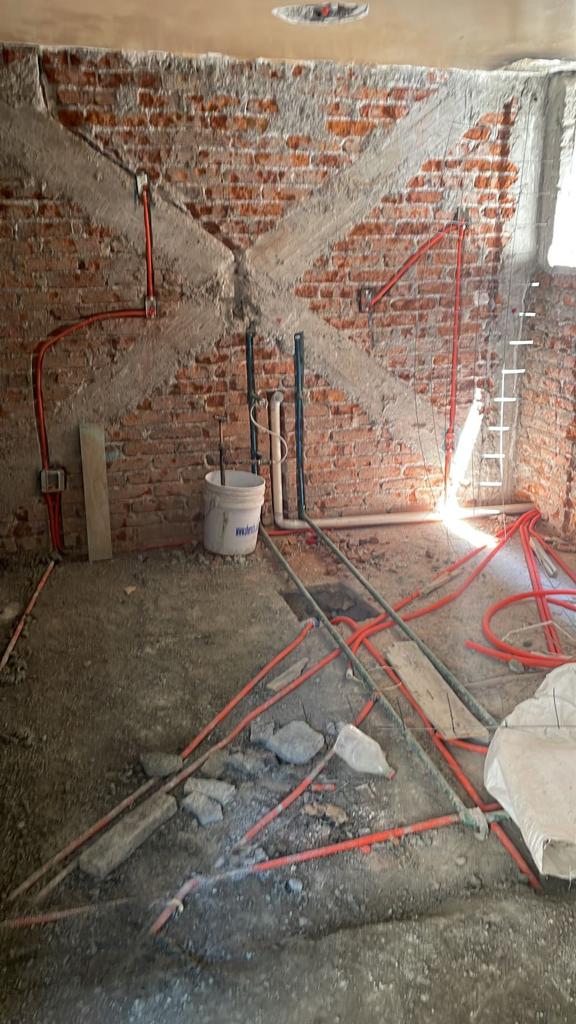

• Las instalaciones hidrosanitarias tienen un avance del 40% en niveles 1 y 2.
• Las instalaciones eléctricas alcanzaron un avance del 65%, 45% y 40% en planta baja, nivel 1 y 2, respectivamente.

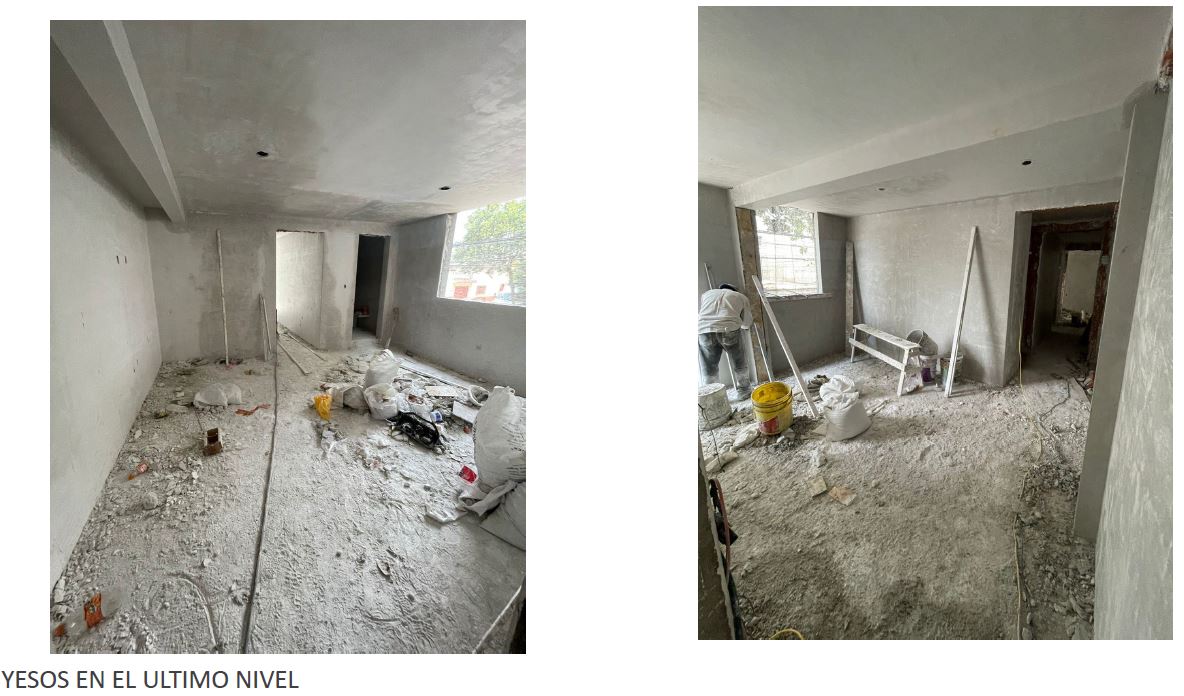

• La aplicación de yesos alcanzó un avance en planta baja del 75%, mientras que en el nivel 1 se comenzó la aplicación.

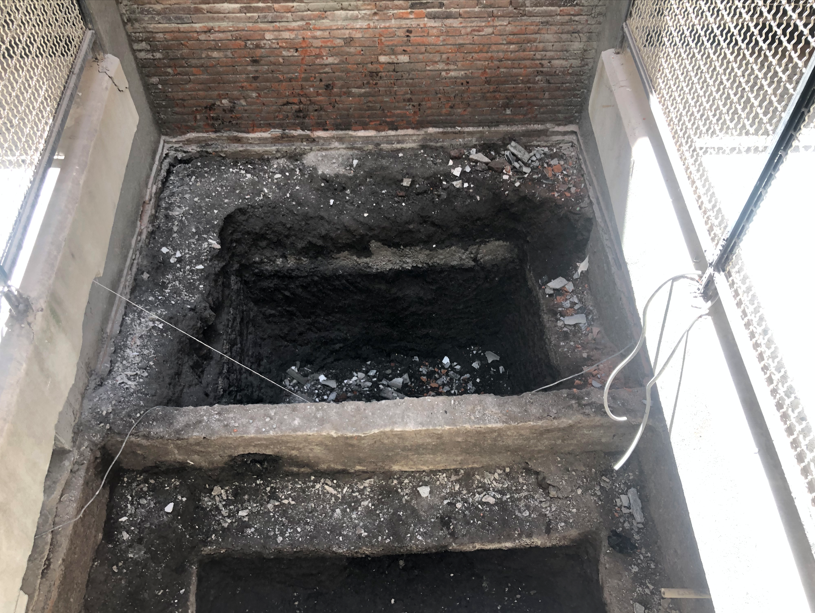

• La excavación e instalación de cisternas alcanzó un avance del 60%, esperamos concluir durante el mes de marzo.
Trámites:
Estamos iniciando las gestiones para poder conseguir en los siguientes meses el régimen de propiedad en condominio.
Comercialización:
Recibimos dos nuevos apartados. Con esto, llevamos dos departamentos ya con enganche y contrato, y dos más en proceso de firma.
Esperamos que con el departamento muestra terminando, el ritmo de las ventas se acelere.
Atentamente,
Cristopher Anthony Gebara Rahl
Representante legal de Tru&Co, S.A. de C.V.
