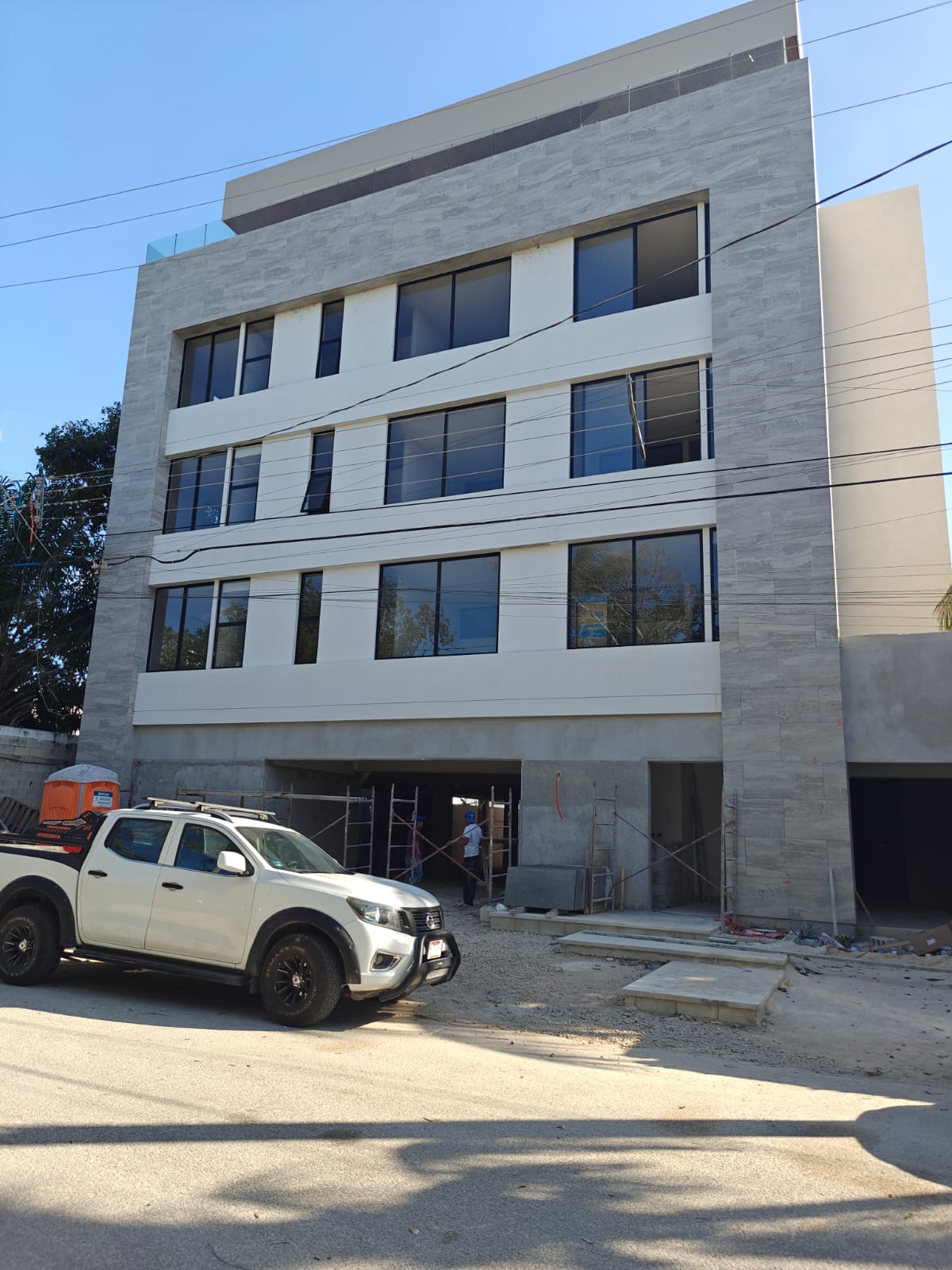

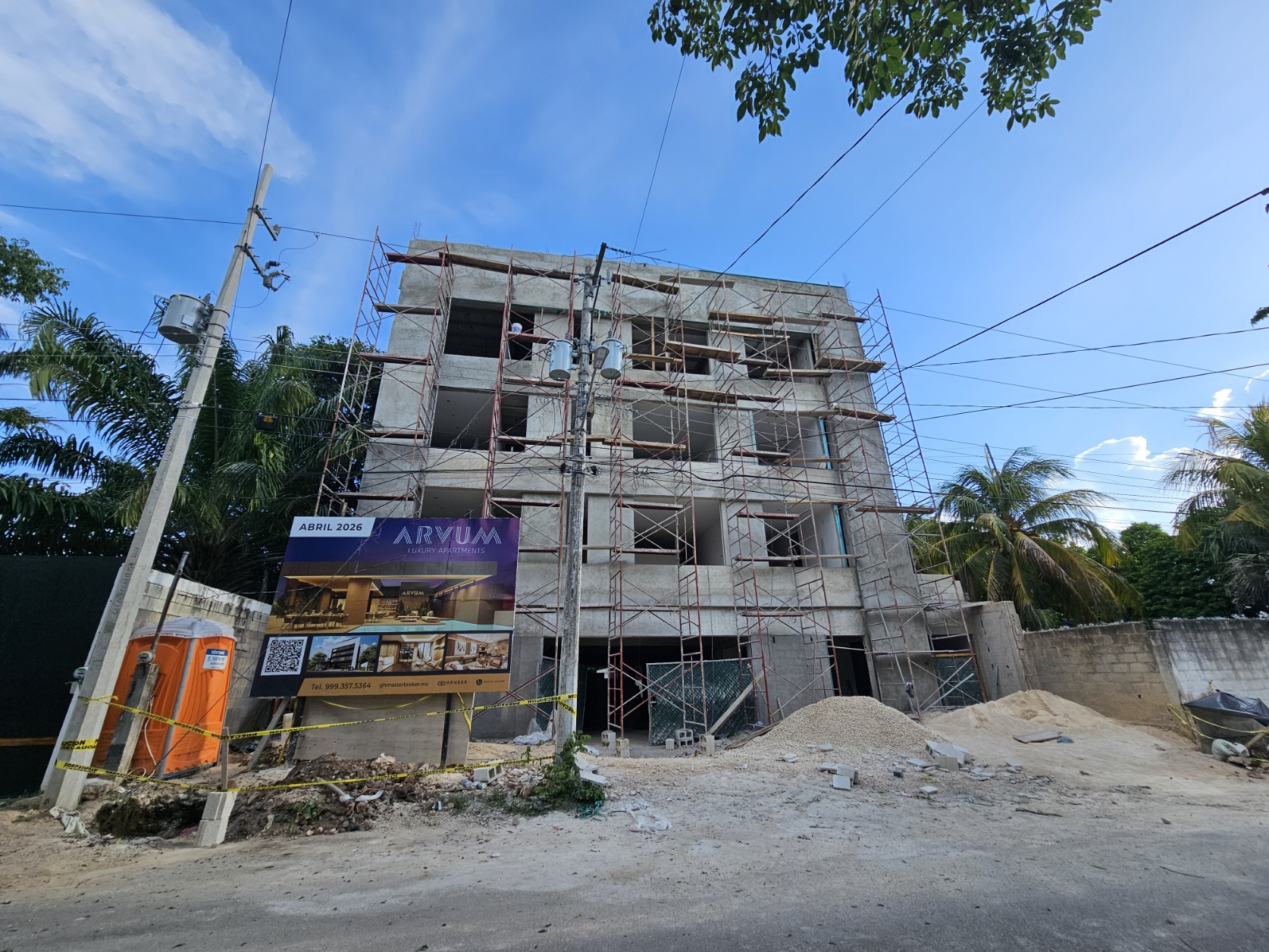

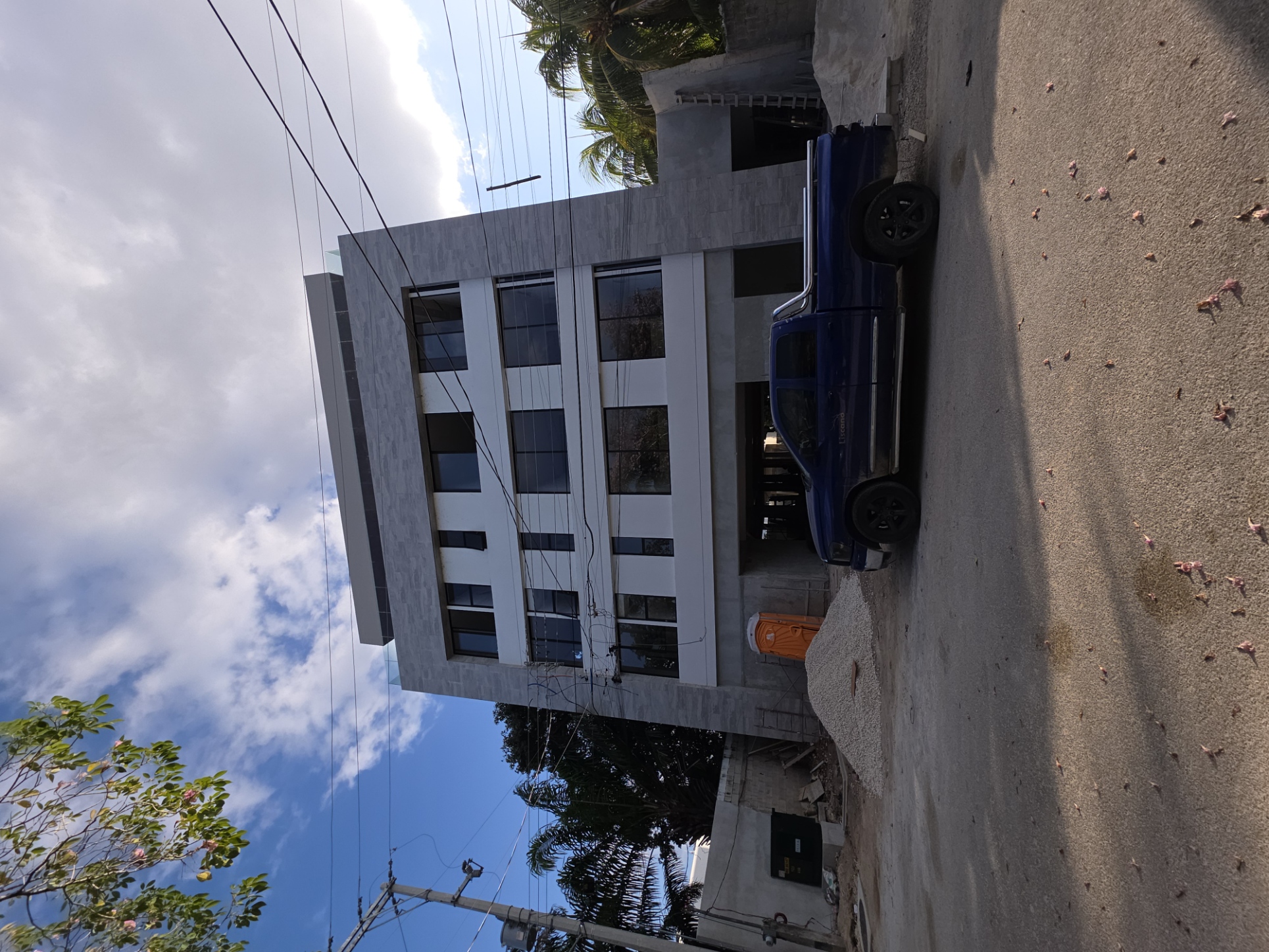

- Acabados exteriores ya están listos y comenzamos la pintura.
- En acabados interiores todo tiene yeso y comenzamos pintura.

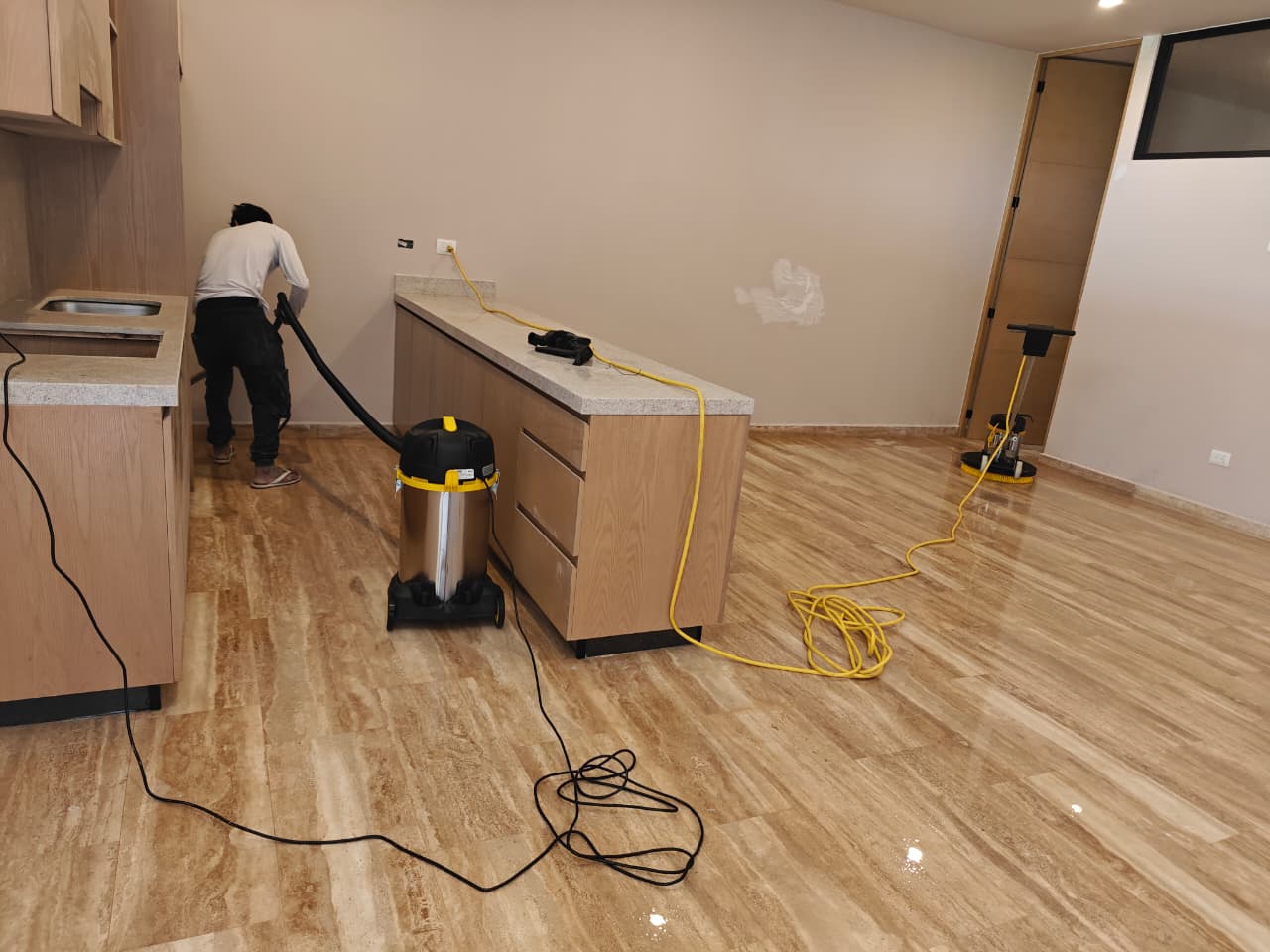

- Los 4 niveles de departamentos ya cuentan con piso.

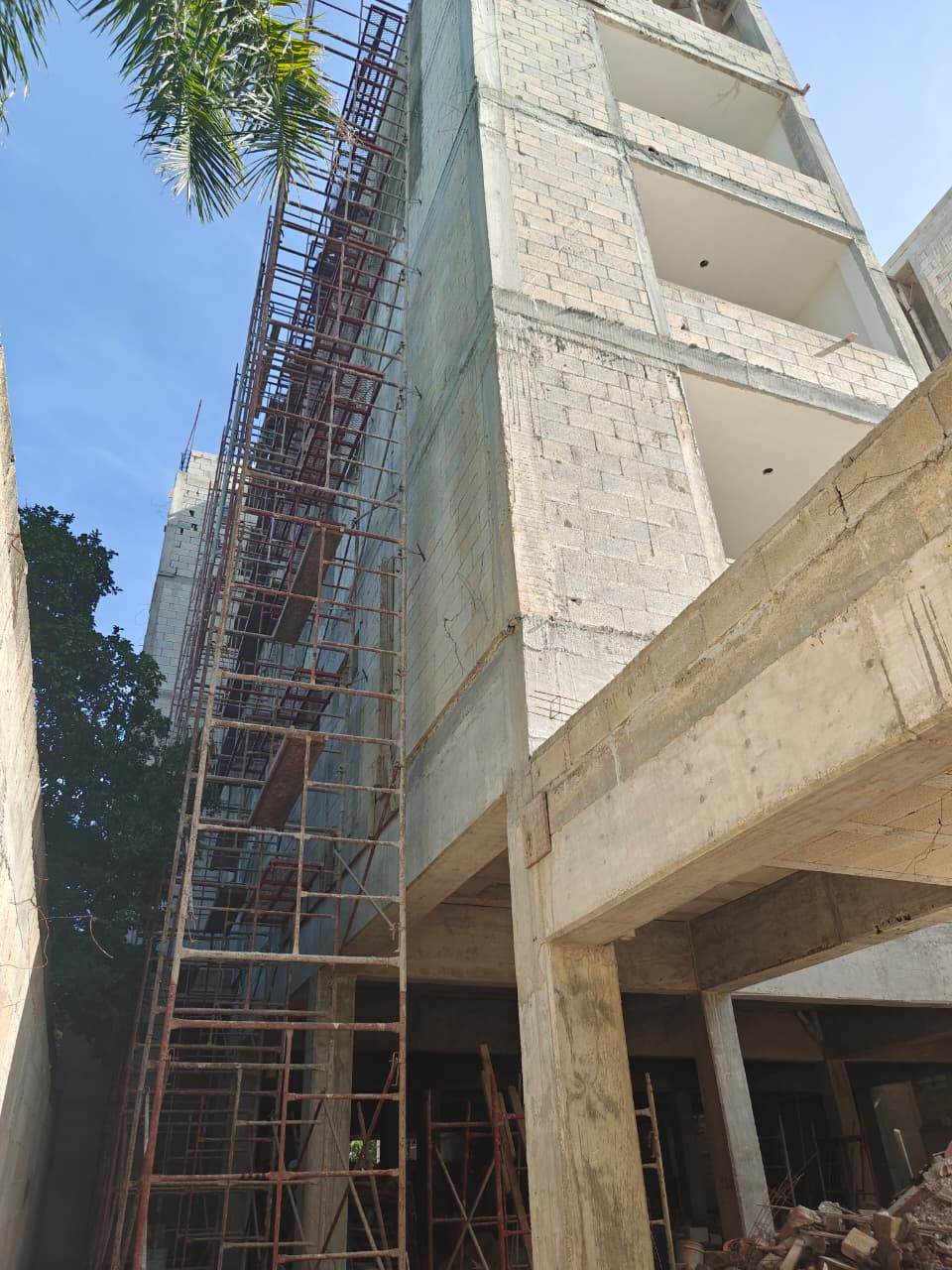

- En el pasillo del primer piso llevamos un 85% de avance.

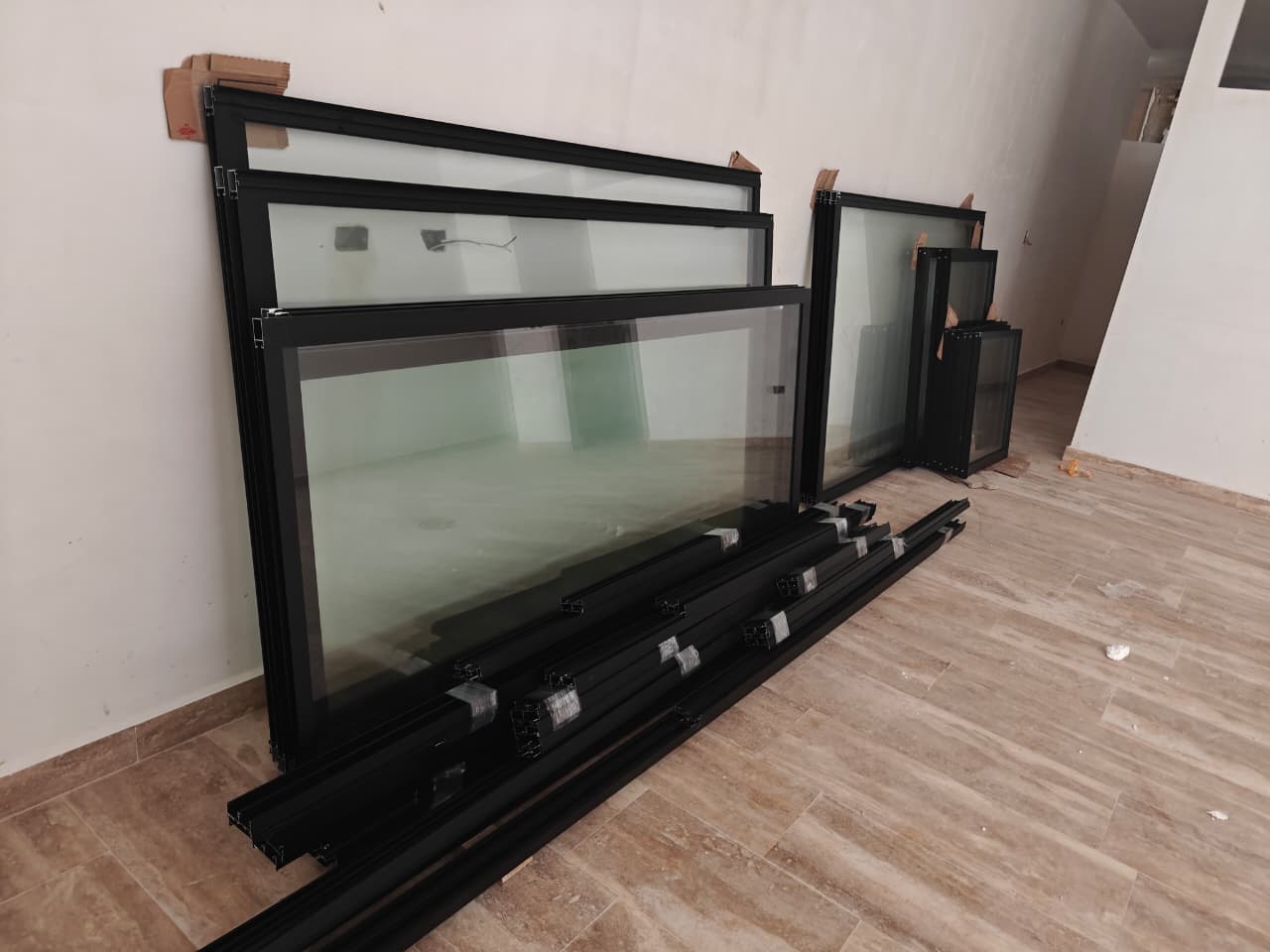

- En el primer piso, la Carpintería y Cancelería tienen un 95% de avance.

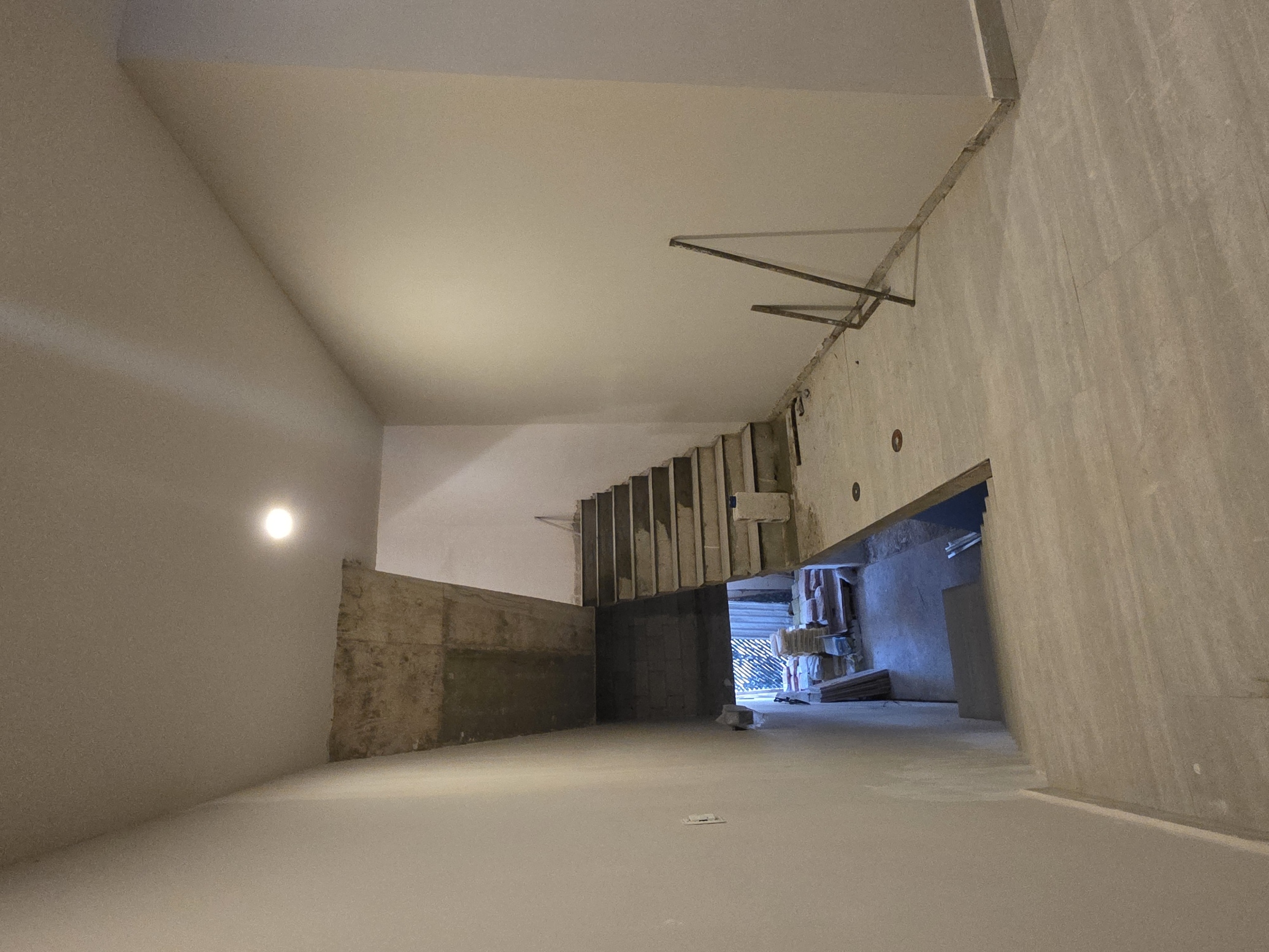

- En el rooftop, las áreas que llevan yeso ya están terminadas, y las que están en proceso llevan un 85%.
- El Elevador ya viene en camino y esperamos que, antes de las siguientes noticias, esté en Mérida y en proceso de armado.
- La Subestación eléctrica ya se encuentra instalada, y solo esperamos a la CFE para la conexión subterránea.
HENSER DESARROLLOS
- En los dos primeros pisos ya contamos con acabados en muros, y ya se tienen instalaciones eléctricas y sanitarias.
- En recubrimiento de pisos, la primera planta ya está en un 95% y el segundo piso en 85%.
- En los acabados exteriores, los traseros y delanteros ya tienen un avance del 95%, y los laterales un 30% de avance.
- En nuestro departamento muestra estamos en un 95%. El sistema ligero está en proceso para su colocación.

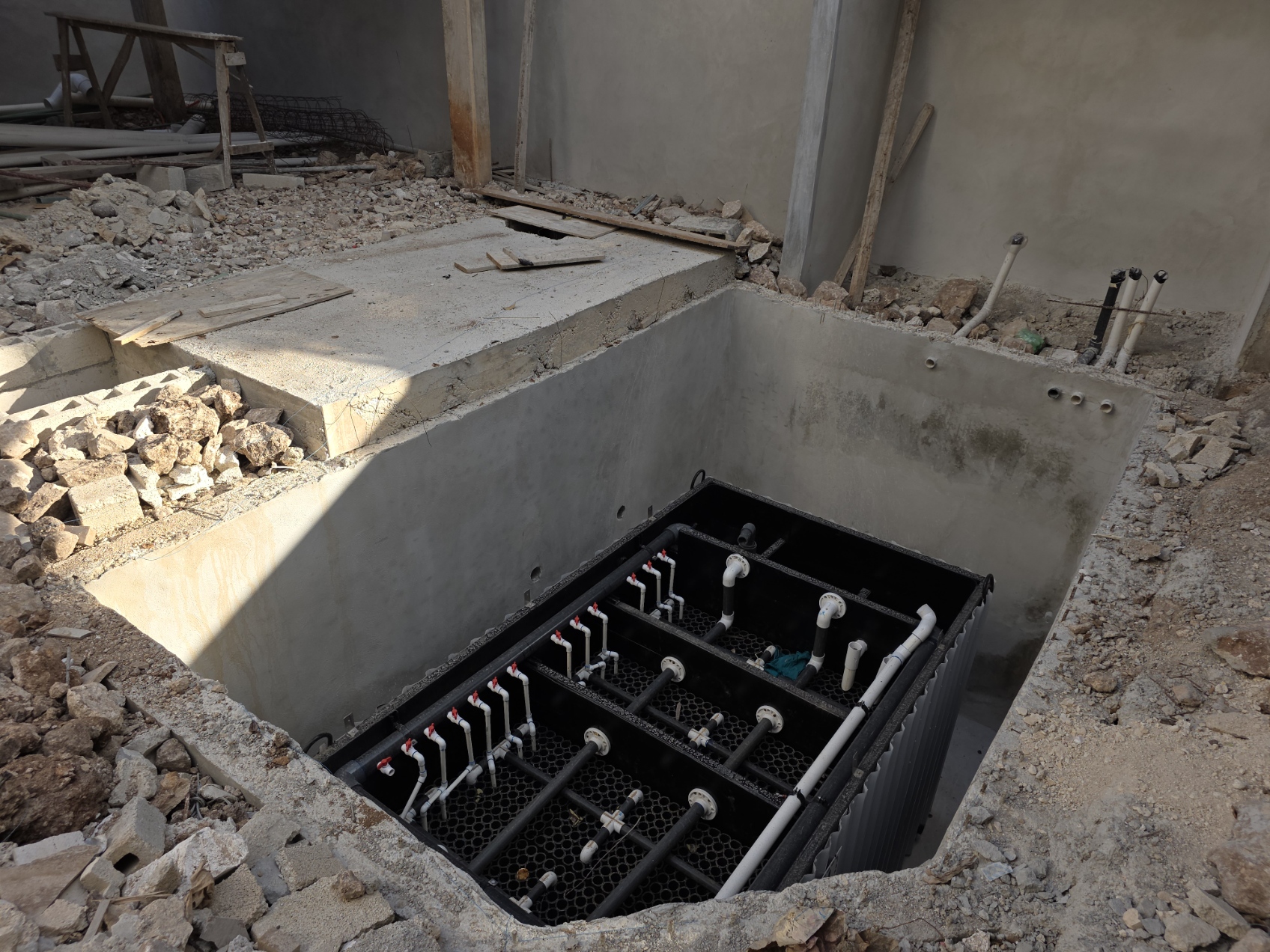

- En los trabajos de la planta de tratamiento de agua, nos han mandado reporte sobre avance para poder instalar en obra.
HENSER DESARROLLOS

Es un gusto saludarlos. Esperamos que usted y su familia se encuentren en un excelente estado de salud. Hoy nos acercamos a usted para compartirle noticias de nuestro proyecto Arvum Luxury.
Avances de Obra

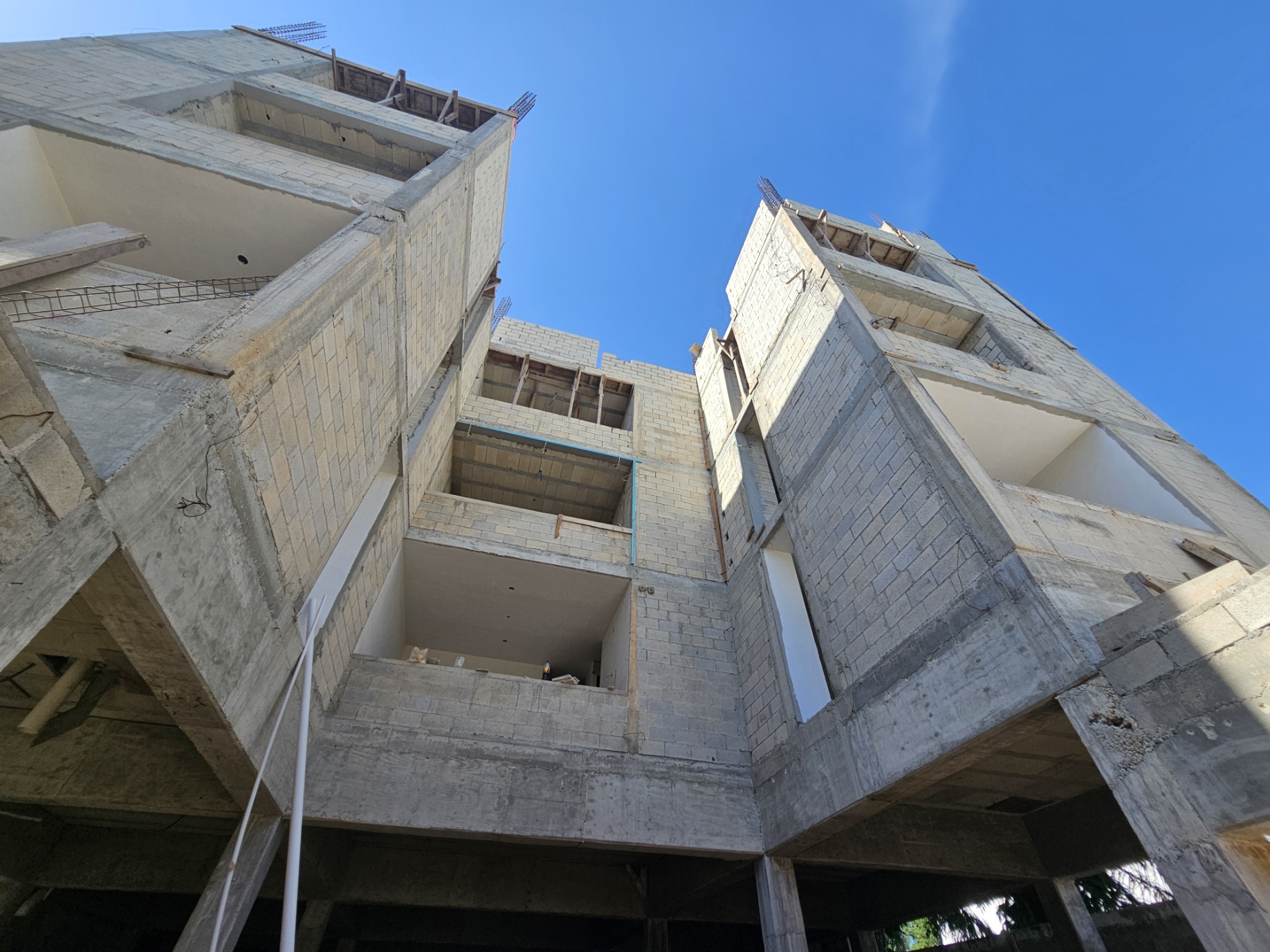

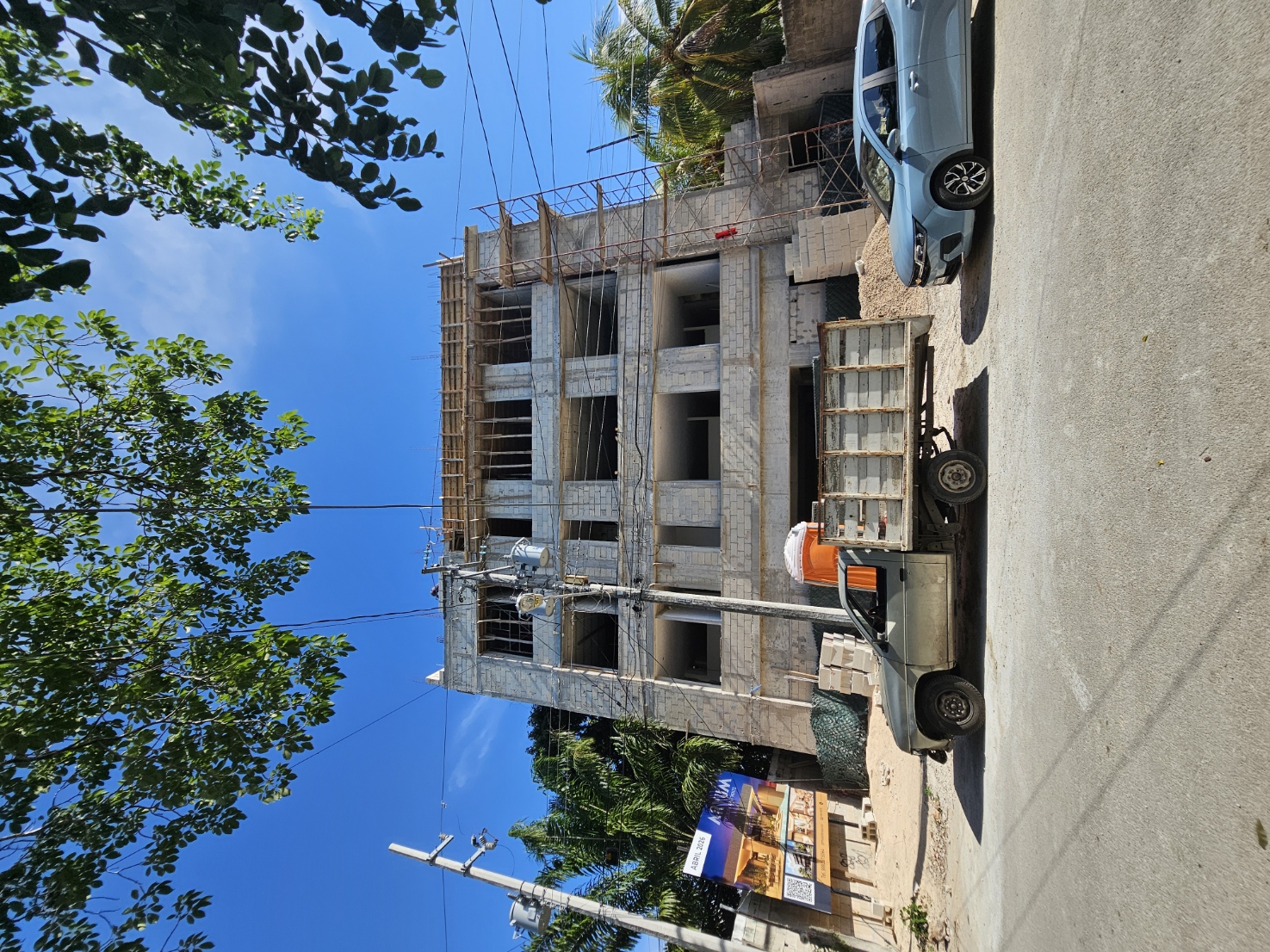

Desde la última campaña hemos tenido un avance notorio que ya le da forma al edificio.

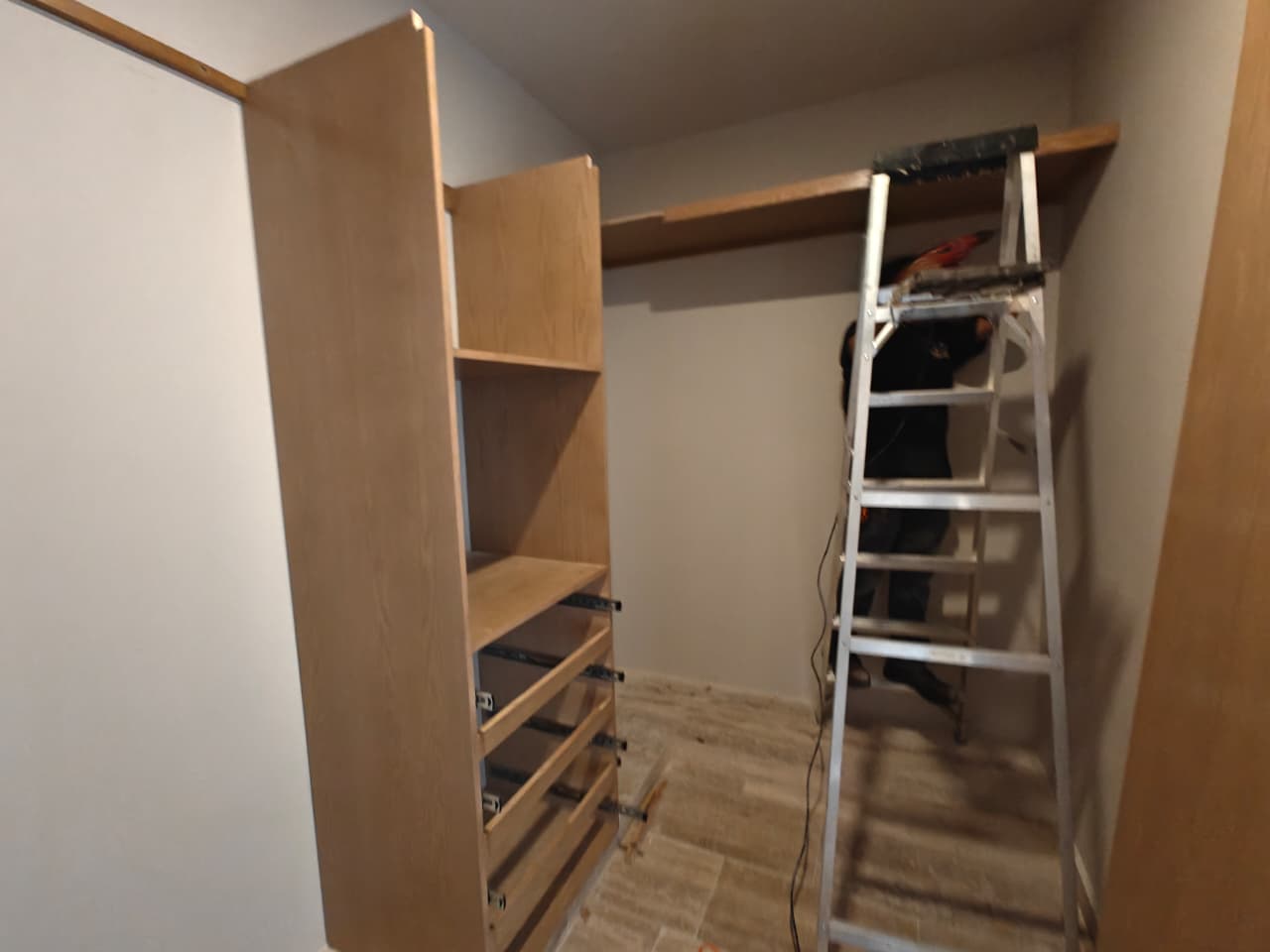

- En el primer piso, en el departamento muestra, ya hemos colocado el piso, yeso y puertas. Esto nos dará una visión clara para los tiempos de carpintería y cancelería en los próximos meses, y además, será un espacio perfecto para mostrar a futuros clientes.
- En los demás departamentos de este nivel, tenemos un avance del 70% al 80% en yeso y un 50% de avance en pisos.
- En el segundo piso también ya contamos con avance en yeso y se están colocando pisos.
- Las instalaciones eléctricas también van avanzadas y ya se está trabajando en el rooftop.
Avances en Instalaciones y Equipamiento
También los trabajos de la subestación de CFE, el elevador y el sistema de residuos están en marcha para que el edificio tome forma.
Sin más por el momento y quedando a sus órdenes.
Atentamente,
equipo:
HENSER DESARROLLOS
Es un gusto saludarlos y, sobre todo, agradecerles por seguir confiando en nuestro proyecto. Hemos tenido una segunda campaña muy exitosa y estamos listos para una tercera.
En el último mes, hemos logrado avances notorios en la obra:
- Colado de la piscina.
- Colocación de piso en un departamento.
- Instalación de cancelería en el departamento muestra.
- Recubrimiento de yeso en paredes.
- Fabricación del elevador en producción.
- Inicio de trabajos de media tensión.

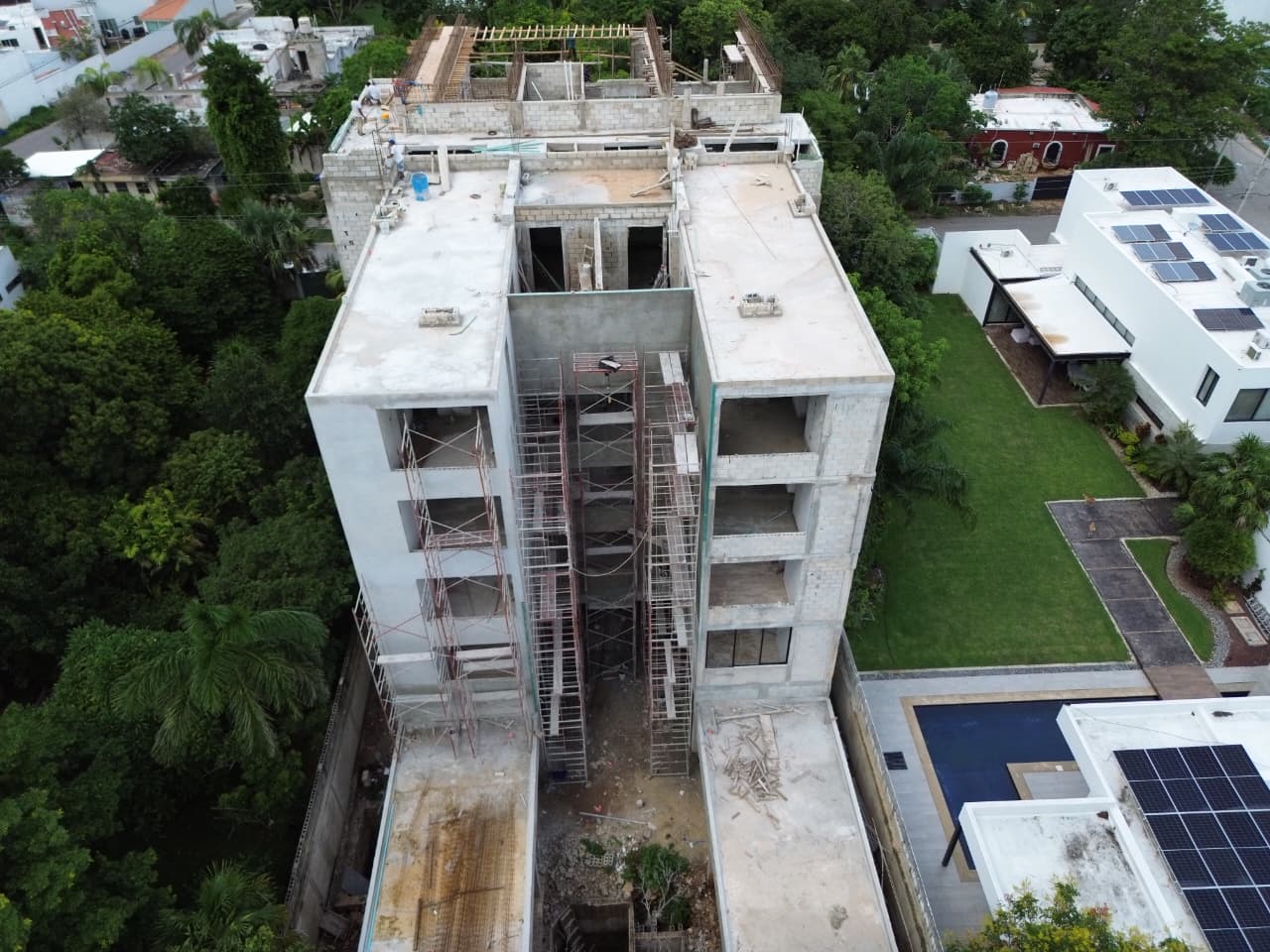

También estamos en los preparativos finales para el colado del rooftop, con el objetivo de terminar el 90% de los trabajos de albañilería y poder iniciar pronto con los acabados. Los trabajos eléctricos e hidráulicos están en proceso y en pruebas de presión.
Nos hemos demorado un poco en las noticias, pero nuestro enfoque está en darles los mejores resultados para que sientan que su inversión está siendo bien utilizada.
Atentamente,
Gerardo y Raúl Herrera
HENSER DESARROLLOS SAPI
Avances físicos de la obra:
- 100% de preliminares

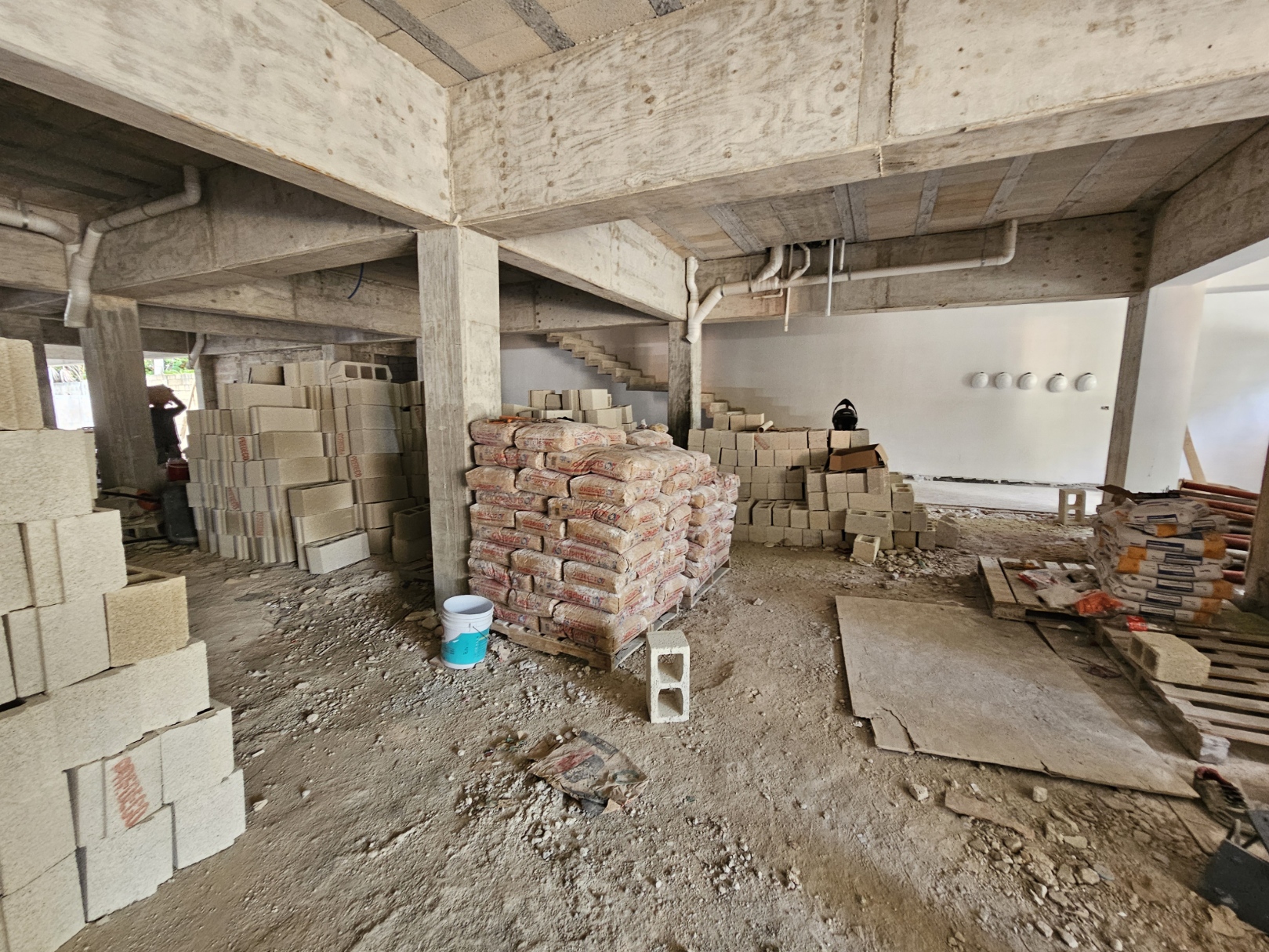

- 100% de cimentación
- 90% de muros y estructura

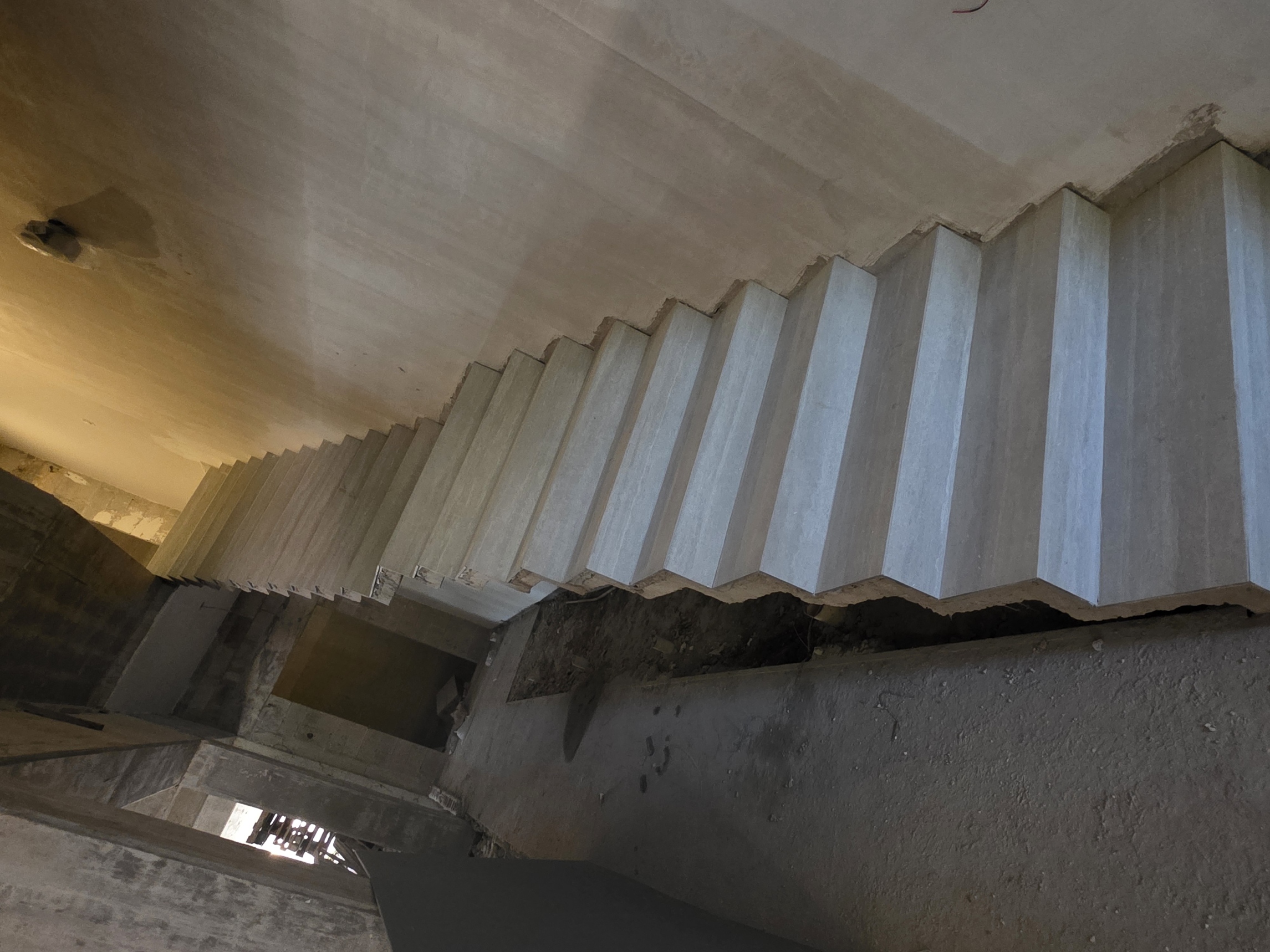

- 90% de trabes y losas
- 30% de avance en acabados de muros y plafones
- 50% de avance de alberca
- 50% de instalaciones eléctricas y sanitarias
Gerardo Herrera y Raúl Herrera
Representantes de Henser Desarrollos.
